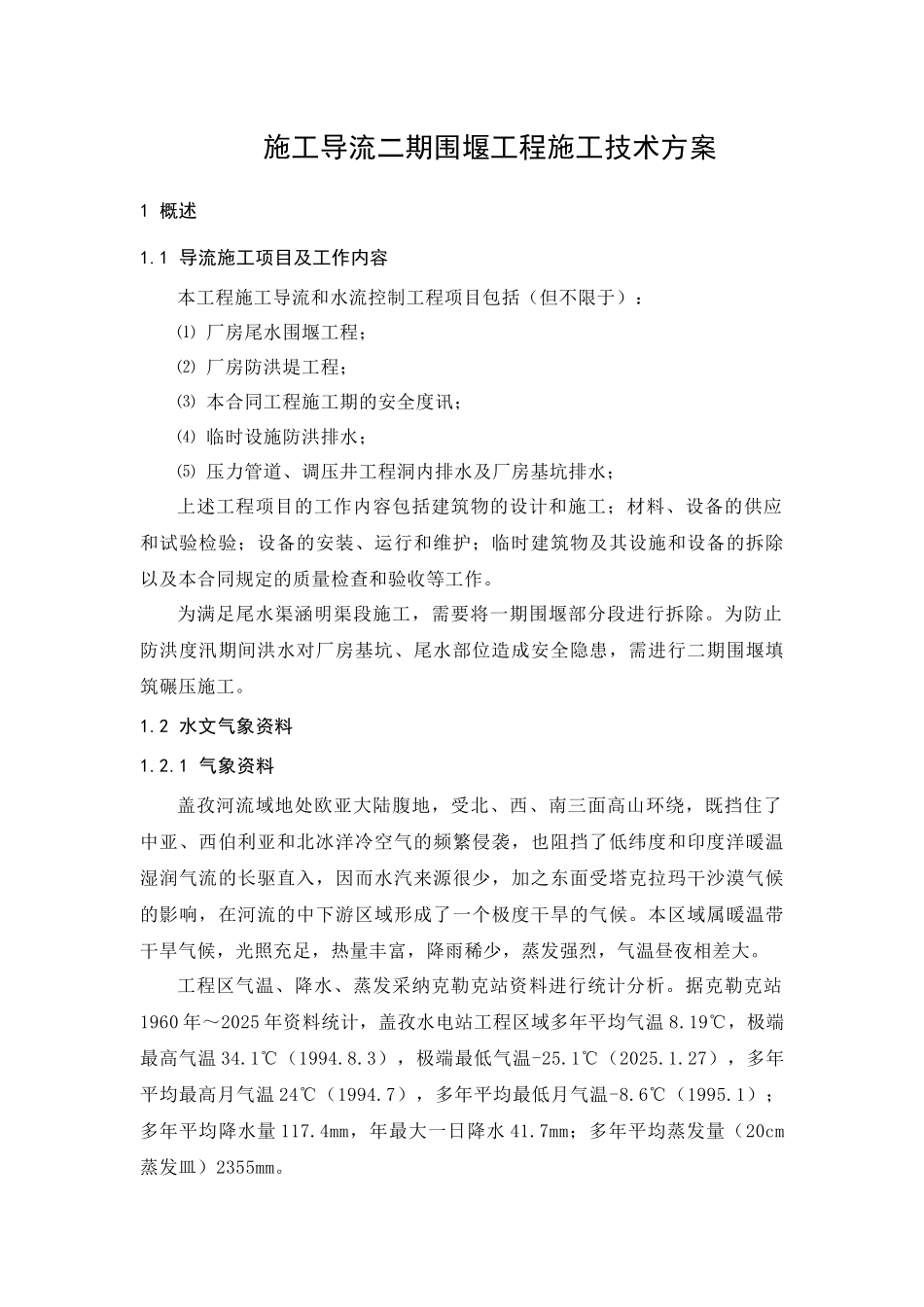

施工导流二期围堰工程施工技术方案1 概述1
1 导流施工项目及工作内容本工程施工导流和水流控制工程项目包括(但不限于):⑴ 厂房尾水围堰工程;⑵ 厂房防洪堤工程;⑶ 本合同工程施工期的安全度讯;⑷ 临时设施防洪排水;⑸ 压力管道、调压井工程洞内排水及厂房基坑排水;上述工程项目的工作内容包括建筑物的设计和施工;材料、设备的供应和试验检验;设备的安装、运行和维护;临时建筑物及其设施和设备的拆除以及本合同规定的质量检查和验收等工作
为满足尾水渠涵明渠段施工,需要将一期围堰部分段进行拆除
为防止防洪度汛期间洪水对厂房基坑、尾水部位造成安全隐患,需进行二期围堰填筑碾压施工
2 水文气象资料1
1 气象资料盖孜河流域地处欧亚大陆腹地,受北、西、南三面高山环绕,既挡住了中亚、西伯利亚和北冰洋冷空气的频繁侵袭,也阻挡了低纬度和印度洋暖温湿润气流的长驱直入,因而水汽来源很少,加之东面受塔克拉玛干沙漠气候的影响,在河流的中下游区域形成了一个极度干旱的气候
本区域属暖温带干旱气候,光照充足,热量丰富,降雨稀少,蒸发强烈,气温昼夜相差大
工程区气温、降水、蒸发采纳克勒克站资料进行统计分析
据克勒克站1960 年~2025 年资料统计,盖孜水电站工程区域多年平均气温 8
19℃,极端最高气温 34
1℃(1994
3),极端最低气温-25
1℃(2025
27),多年平均最高月气温 24℃(1994
7),多年平均最低月气温-8
6℃(1995
1);多年平均降水量 117
4mm,年最大一日降水 41
7mm;多年平均蒸发量(20cm蒸发皿)2355mm
盖孜水电站工程区域多年平均绝对湿度 4
6mb,多年平均风速 2
6m/s,多 年 平 均 气 压 699
6mb , 平 均 水 汽 压 3
2mb , 最 大 风 速 为20
0m/s(1960

11),风向为 W,多年平
