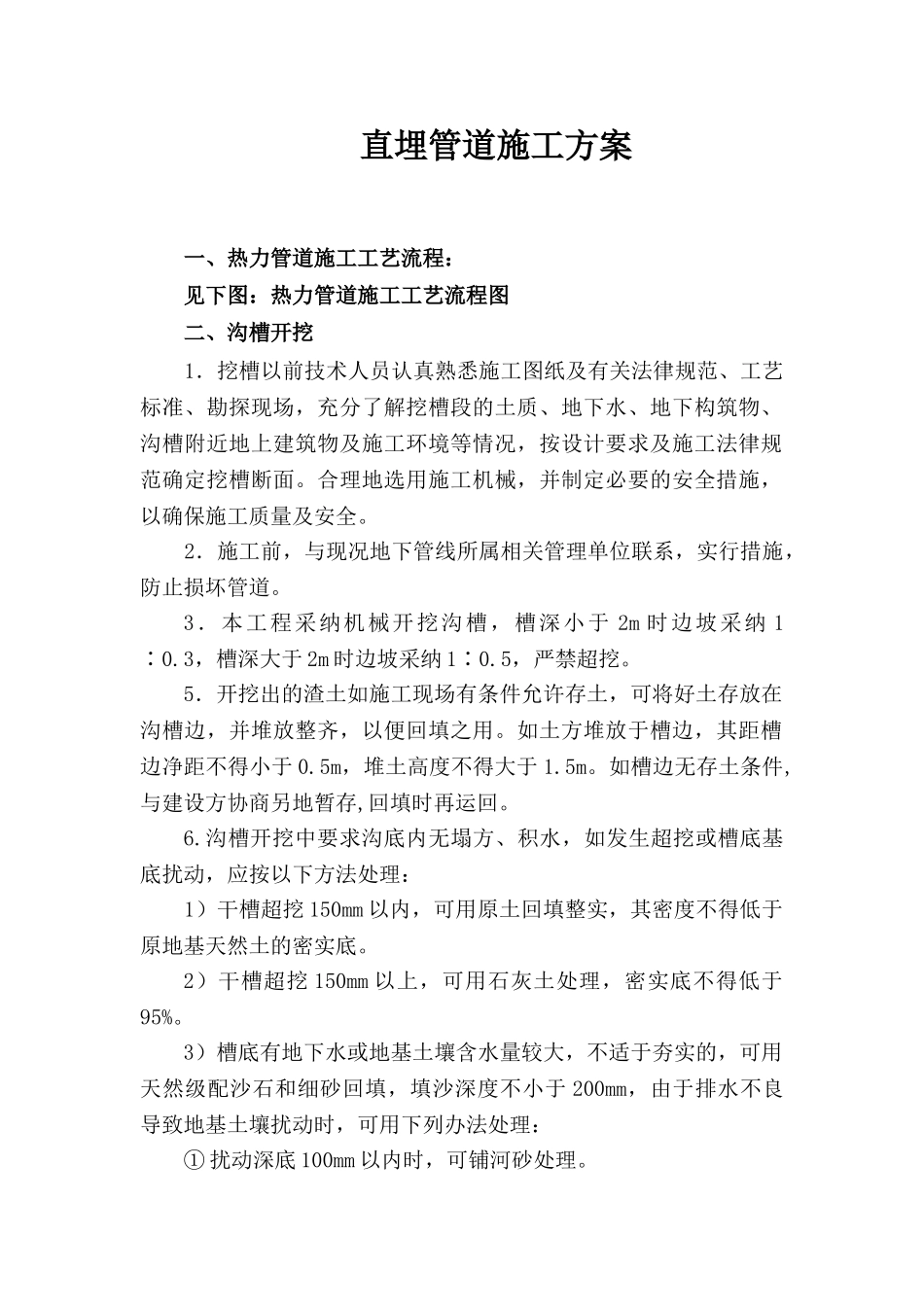

直埋管道施工方案一、热力管道施工工艺流程:见下图:热力管道施工工艺流程图二、沟槽开挖1.挖槽以前技术人员认真熟悉施工图纸及有关法律规范、工艺标准、勘探现场,充分了解挖槽段的土质、地下水、地下构筑物、沟槽附近地上建筑物及施工环境等情况,按设计要求及施工法律规范确定挖槽断面
合理地选用施工机械,并制定必要的安全措施,以确保施工质量及安全
2.施工前,与现况地下管线所属相关管理单位联系,实行措施,防止损坏管道
3.本工程采纳机械开挖沟槽,槽深小于 2m 时边坡采纳 1 ∶0
3,槽深大于 2m 时边坡采纳 1∶0
5,严禁超挖
5.开挖出的渣土如施工现场有条件允许存土,可将好土存放在沟槽边,并堆放整齐,以便回填之用
如土方堆放于槽边,其距槽边净距不得小于 0
5m,堆土高度不得大于 1
如槽边无存土条件,与建设方协商另地暂存,回填时再运回
沟槽开挖中要求沟底内无塌方、积水,如发生超挖或槽底基底扰动,应按以下方法处理: 1)干槽超挖 150mm 以内,可用原土回填整实,其密度不得低于原地基天然土的密实底
2)干槽超挖 150mm 以上,可用石灰土处理,密实底不得低于95%
3)槽底有地下水或地基土壤含水量较大,不适于夯实的,可用天然级配沙石和细砂回填,填沙深度不小于 200mm,由于排水不良导致地基土壤扰动时,可用下列办法处理:① 扰动深底 100mm 以内时,可铺河砂处理

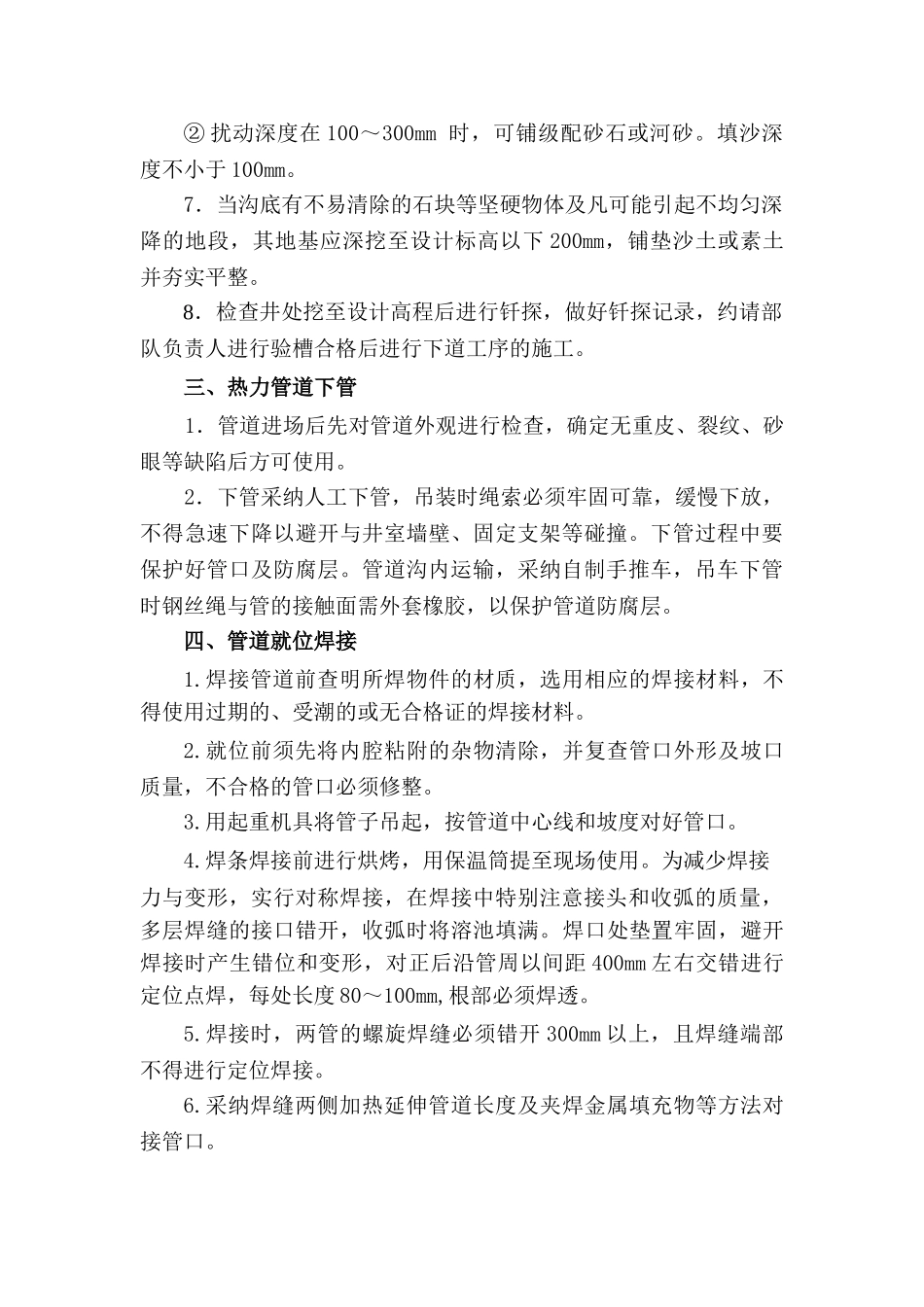

② 扰动深度在 100~300mm 时,可铺级配砂石或河砂
填沙深度不小于 100mm
7.当沟底有不易清除的石块等坚硬物体及凡可能引起不均匀深降的地段,其地基应深挖至设计标高以下 200mm,铺垫沙土或素土并夯实平整
8.检查井处挖至设计高程后进行钎探,做好钎探记录,约请部队负责人进行验槽合格后进行下道工序的施工

三、热力管道下管1.管道进场后先对管道外观进行检查,确定无重皮、裂纹、砂眼等缺陷后
