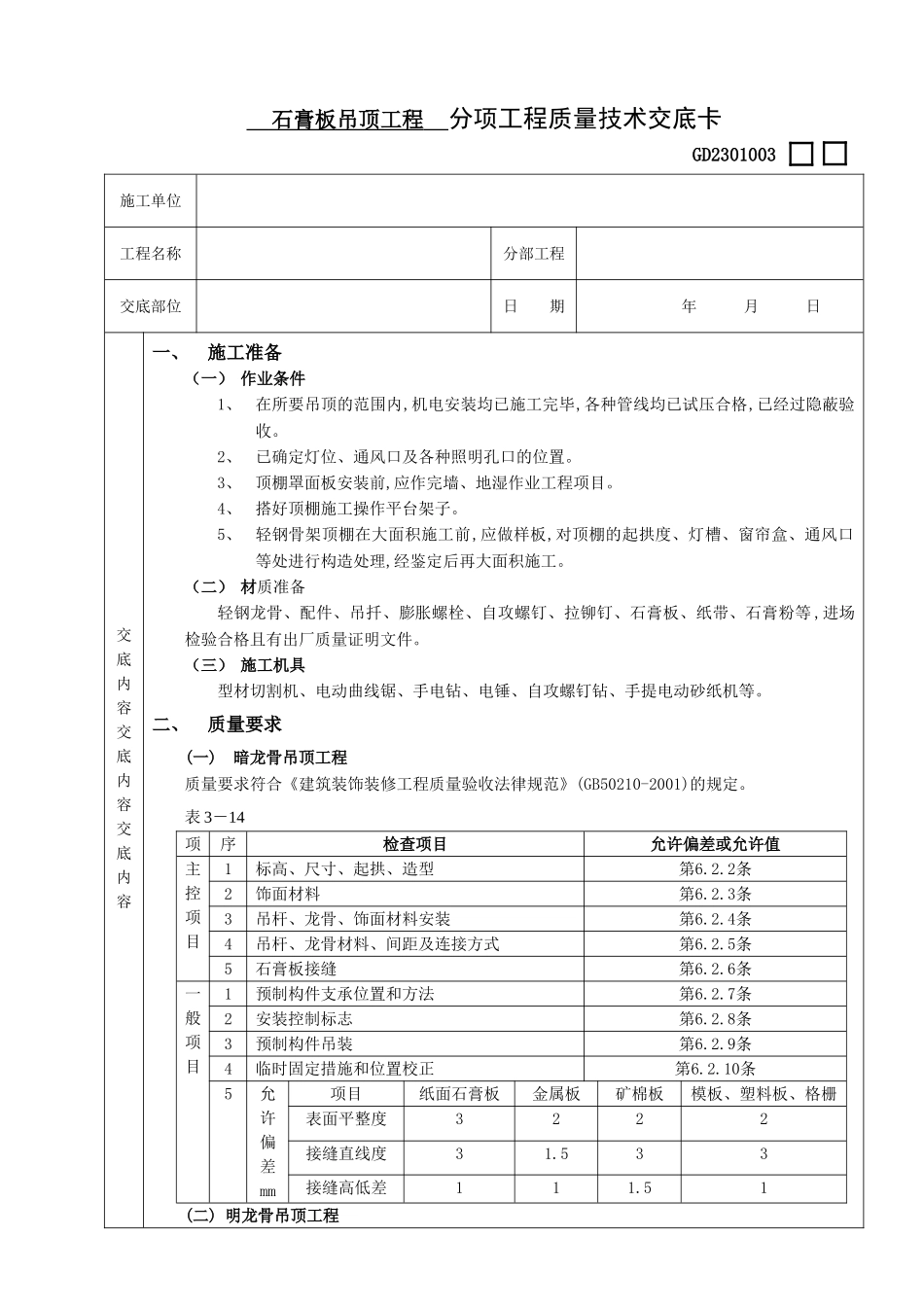

石膏板吊顶工程 分项工程质量技术交底卡GD2301003 施工单位工程名称分部工程交底部位日 期 年 月 日交底内容交底内容交底内容一、施工准备(一) 作业条件1、在所要吊顶的范围内,机电安装均已施工完毕,各种管线均已试压合格,已经过隐蔽验收
2、已确定灯位、通风口及各种照明孔口的位置
3、顶棚罩面板安装前,应作完墙、地湿作业工程项目
4、搭好顶棚施工操作平台架子
5、轻钢骨架顶棚在大面积施工前,应做样板,对顶棚的起拱度、灯槽、窗帘盒、通风口等处进行构造处理,经鉴定后再大面积施工
(二) 材质准备轻钢龙骨、配件、吊扦、膨胀螺栓、自攻螺钉、拉铆钉、石膏板、纸带、石膏粉等 ,进场检验合格且有出厂质量证明文件
(三) 施工机具型材切割机、电动曲线锯、手电钻、电锤、自攻螺钉钻、手提电动砂纸机等
二、质量要求(一) 暗龙骨吊顶工程 质量要求符合《建筑装饰装修工程质量验收法律规范》(GB50210-2001)的规定
表 3-14项序检查项目允许偏差或允许值主控项目1标高、尺寸、起拱、造型第6
2条2饰面材料第6
3条3吊杆、龙骨、饰面材料安装第6
4条4吊杆、龙骨材料、间距及连接方式第6
5条5石膏板接缝第6
6条一般项目1预制构件支承位置和方法第6
7条2安装控制标志第6
8条3预制构件吊装第6
9条4临时固定措施和位置校正第6

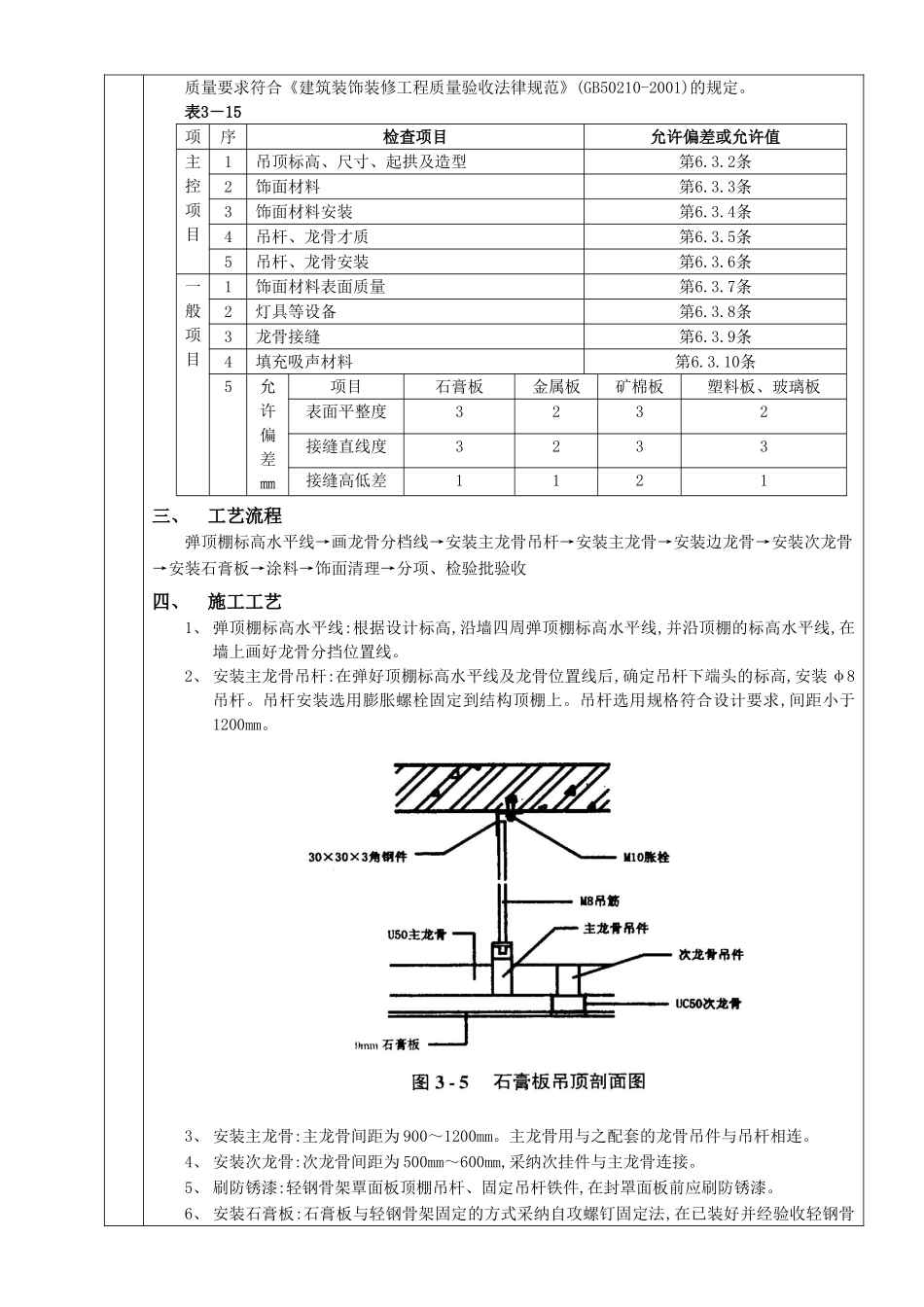

10条5允许偏差mm项目纸面石膏板金属板矿棉板模板、塑料板、格栅表面平整度3222接缝直线度31
533接缝高低差111
51(二) 明龙骨吊顶工程质量要求符合《建筑装饰装修工程质量验收法律规范》(GB50210-2001)的规定
表3-15项序检查项目允许偏差或允许值主控项目1吊顶标高、尺寸、起拱及造型第6
2条2饰面材料第6
3条3饰面材料安装第6
4条4吊杆、龙骨才质第6
5条5吊杆、龙骨安装第6
