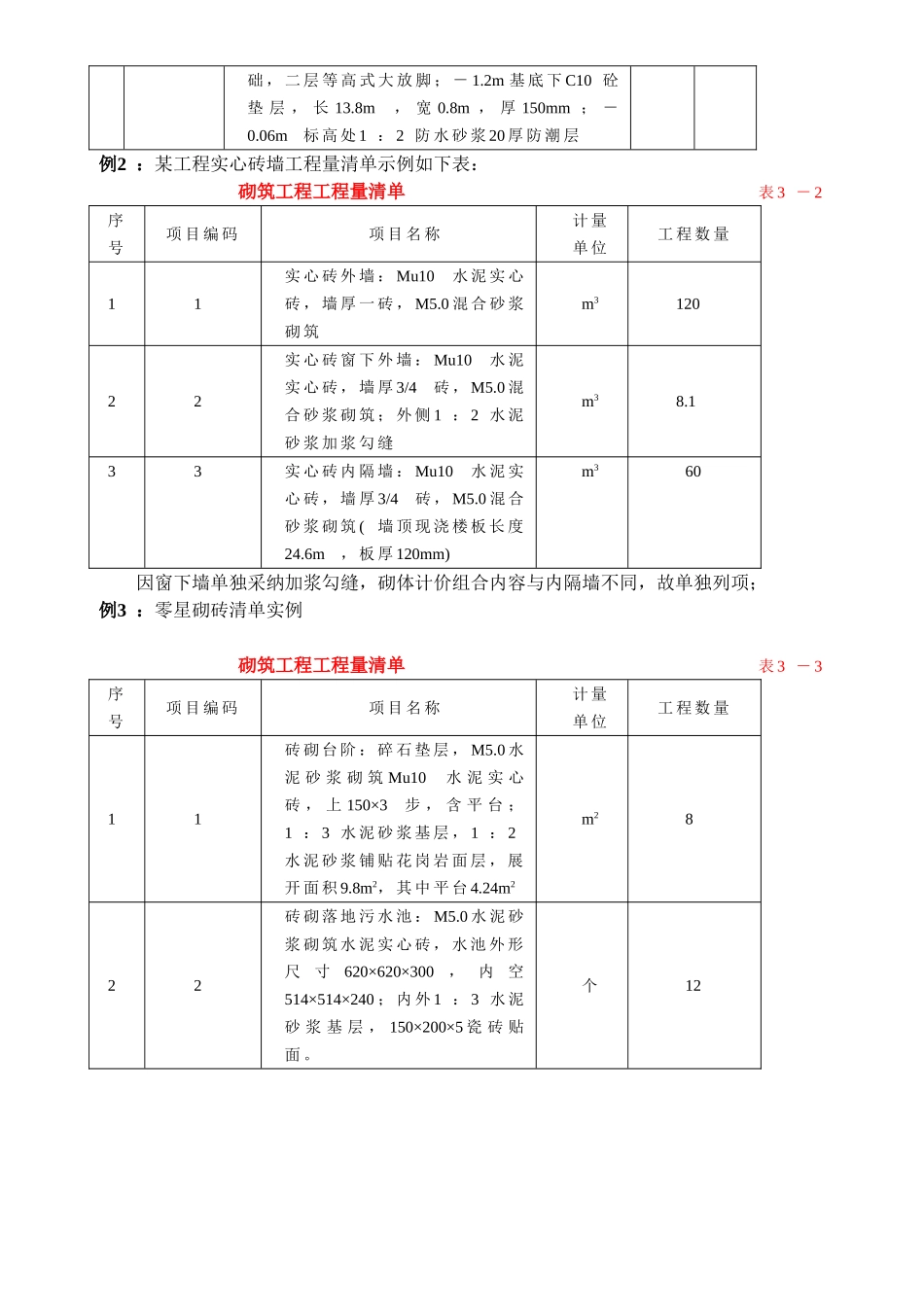

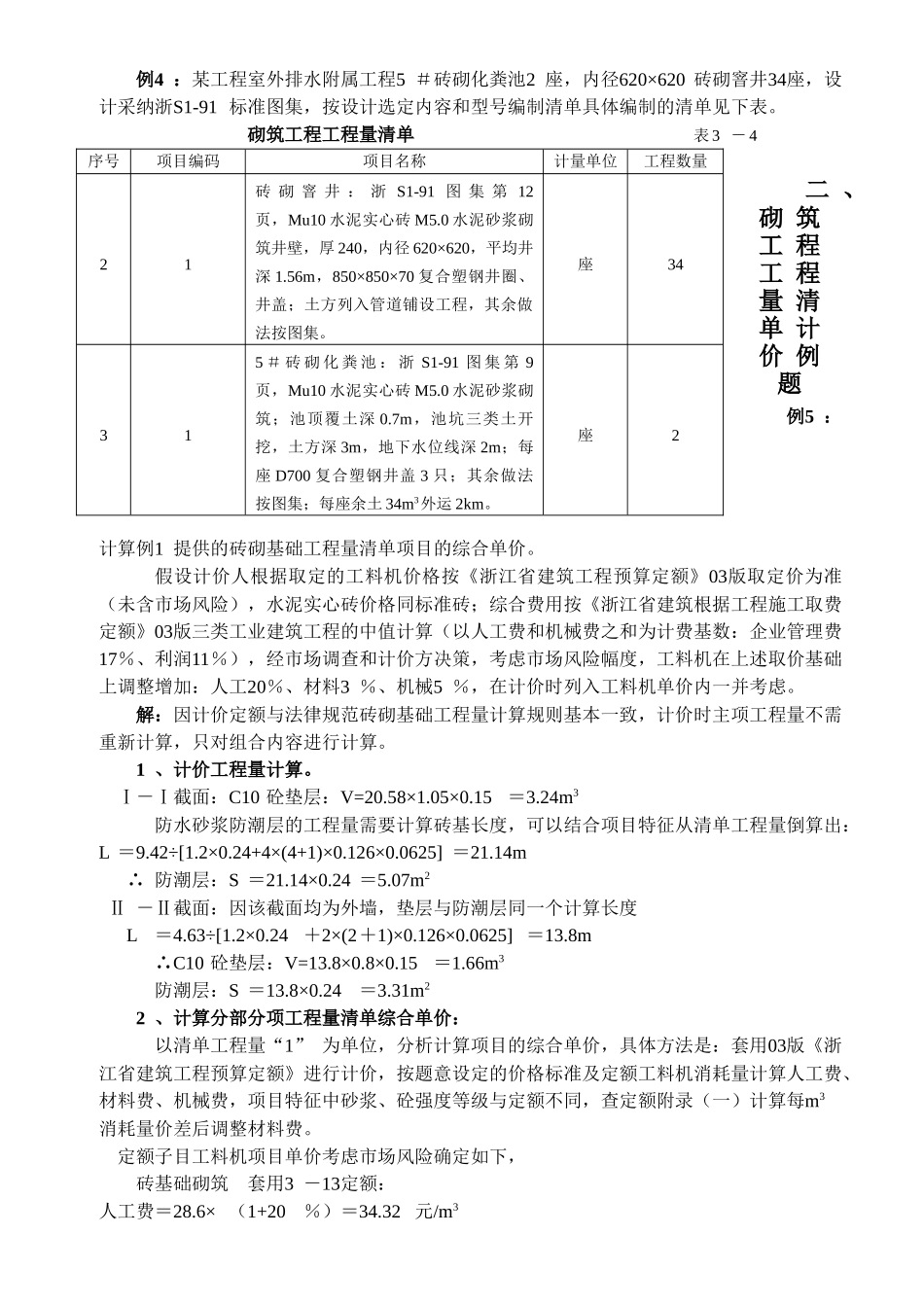

一 、 砌 筑 工 程 工 程 量 清 单 编 制 例 题例1 :如图某工程M7
5水泥砂浆砌筑MU15 水泥实心砖墙基( 砖规格240×115×53)
编制该砖基础砌筑项目清单
(提示:砖砌体内无砼构件)解:该工程砖基础有两种截面规格,为避开工程局部变更引起整个砖基础报价调整的纠纷,应分别列项
工程量计算:Ⅰ-Ⅰ截面砖基础长度:砖基础高度:H =1
2mL =7×3 -0
24 +2×(0
365 -0
14m其中:(0
365 -0
24为砖垛折加长度大 放 脚 截 面 : S= n(n+1)ab=4×(4+1)×0
0625=0
1575m2砖基础工程量:V =L(Hd+s)-VO=21
14× (1
1575 )=9
42m3垫层长度:L =7×3 -0
8 +2×(0
365 -0
58m(内墙按垫层净长计算)Ⅱ-Ⅱ截面:砖基础高度:H =1
2m L=(3
3 )×2=13
8m 大放脚截面:S =2×(2 +1 )×0
0625=0
0473m2砖基础工程量: V =13
0473 )=4
63 m3外墙基垫层、防潮层工程量可以在项目特征中予以描述,这里不再列出
工程量清单见下表: 分 部 分 项 工 程 量 清 单 表3 -1序号项 目 编 码项 目 名 称计量单位工程数量11Ⅰ - Ⅰ 砖 墙 基 础 : M7
5 水 泥 砂 浆 砌 筑( 240×115×53 ) MU15水 泥 实 心 砖 一 砖 条 形 基础 , 四 层 等 高 式 大 放 脚 ; - 1
2m 基 底 下 C10 砼垫 层 , 长 20
58m , 宽 1
05m, 厚 150mm ; -0
