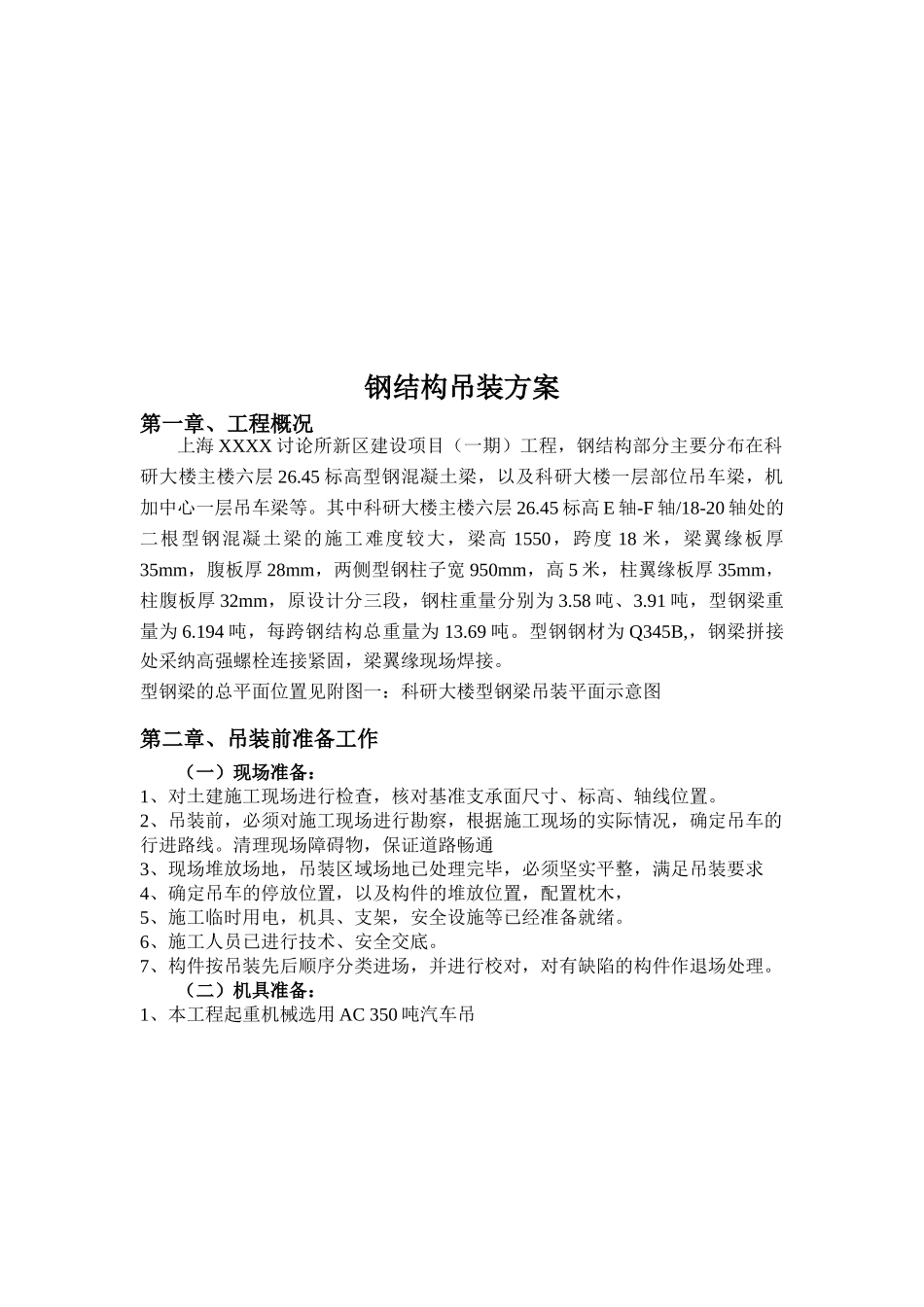

钢结构工程上海 XXXX 讨论所新区建设一期项目(一期)工程项目部二〇一〇年五月十一日目 录第一章、工程概况 2第二章、吊装前准备工作 3第三章、钢构件的运输、卸装 5第四章、吊装施工: 8第五章、安全目标及保证措施: 13附件:吊装平面示意图 15钢结构吊装方案第一章、工程概况上海 XXXX 讨论所新区建设项目(一期)工程,钢结构部分主要分布在科研大楼主楼六层 26.45 标高型钢混凝土梁,以及科研大楼一层部位吊车梁,机加中心一层吊车梁等。其中科研大楼主楼六层 26.45 标高 E 轴-F 轴/18-20 轴处的二根型钢混凝土梁的施工难度较大,梁高 1550,跨度 18 米,梁翼缘板厚35mm,腹板厚 28mm,两侧型钢柱子宽 950mm,高 5 米,柱翼缘板厚 35mm,柱腹板厚 32mm,原设计分三段,钢柱重量分别为 3.58 吨、3.91 吨,型钢梁重量为 6.194 吨,每跨钢结构总重量为 13.69 吨。型钢钢材为 Q345B,,钢梁拼接处采纳高强螺栓连接紧固,梁翼缘现场焊接。型钢梁的总平面位置见附图一:科研大楼型钢梁吊装平面示意图第二章、吊装前准备工作(一)现场准备:1、对土建施工现场进行检查,核对基准支承面尺寸、标高、轴线位置。2、吊装前,必须对施工现场进行勘察,根据施工现场的实际情况,确定吊车的行进路线。清理现场障碍物,保证道路畅通3、现场堆放场地,吊装区域场地已处理完毕,必须坚实平整,满足吊装要求4、确定吊车的停放位置,以及构件的堆放位置,配置枕木, 5、施工临时用电,机具、支架,安全设施等已经准备就绪。6、施工人员已进行技术、安全交底。7、构件按吊装先后顺序分类进场,并进行校对,对有缺陷的构件作退场处理。(二)机具准备:1、本工程起重机械选用 AC 350 吨汽车吊AC350 型吊车技术性能参数:2、主要吊装施工机具:机具名称型号规格单位数量钢丝绳7T【φ28mm(6×37+1)】条2钢丝绳7T【φ19.5mm(6×37+1)】条4水准仪NA4台1经纬仪T2 电子经纬仪1 台2U 型扣7T个10汽车起重机AC 350台1手拉葫芦7T台3CO2气体保护电焊机OTC-T400台2电弧焊机BXl-500 型台2 (三)劳动力配备:根据工程的具体情况,我公司将选择有丰富经验的施工技术人员配合钢结构吊装队。吊装作业专业人员配备序号人员类别人数备注1安全员2安全检查2起重机司机2持证上岗3起重指挥员2持证上岗4安装工12钢结构安装第三章、钢构件的运输、卸装第一节、构件的运输(1)、在装卸、运输过程应尽量保护构件,避开构件在运输过程中受...
