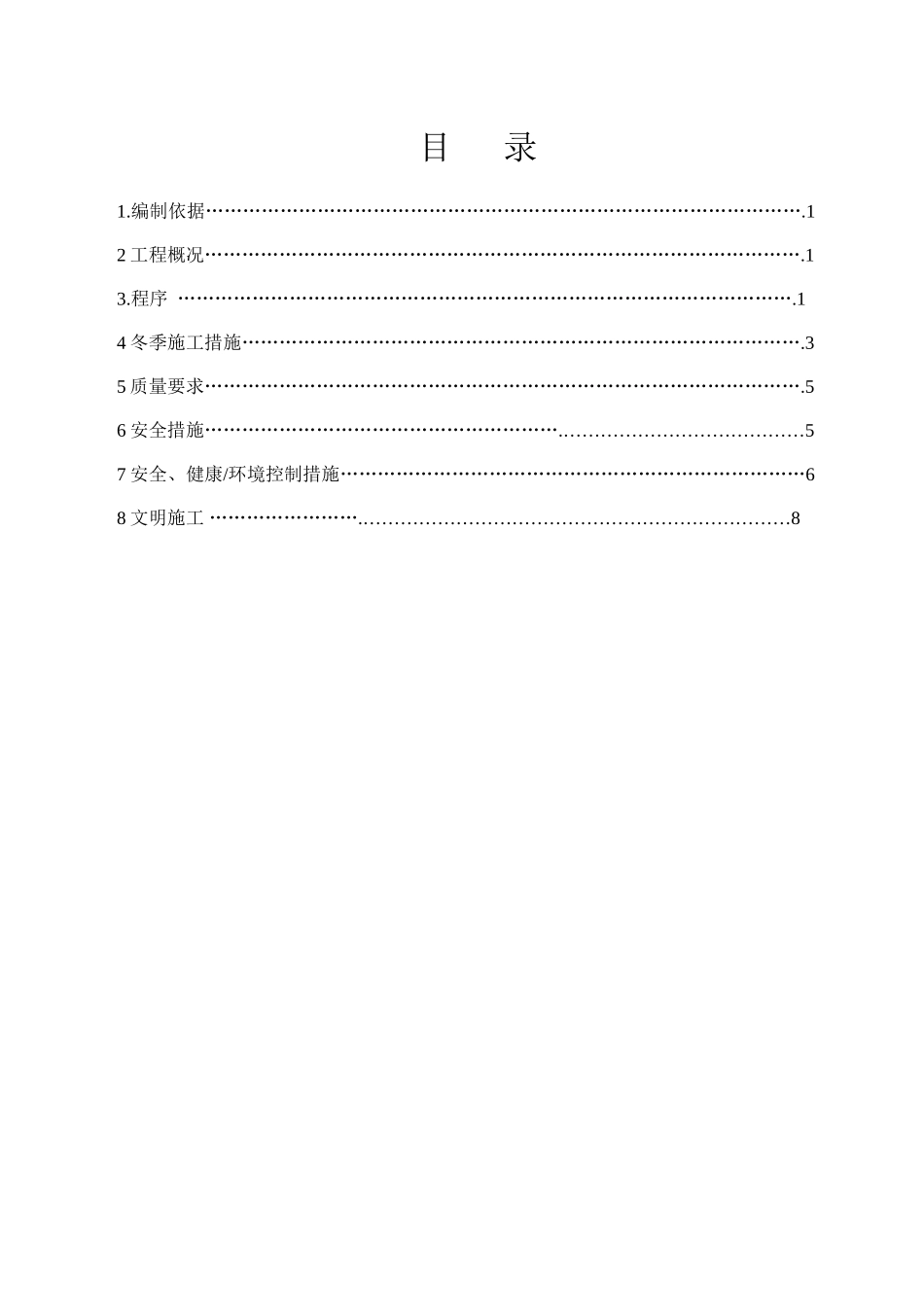

目 录1.编制依据…………………………………………………………………………………….12 工程概况…………………………………………………………………………………….13.程序 ……………………………………………………………………………………….14 冬季施工措施……………………………………………………………………………….35 质量要求…………………………………………………………………………………….56 安全措施………………………………………………….…………………………………57 安全、健康/环境控制措施…………………………………………………………………68 文明施工 …………………….……………………………………………………………81.编制依据1.1 参考资料:a 建筑施工手册(中)(下)b 钢筋砼工程施工及验收法律规范c 砖混结构工程及验收法律规范d 冬季施工质量验收法律规范2.工程概况1、工程名称:XX 滨海新区小王庄示范镇农民安置用房 2#、4#地住宅工程;2、建设地点:东至规划支路六,南至规划次干路一,西至津淄公路,北至马厂碱河;3、建设规模:滨海新区小王庄示范镇农民安置用房 2#、4#地住宅工程位于东至规划支路六,南至规划次干路一,西至津淄公路,北至马厂碱河,建筑面积为158464.09 平方米,建筑高度 15.9 米,5 层;单体跨度 15 米,砖混结构;4、工期要求:总工期为 292 个日历天。本工程结构类型为砖混结构,建筑耐火等级为二级,抗震设防烈度为 7 度,屋面防水等级为二级,设计使用年限为 50 年,随着季节的变化,XX 市滨海新区小王庄示范镇安置工程即将进入冬季施工。根据网络计划对工期的要求及我们实际施工进度,进入冬季施工的项目有:2#地 2~34#楼主体结构、4#地 1~22#楼主体结构施工。3.冬季施工管理冬季施工应遵守安全法规和规程,根据 XX 天气特点和实际情况,并结合如下内容进行安全管理:提高认识,加强对冬季安全生产工作的组织领导;突出重点,强化对施工现场的安全管理;加大对冬季施工安全工作的检查力度;强化“冬季五防”(防风、防冻、防滑、防火、防煤气中毒)安全措施,做好危险点、危险源的辨识工作;制定高处作业、交叉作业的防滑措施,加强对脚手架搭设的管理;增加对机械设备的检查和保养次数,对所有设备要进一步明确管理责任人;加强成品设备安全保护,做好冬季防冻技术措施,实行必要的保暖、保护措施,避开因防护设施不当造成设备损坏,...
