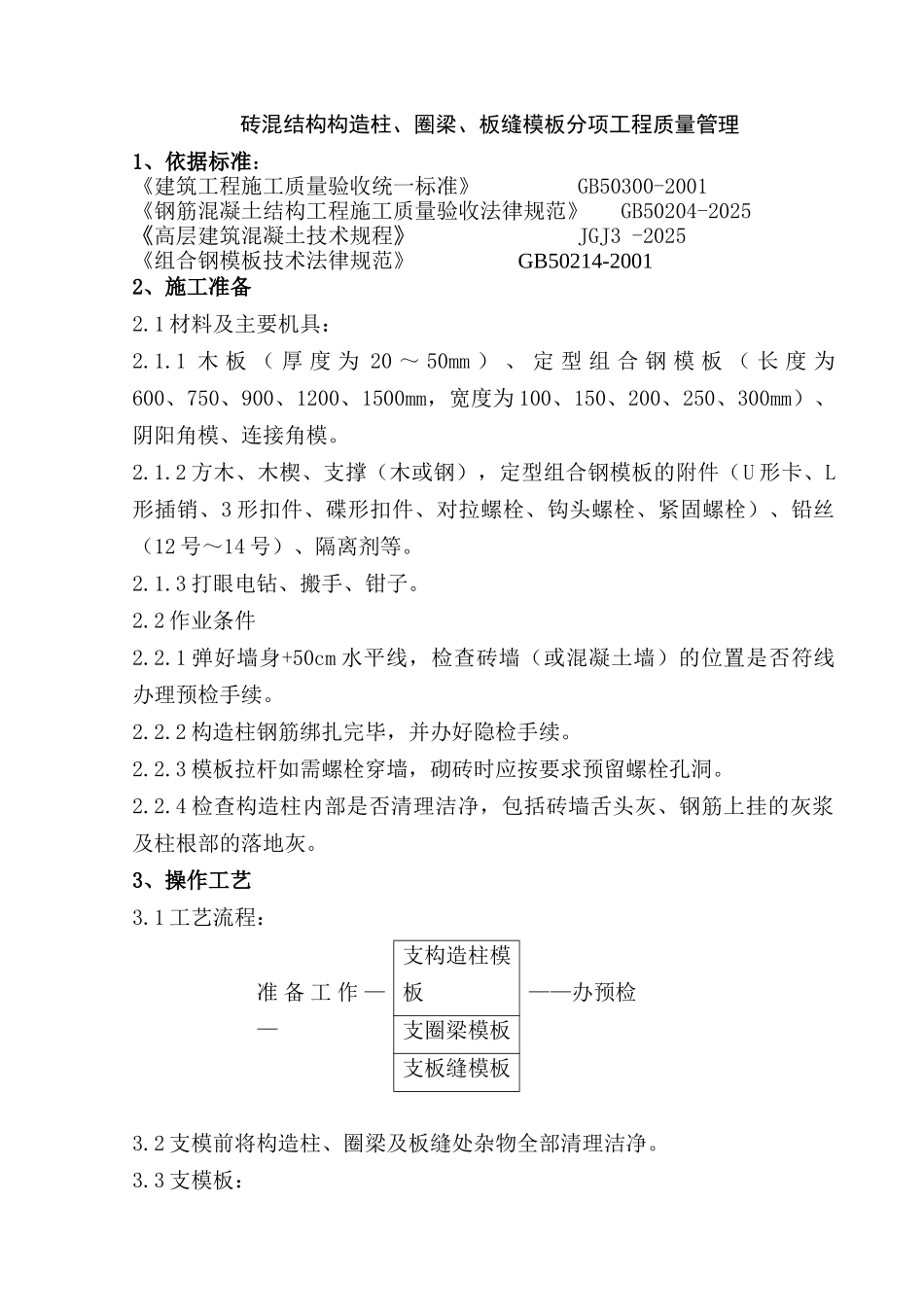

砖混结构构造柱、圈梁、板缝模板分项工程质量管理1、依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《钢筋混凝土结构工程施工质量验收法律规范》 GB50204-2025《高层建筑混凝土技术规程》 JGJ3 -2025《组合钢模板技术法律规范》 GB50214-20012、施工准备2
1 材料及主要机具:2
1 木 板 ( 厚 度 为 20 ~ 50mm ) 、 定 型 组 合 钢 模 板 ( 长 度 为600、750、900、1200、1500mm,宽度为 100、150、200、250、300mm)、阴阳角模、连接角模
2 方木、木楔、支撑(木或钢),定型组合钢模板的附件(U 形卡、L形插销、3 形扣件、碟形扣件、对拉螺栓、钩头螺栓、紧固螺栓)、铅丝(12 号~14 号)、隔离剂等
3 打眼电钻、搬手、钳子
2 作业条件2
1 弹好墙身+50cm 水平线,检查砖墙(或混凝土墙)的位置是否符线办理预检手续
2 构造柱钢筋绑扎完毕,并办好隐检手续
3 模板拉杆如需螺栓穿墙,砌砖时应按要求预留螺栓孔洞
4 检查构造柱内部是否清理洁净,包括砖墙舌头灰、钢筋上挂的灰浆及柱根部的落地灰
3、操作工艺3
1 工艺流程:准 备 工 作 ——支构造柱模板——办预检支圈梁模板支板缝模板3
2 支模前将构造柱、圈梁及板缝处杂物全部清理洁净
3 支模板:3

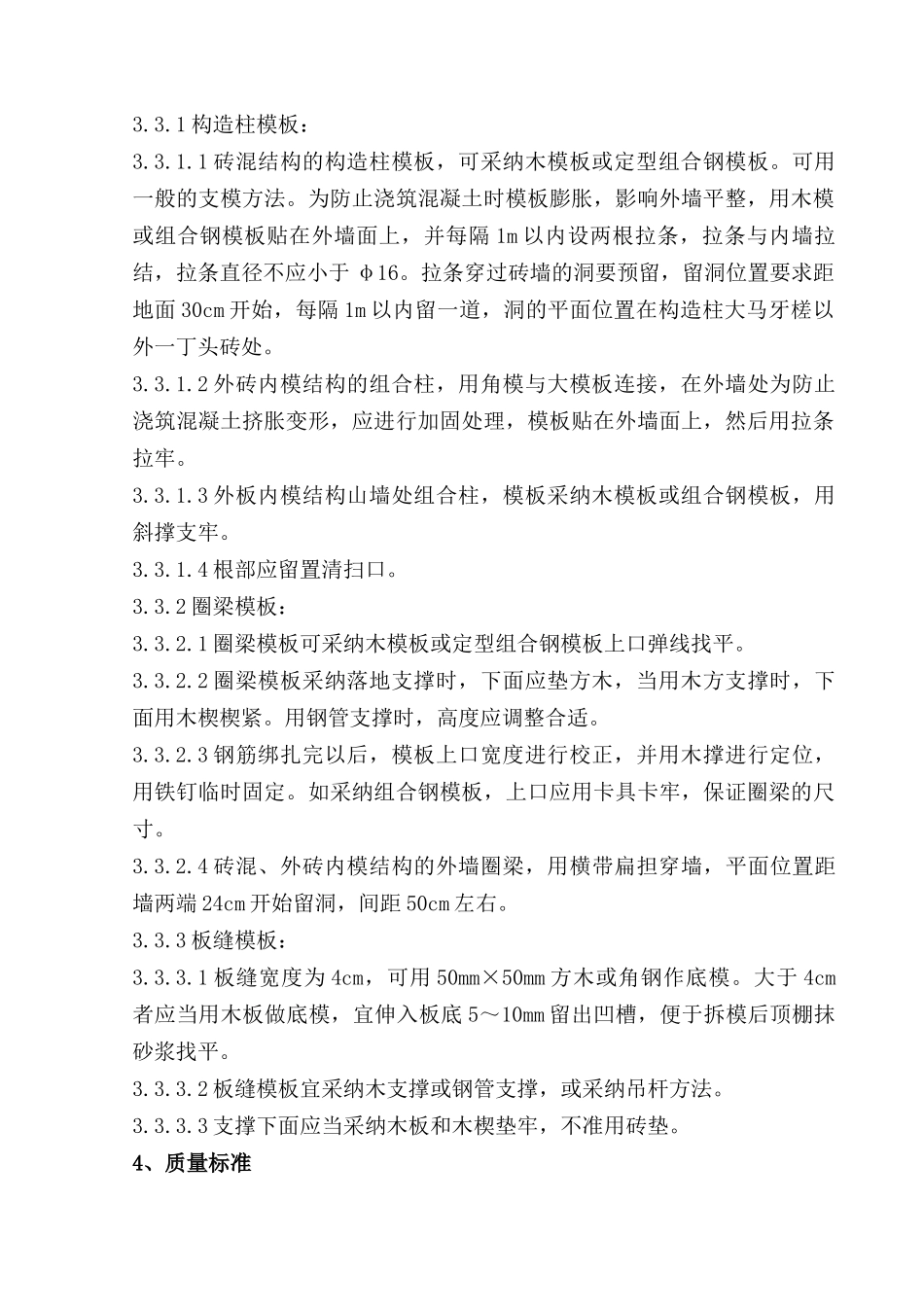

1 构造柱模板:3
1 砖混结构的构造柱模板,可采纳木模板或定型组合钢模板
可用一般的支模方法
为防止浇筑混凝土时模板膨胀,影响外墙平整,用木模或组合钢模板贴在外墙面上,并每隔 1m 以内设两根拉条,拉条与内墙拉结,拉条直径不应小于 φ16
拉条穿过砖墙的洞要预留,留洞位置要求距地面 30cm 开始,每隔 1m 以内留一道,洞的平面位置在构造柱大马牙槎以外一
