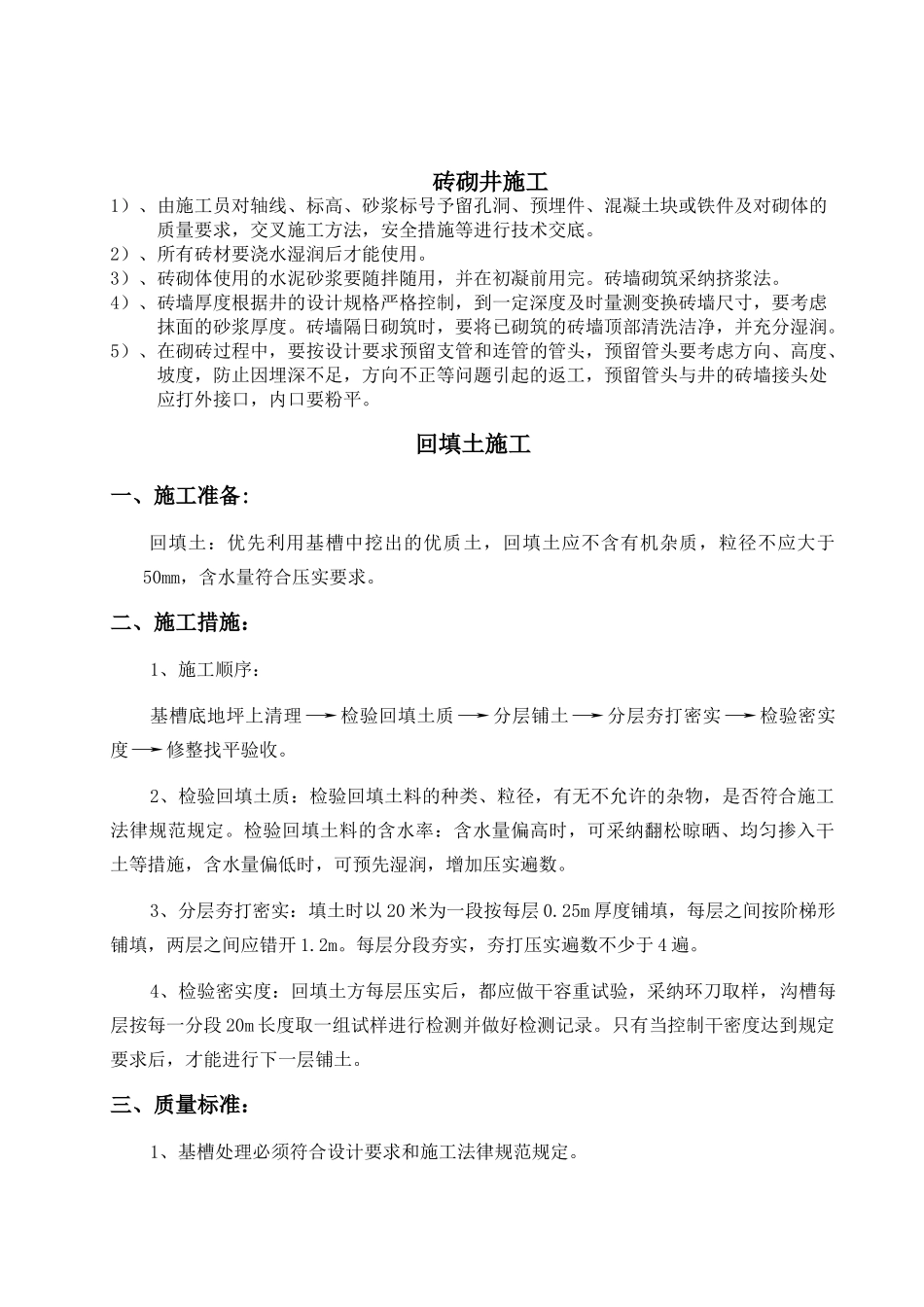

砖砌井施工1)、由施工员对轴线、标高、砂浆标号予留孔洞、预埋件、混凝土块或铁件及对砌体的质量要求,交叉施工方法,安全措施等进行技术交底
2)、所有砖材要浇水湿润后才能使用
3)、砖砌体使用的水泥砂浆要随拌随用,并在初凝前用完
砖墙砌筑采纳挤浆法
4)、砖墙厚度根据井的设计规格严格控制,到一定深度及时量测变换砖墙尺寸,要考虑抹面的砂浆厚度
砖墙隔日砌筑时,要将已砌筑的砖墙顶部清洗洁净,并充分湿润
5)、在砌砖过程中,要按设计要求预留支管和连管的管头,预留管头要考虑方向、高度、坡度,防止因埋深不足,方向不正等问题引起的返工,预留管头与井的砖墙接头处应打外接口,内口要粉平
回填土施工一、施工准备:回填土:优先利用基槽中挖出的优质土,回填土应不含有机杂质,粒径不应大于50mm,含水量符合压实要求
二、施工措施:1、施工顺序:基槽底地坪上清理→检验回填土质→分层铺土→分层夯打密实→检验密实度→修整找平验收
2、检验回填土质:检验回填土料的种类、粒径,有无不允许的杂物,是否符合施工法律规范规定
检验回填土料的含水率:含水量偏高时,可采纳翻松晾晒、均匀掺入干土等措施,含水量偏低时,可预先湿润,增加压实遍数
3、分层夯打密实:填土时以 20 米为一段按每层 0
25m 厚度铺填,每层之间按阶梯形铺填,两层之间应错开 1
每层分段夯实,夯打压实遍数不少于 4 遍
4、检验密实度:回填土方每层压实后,都应做干容重试验,采纳环刀取样,沟槽每层按每一分段 20m 长度取一组试样进行检测并做好检测记录
只有当控制干密度达到规定要求后,才能进行下一层铺土

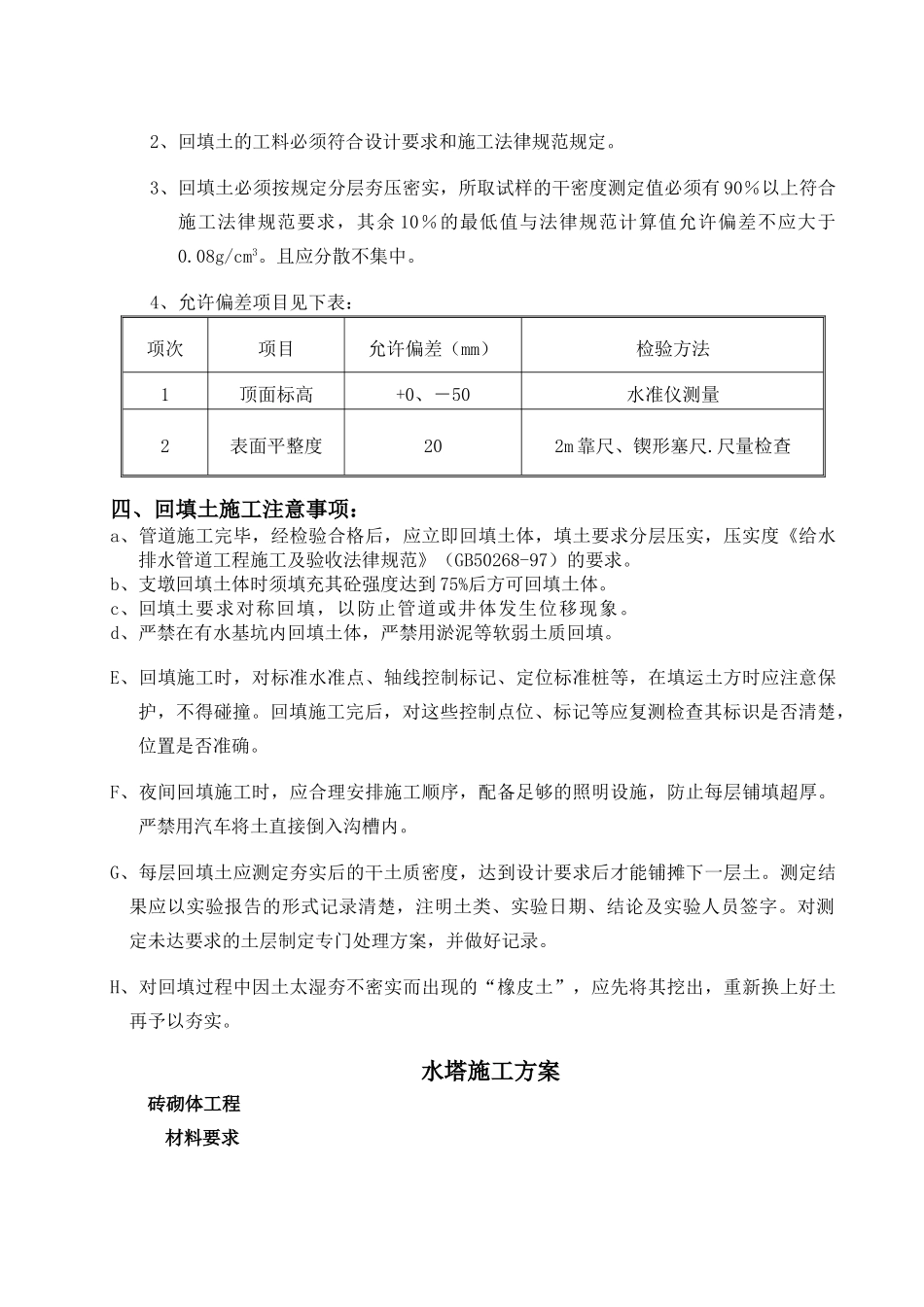

三、质量标准:1、基槽处理必须符合设计要求和施工法律规范规定
2、回填土的工料必须符合设计要求和施工法律规范规定

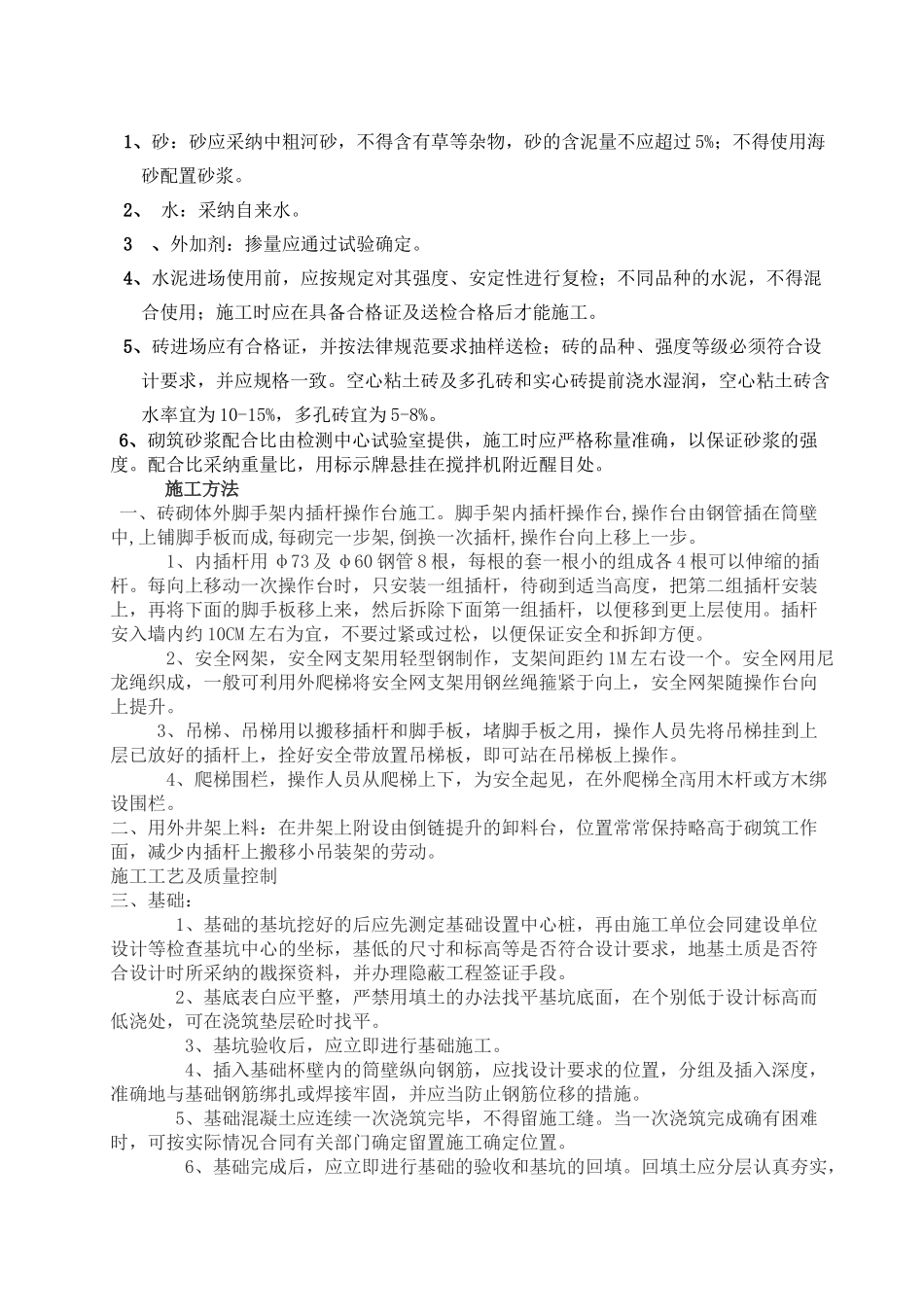

3、回填土必须按规定分层夯压密实,所取试样的干密度测定值必须有 90%以上符合施工法律规范要求,其余 10%的最低值与法律规范计算
