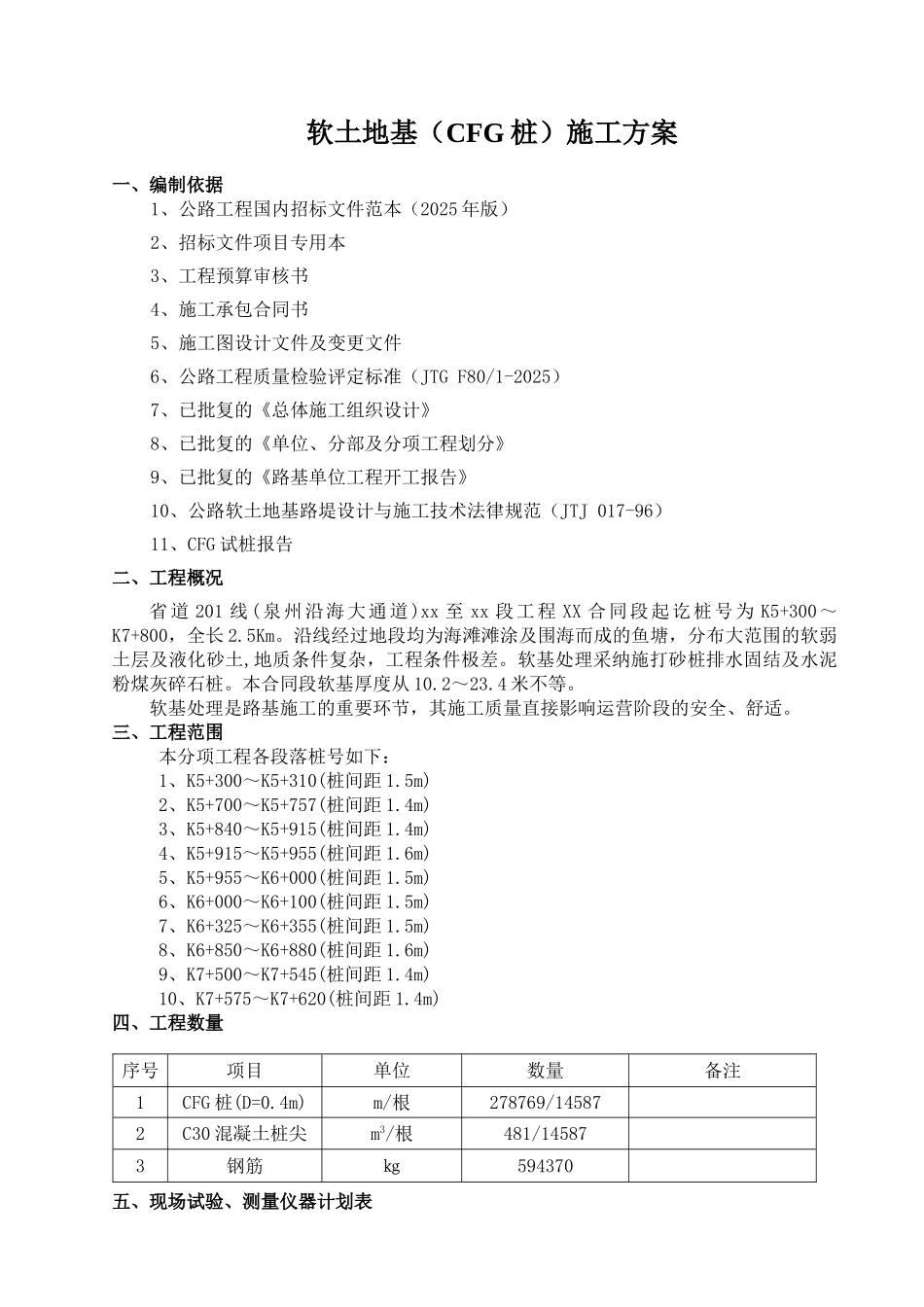

软土地基(CFG 桩)施工方案一、编制依据1、公路工程国内招标文件范本(2025 年版)2、招标文件项目专用本3、工程预算审核书4、施工承包合同书5、施工图设计文件及变更文件6、公路工程质量检验评定标准(JTG F80/1-2025)7、已批复的《总体施工组织设计》8、已批复的《单位、分部及分项工程划分》9、已批复的《路基单位工程开工报告》10、公路软土地基路堤设计与施工技术法律规范(JTJ 017-96)11、CFG 试桩报告二、工程概况省道 201 线(泉州沿海大通道 )xx 至 xx 段工程 XX 合同段起讫桩号为 K5+300~K7+800,全长 2
沿线经过地段均为海滩滩涂及围海而成的鱼塘,分布大范围的软弱土层及液化砂土,地质条件复杂,工程条件极差
软基处理采纳施打砂桩排水固结及水泥粉煤灰碎石桩
本合同段软基厚度从 10
软基处理是路基施工的重要环节,其施工质量直接影响运营阶段的安全、舒适
三、工程范围本分项工程各段落桩号如下:1、K5+300~K5+310(桩间距 1
5m)2、K5+700~K5+757(桩间距 1
4m)3、K5+840~K5+915(桩间距 1
4m)4、K5+915~K5+955(桩间距 1
6m)5、K5+955~K6+000(桩间距 1
5m)6、K6+000~K6+100(桩间距 1
5m)7、K6+325~K6+355(桩间距 1
5m)8、K6+850~K6+880(桩间距 1
6m)9、K7+500~K7+545(桩间距 1
4m)10、K7+575~K7+620(桩间距 1

4m)四、工程数量 五、现场试验、测量仪器计划表序号项目单位数量备注1CFG 桩(D=0

4m)m/根278769/145872C30 混凝土桩尖m3/根481/145873钢筋㎏594370六、机械设备计划表七、劳力计划
