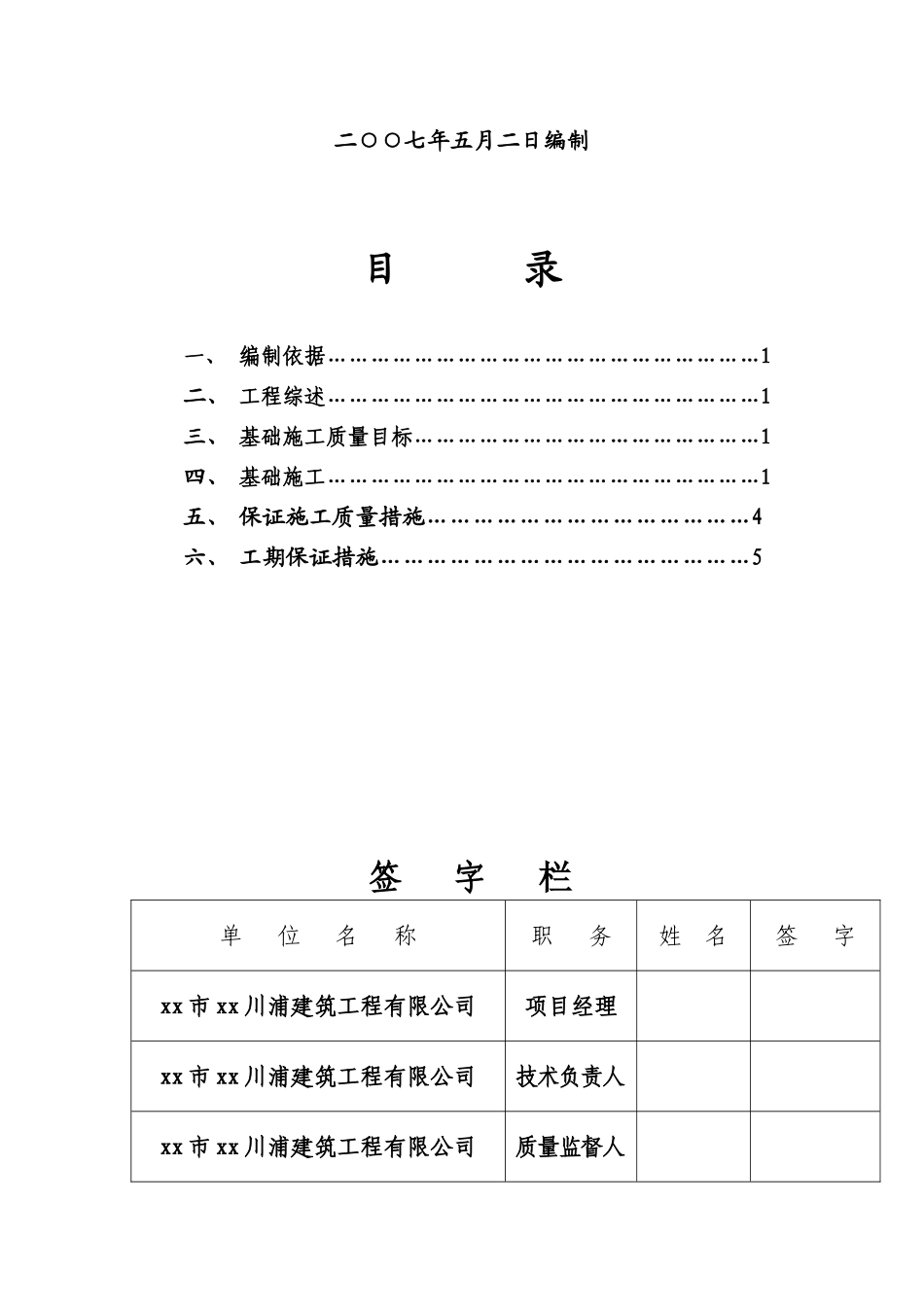

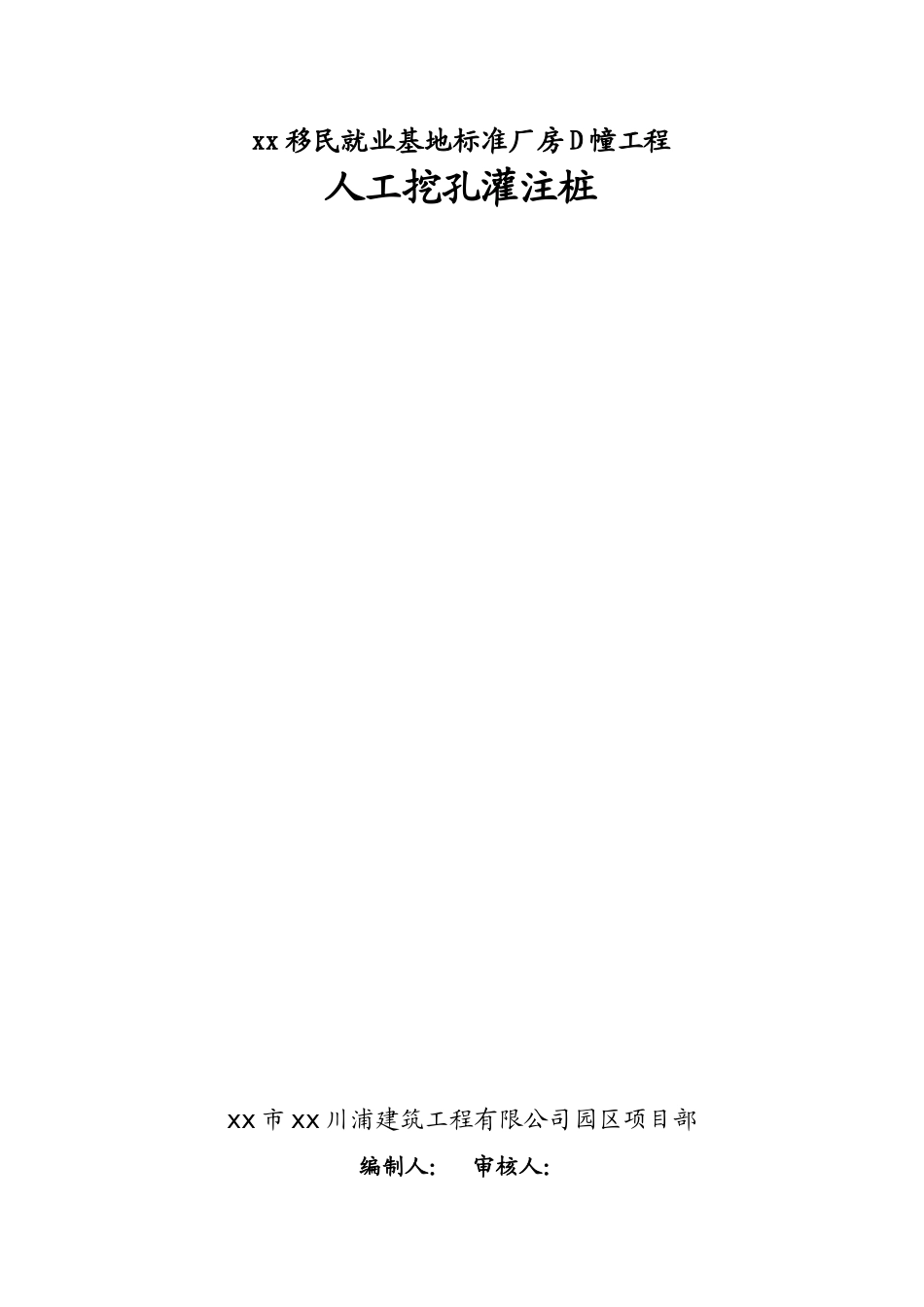

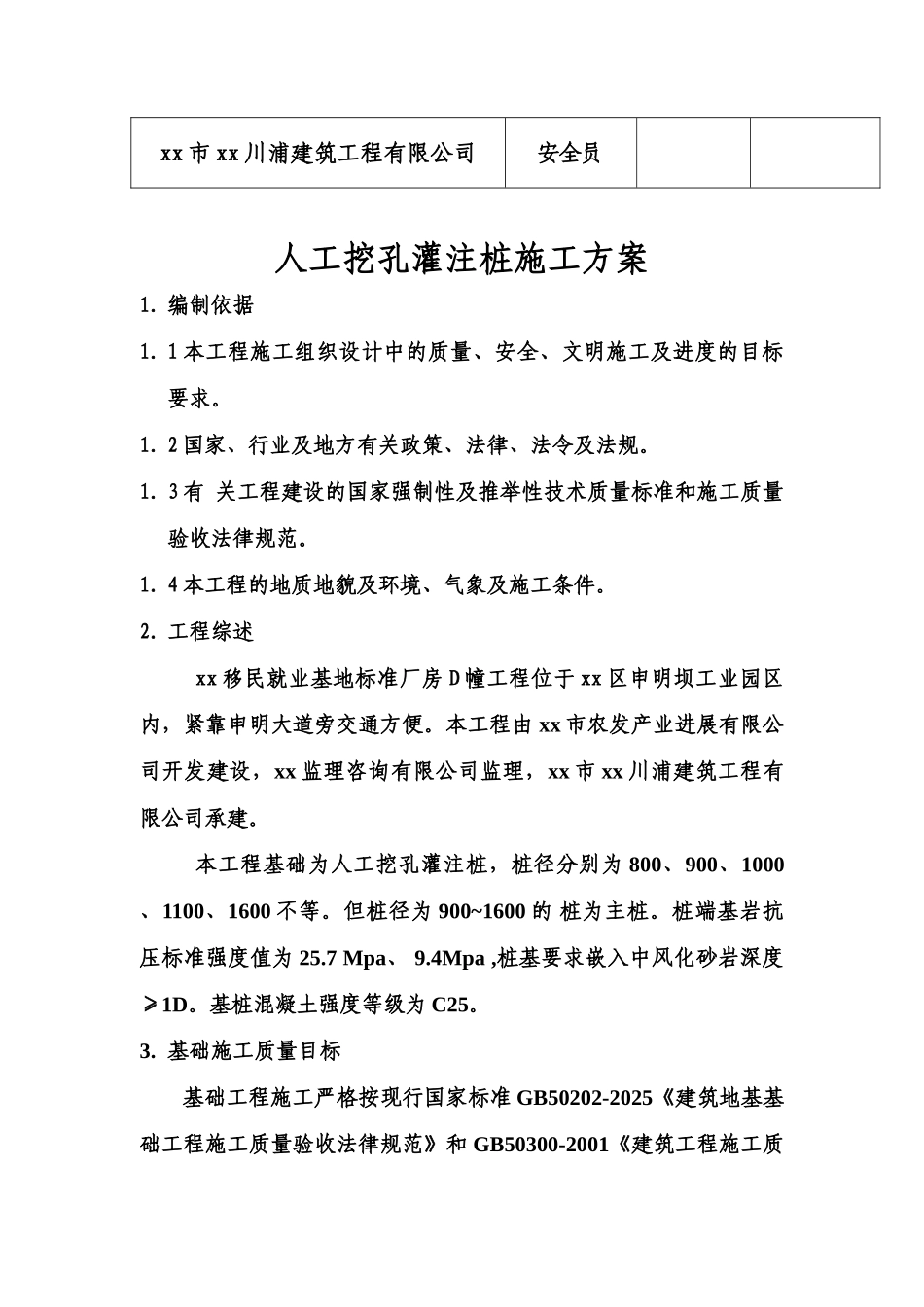

xx 移民就业基地标准厂房 D 幢工程人工挖孔灌注桩 xx 市 xx 川浦建筑工程有限公司园区项目部编制人: 审核人:二○○七年五月二日编制目 录一、 编制依据……………………………………………………1二、 工程综述……………………………………………………1三、 基础施工质量目标…………………………………………1四、 基础施工……………………………………………………1五、 保证施工质量措施……………………………………4六、 工期保证措施…………………………………………5签 字 栏单 位 名 称职 务姓 名签 字xx 市 xx 川浦建筑工程有限公司项目经理xx 市 xx 川浦建筑工程有限公司技术负责人xx 市 xx 川浦建筑工程有限公司质量监督人xx 市 xx 川浦建筑工程有限公司安全员 人工挖孔灌注桩施工方案1. 编制依据1. 1 本工程施工组织设计中的质量、安全、文明施工及进度的目标要求。1. 2 国家、行业及地方有关政策、法律、法令及法规。1. 3 有 关工程建设的国家强制性及推举性技术质量标准和施工质量验收法律规范。1. 4 本工程的地质地貌及环境、气象及施工条件。2. 工程综述xx 移民就业基地标准厂房 D 幢工程位于 xx 区申明坝工业园区内,紧靠申明大道旁交通方便。本工程由 xx 市农发产业进展有限公司开发建设,xx 监理咨询有限公司监理,xx 市 xx 川浦建筑工程有限公司承建。本工程基础为人工挖孔灌注桩,桩径分别为 800、900、1000 、1100、1600 不等。但桩径为 900~1600 的 桩为主桩。桩端基岩抗压标准强度值为 25.7 Mpa、 9.4Mpa ,桩基要求嵌入中风化砂岩深度≥1D。基桩混凝土强度等级为 C25。3. 基础施工质量目标基础工程施工严格按现行国家标准 GB50202-2025《建筑地基基础工程施工质量验收法律规范》和 GB50300-2001《建筑工程施工质量验收统一标准》的要求。基础工程质量确保一次性验收达到合格标准的要求,杜绝重大质量事故。避开一般质量事故的发生。4 基础施工4. 1 人工挖孔灌注桩施工。4.1.1 人工挖孔灌注桩施工工艺流程人工挖孔桩基础分为两部份即 ①护壁 ② 桩芯,其护壁主要作用是在施工过程中防止土体垮坍危及施工人员的安全和保证桩芯的设计尺寸。1 工艺流程→ →→→→→→ → →→ →→ →→→ →4.1.1.2 人工挖孔(1)准备工作就绪后即可开始挖土工作,挖孔由人工从上至下场地平整测量放线定出桩位用砖砌井口防护圈搭防护拦,提升...
