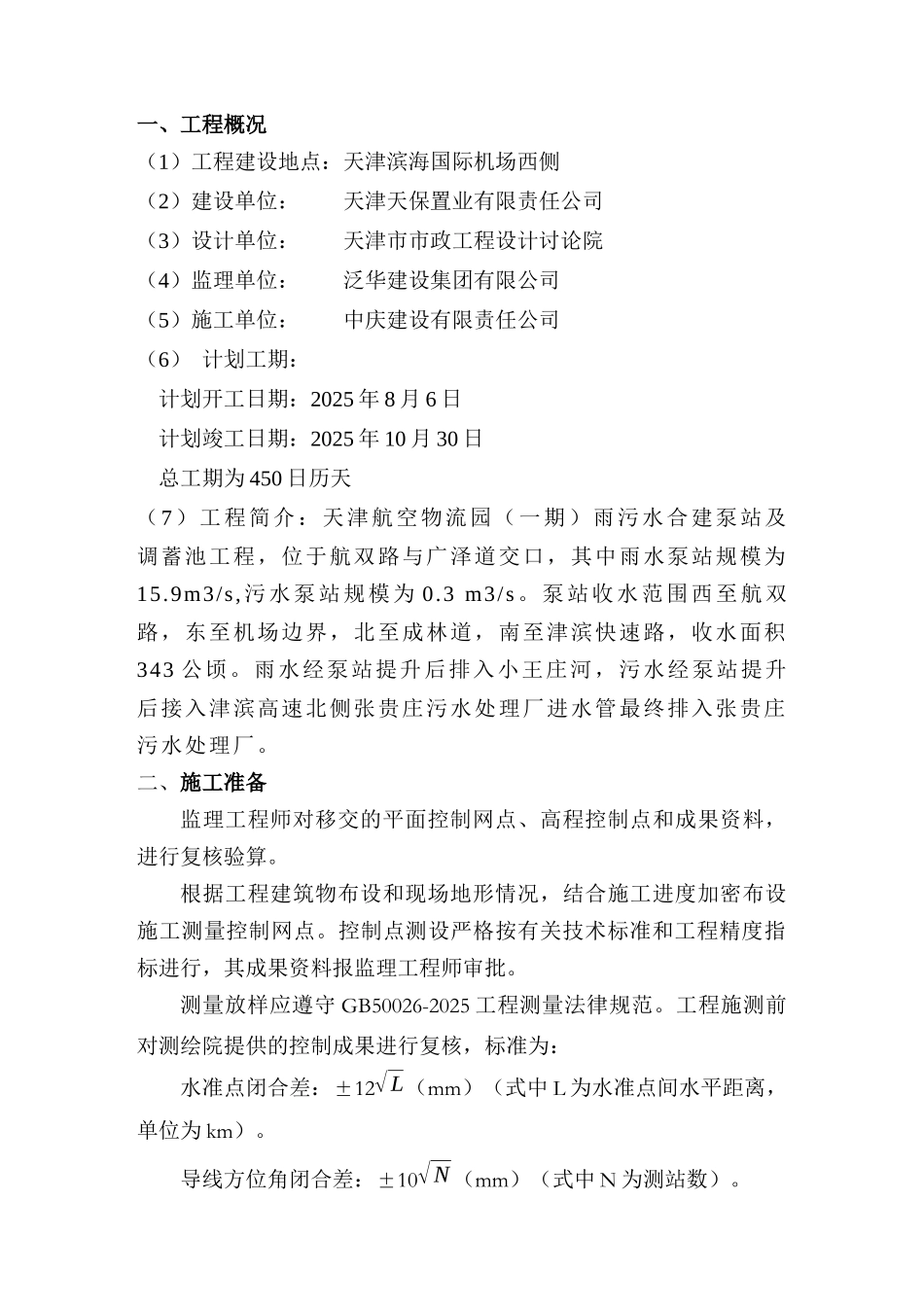

天津航空物流区(一期)基础设施项目雨污水合建泵站及调蓄池工程 测 量 方 案 天津航空物流区(一期)基础设施项目雨污水合 建泵站及调蓄池工程项目部 2025 年 9 月 10 日一、工程概况(1)工程建设地点:天津滨海国际机场西侧(2)建设单位: 天津天保置业有限责任公司(3)设计单位: 天津市市政工程设计讨论院(4)监理单位: 泛华建设集团有限公司(5)施工单位: 中庆建设有限责任公司(6) 计划工期: 计划开工日期:2025 年 8 月 6 日 计划竣工日期:2025 年 10 月 30 日 总工期为 450 日历天(7)工程简介:天津航空物流园(一期)雨污水合建泵站及调蓄池工程,位于航双路与广泽道交口,其中雨水泵站规模为15
9m3/s, 污水泵站规模为 0
3 m3/s
泵站收水范围西至航双路,东至机场边界,北至成林道,南至津滨快速路,收水面积343 公顷
雨水经泵站提升后排入小王庄河,污水经泵站提升后接入津滨高速北侧张贵庄污水处理厂进水管最终排入张贵庄污水处理厂
二、施工准备监理工程师对移交的平面控制网点、高程控制点和成果资料,进行复核验算
根据工程建筑物布设和现场地形情况,结合施工进度加密布设施工测量控制网点
控制点测设严格按有关技术标准和工程精度指标进行,其成果资料报监理工程师审批
测量放样应遵守 GB50026-2025 工程测量法律规范
工程施测前对测绘院提供的控制成果进行复核,标准为:水准点闭合差:±12√ L(mm)(式中 L 为水准点间水平距离,单位为 km)
导线方位角闭合差:±10√ N (mm)(式中 N 为测站数)

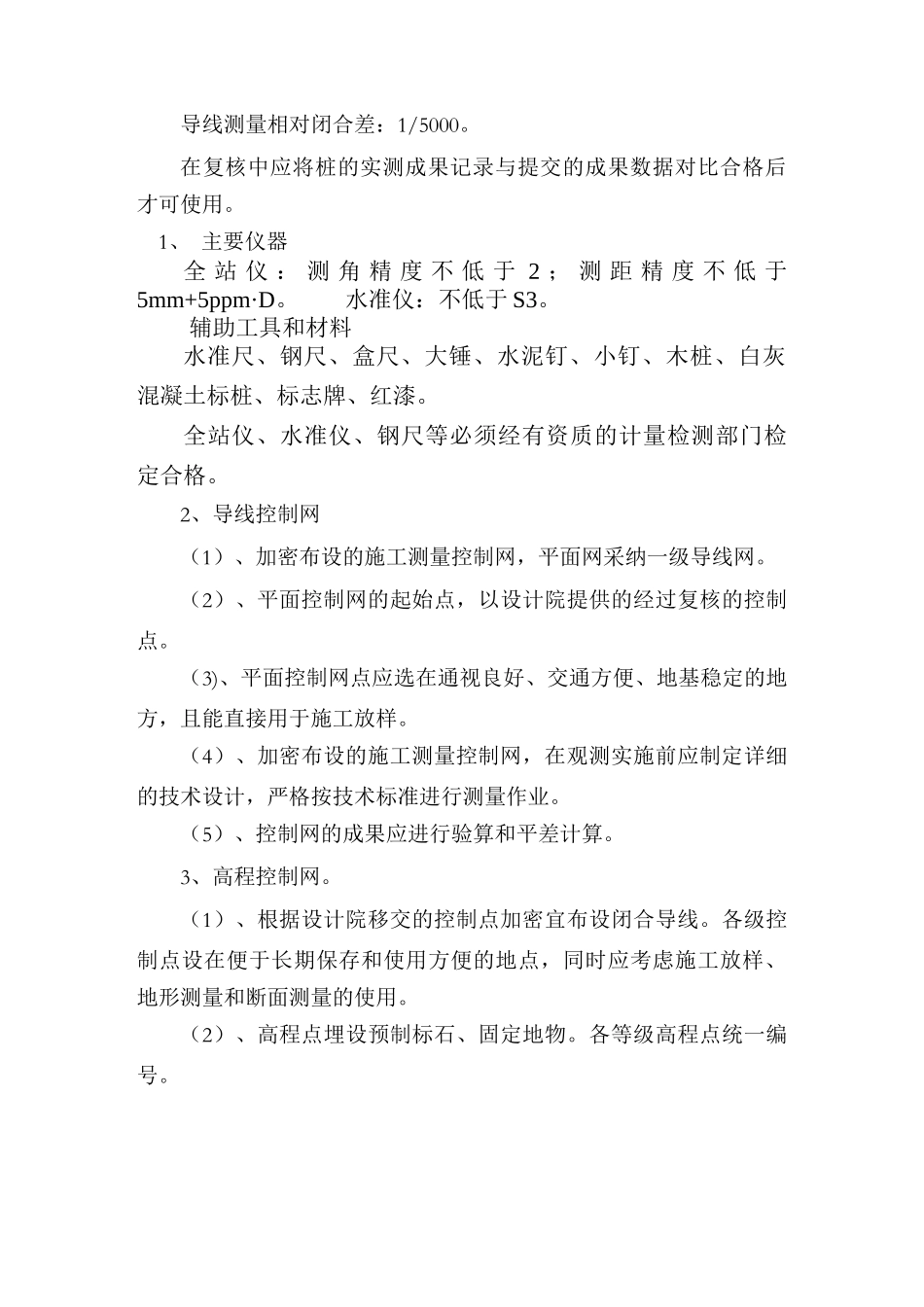

导线测量相对闭合差:1/5000
在复核中应将桩的实测成果记录与提交的成果数据对比合格后才可使用
1、 主要仪器全 站 仪 : 测 角 精 度 不 低 于 2 ; 测 距 精 度 不 低 于5mm+5ppm·D
水准仪:不低
