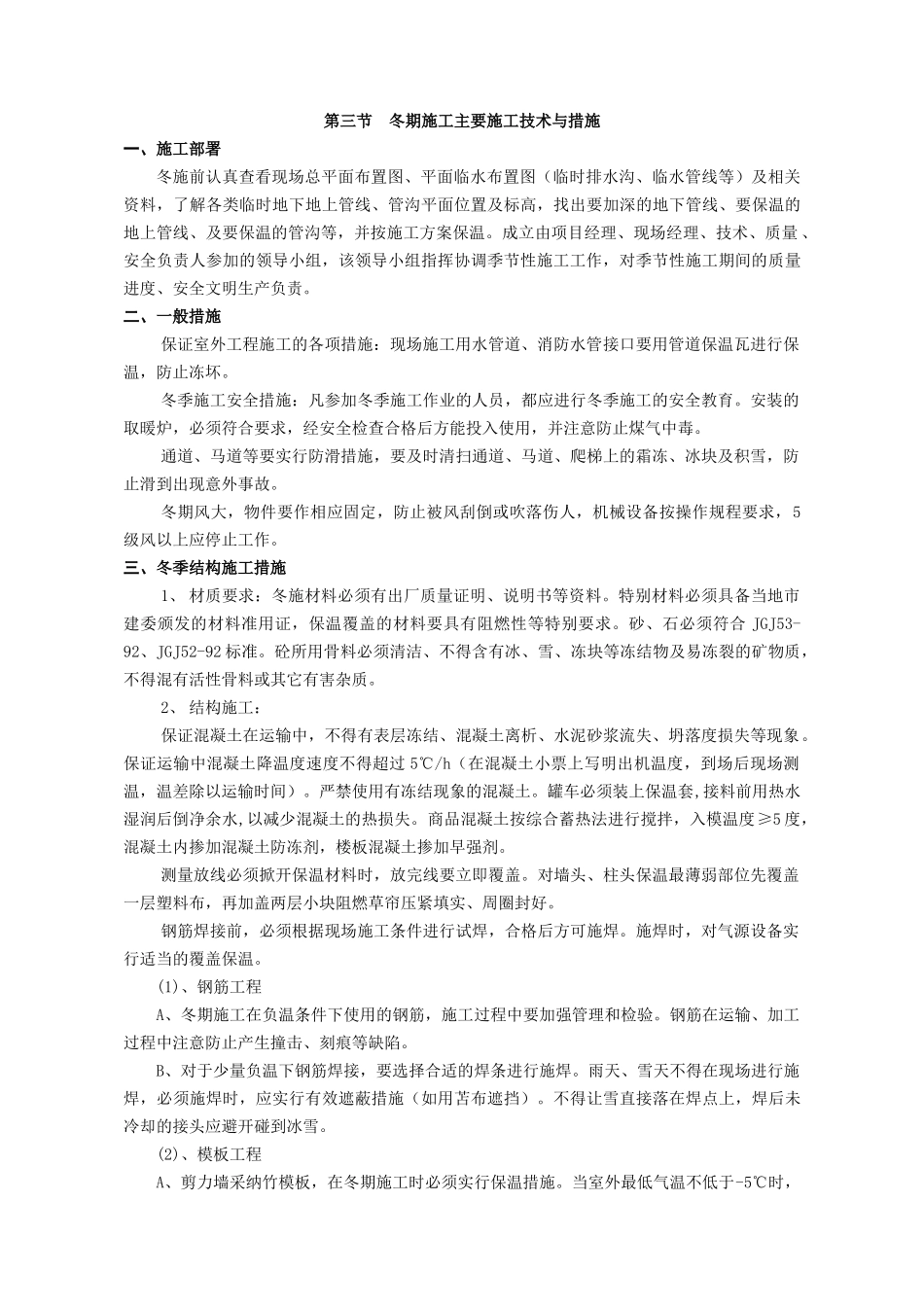

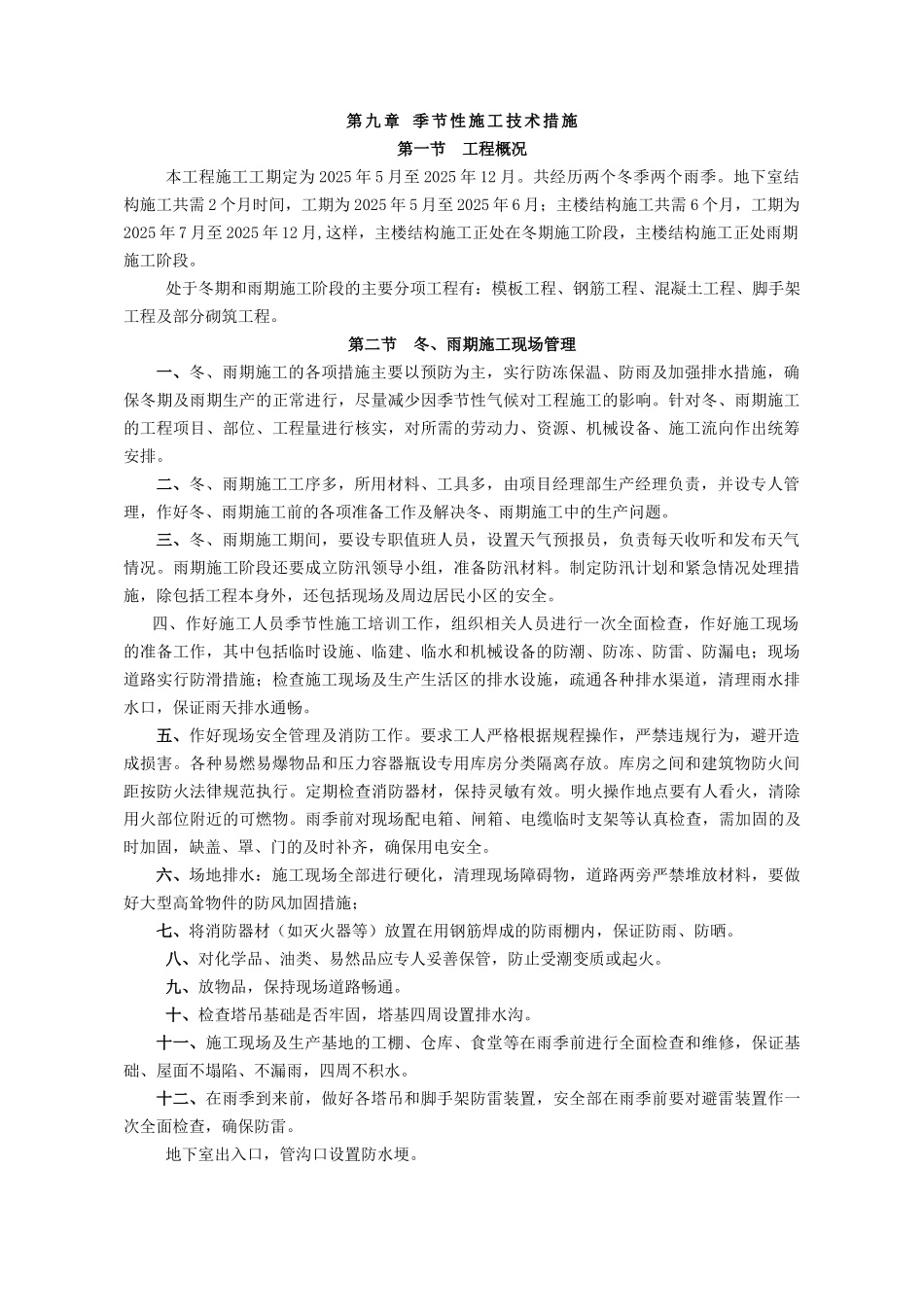

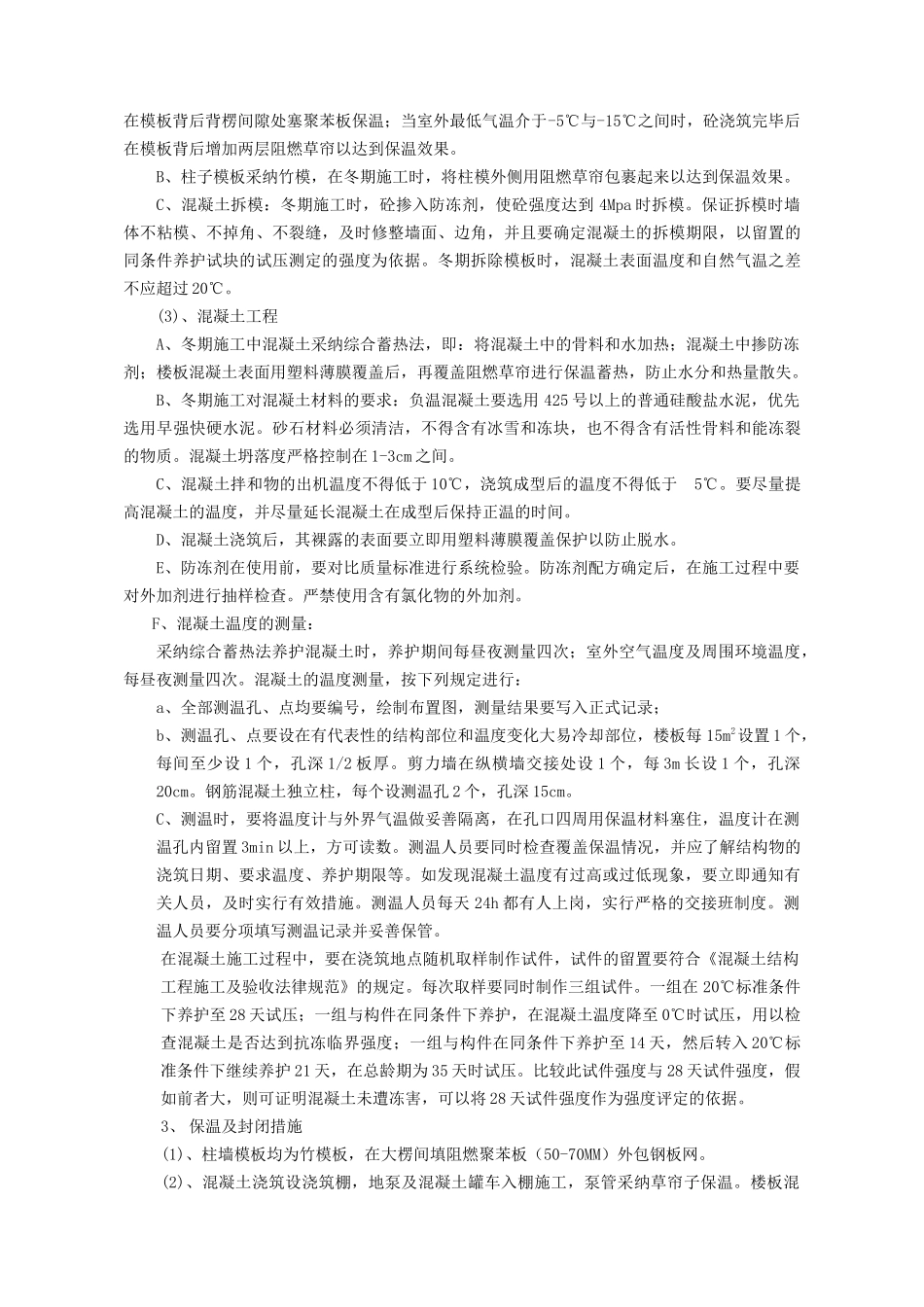

第九章 季节性施工技术措施第一节 工程概况本工程施工工期定为 2025 年 5 月至 2025 年 12 月
共经历两个冬季两个雨季
地下室结构施工共需 2 个月时间,工期为 2025 年 5 月至 2025 年 6 月;主楼结构施工共需 6 个月,工期为2025 年 7 月至 2025 年 12 月,这样,主楼结构施工正处在冬期施工阶段,主楼结构施工正处雨期施工阶段
处于冬期和雨期施工阶段的主要分项工程有:模板工程、钢筋工程、混凝土工程、脚手架工程及部分砌筑工程
第二节 冬、雨期施工现场管理一、冬、雨期施工的各项措施主要以预防为主,实行防冻保温、防雨及加强排水措施,确保冬期及雨期生产的正常进行,尽量减少因季节性气候对工程施工的影响
针对冬、雨期施工的工程项目、部位、工程量进行核实,对所需的劳动力、资源、机械设备、施工流向作出统筹安排
二、冬、雨期施工工序多,所用材料、工具多,由项目经理部生产经理负责,并设专人管理,作好冬、雨期施工前的各项准备工作及解决冬、雨期施工中的生产问题
三、冬、雨期施工期间,要设专职值班人员,设置天气预报员,负责每天收听和发布天气情况
雨期施工阶段还要成立防汛领导小组,准备防汛材料
制定防汛计划和紧急情况处理措施,除包括工程本身外,还包括现场及周边居民小区的安全
四、作好施工人员季节性施工培训工作,组织相关人员进行一次全面检查,作好施工现场的准备工作,其中包括临时设施、临建、临水和机械设备的防潮、防冻、防雷、防漏电;现场道路实行防滑措施;检查施工现场及生产生活区的排水设施,疏通各种排水渠道,清理雨水排水口,保证雨天排水通畅
五、作好现场安全管理及消防工作
要求工人严格根据规程操作,严禁违规行为,避开造成损害
各种易燃易爆物品和压力容器瓶设专用库房分类隔离存放
库房之间和建筑物防火间距按防火法律规范执行
定期检查消防器材,保持灵敏有效
明火操作地点要
