3-7第三章 施工总进度计划3

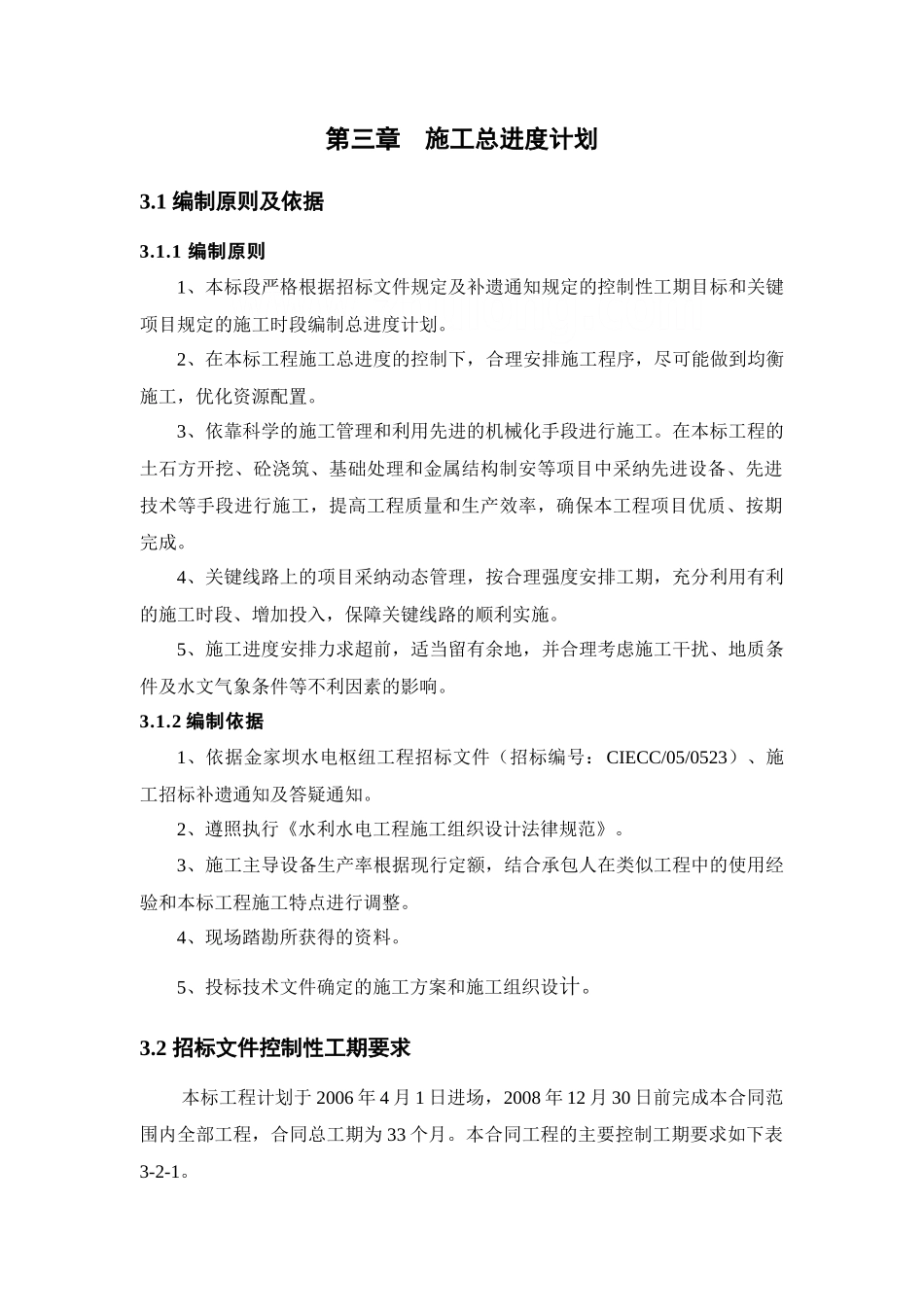

1 编制原则及依据3
1 编制原则1、本标段严格根据招标文件规定及补遗通知规定的控制性工期目标和关键项目规定的施工时段编制总进度计划
2、在本标工程施工总进度的控制下,合理安排施工程序,尽可能做到均衡施工,优化资源配置
3、依靠科学的施工管理和利用先进的机械化手段进行施工
在本标工程的土石方开挖、砼浇筑、基础处理和金属结构制安等项目中采纳先进设备、先进技术等手段进行施工,提高工程质量和生产效率,确保本工程项目优质、按期完成
4、关键线路上的项目采纳动态管理,按合理强度安排工期,充分利用有利的施工时段、增加投入,保障关键线路的顺利实施
5、施工进度安排力求超前,适当留有余地,并合理考虑施工干扰、地质条件及水文气象条件等不利因素的影响
2 编制依据1、依据金家坝水电枢纽工程招标文件(招标编号:CIECC/05/0523)、施工招标补遗通知及答疑通知
2、遵照执行《水利水电工程施工组织设计法律规范》
3、施工主导设备生产率根据现行定额,结合承包人在类似工程中的使用经验和本标工程施工特点进行调整
4、现场踏勘所获得的资料
5、投标技术文件确定的施工方案和施工组织设计

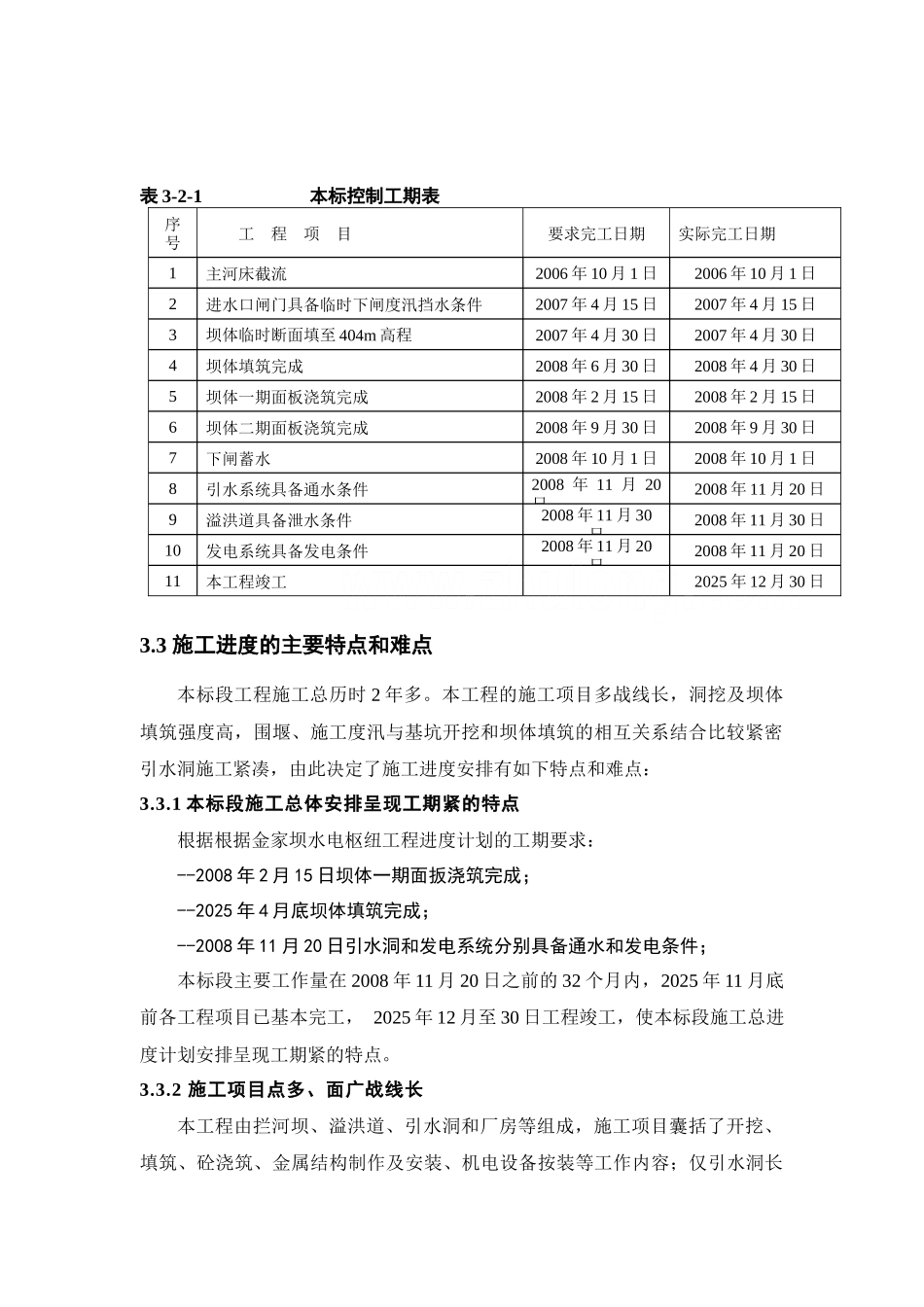

2 招标文件控制性工期要求本标工程计划于 2006 年 4 月 1 日进场,2008 年 12 月 30 日前完成
