第 8 章 钻孔与灌浆施工方法说明8
1 主要施工项目及工程量钻孔与灌浆主要施工内容有:大坝及护坦固结灌浆,坝肩接触灌浆,大坝防渗帷幕灌浆,混凝土坝及导流底孔接缝灌浆,灌浆隧洞固结和帷幕灌浆,进水口底板基础固结灌浆,引水隧洞固结灌浆,洞身回填、固结灌浆以及排水孔等
主要工程量及分布见表 8-1
表 8-1 钻孔及灌浆工程量汇总表部 位项目名称单 位数 量备 注大坝及护坦大坝基础固结灌浆m7452深化基岩 12 和 8m大坝加强固结灌浆m5600护坦基础固结灌浆m1085深化基岩 5m大坝防渗帷幕基岩钻孔m8575大坝防渗帷幕灌浆m7569坝肩接触灌浆㎡3461混凝土坝接缝灌浆㎡4753导流底孔接缝灌浆m²832PVC 排水孔,φ50mm,L=3mm1211边坡进水口底板基础固结灌浆m294深化基岩 6mPVC 排水孔,φ50mm,L=3mm605灌浆隧洞固结灌浆m350深化基岩 5m帷幕灌浆m回填灌浆㎡570PVC 排水孔,φ50mmm72引水隧洞A 型固结灌浆m363孔深 3m,灌浆压力1~1
5MPaC 型固结灌浆m39188孔深 4m,灌浆压力1MPaE 型固结灌浆m636孔深 6m,灌浆压力为 1~1
5MPa回填灌浆㎡337221#施工支洞洞身段回填灌浆㎡2481封堵段回填灌浆㎡310封堵段固结灌浆m1802#施工支洞洞身段回填灌浆㎡2577封堵段回填灌浆㎡310封堵段固结灌浆m1808
2 地质条件坝址区出露地层为砂页岩,多属软岩类,坝址所处河段河谷较宽阔,岩体风化强烈,岸坡松散堆积物广布
引水隧洞及施工支洞进口段风化粉砂质泥岩与泥质粉砂岩及砂岩,风化强烈,地下水活动较为强烈,岩体完整性差

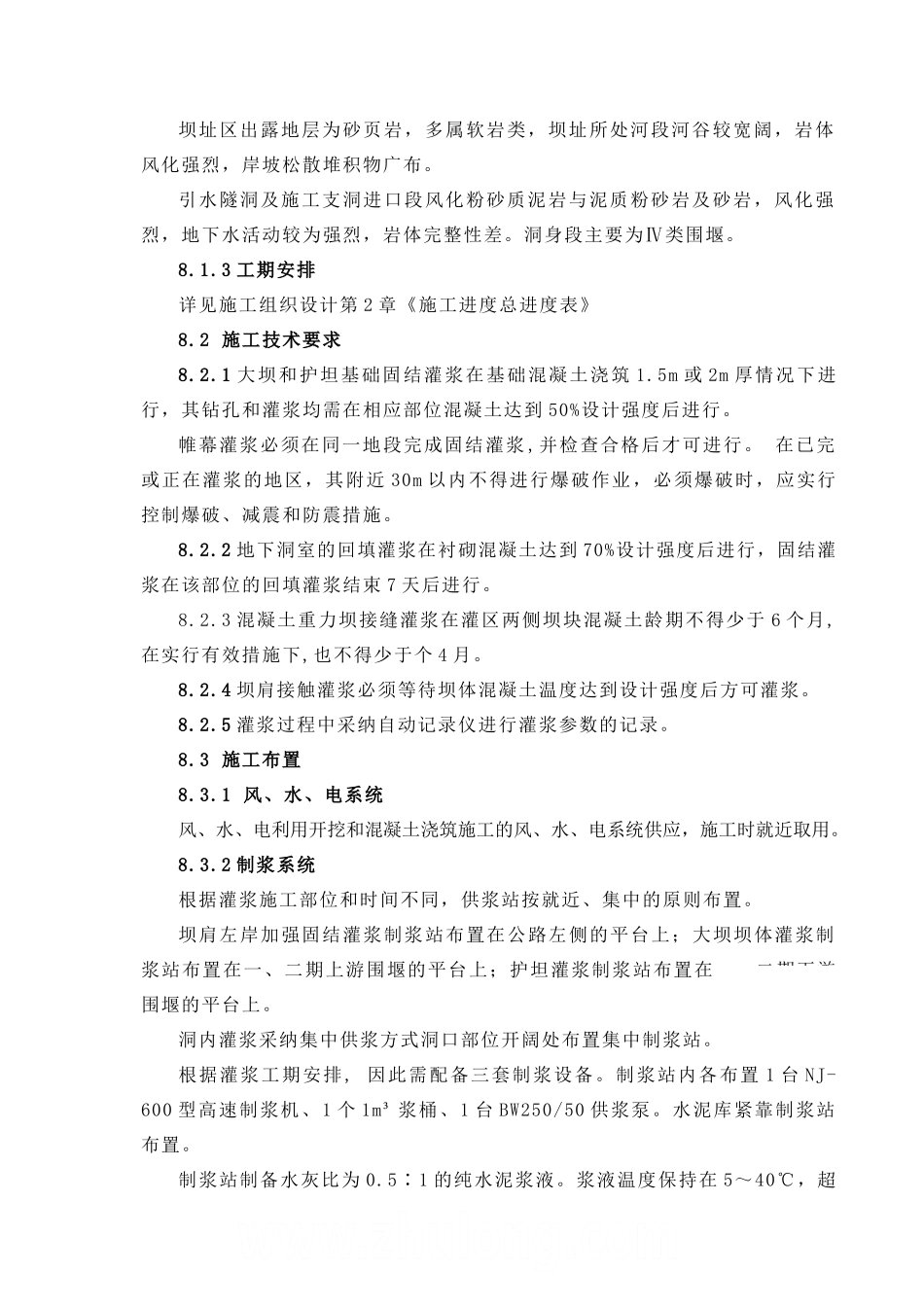

洞身段主要为Ⅳ类围堰
3 工期安排详见施工组织设计第 2 章《施工进度总进度表》8
2 施工技术要求8
1 大坝和护坦基础固结灌浆在基础混凝土
