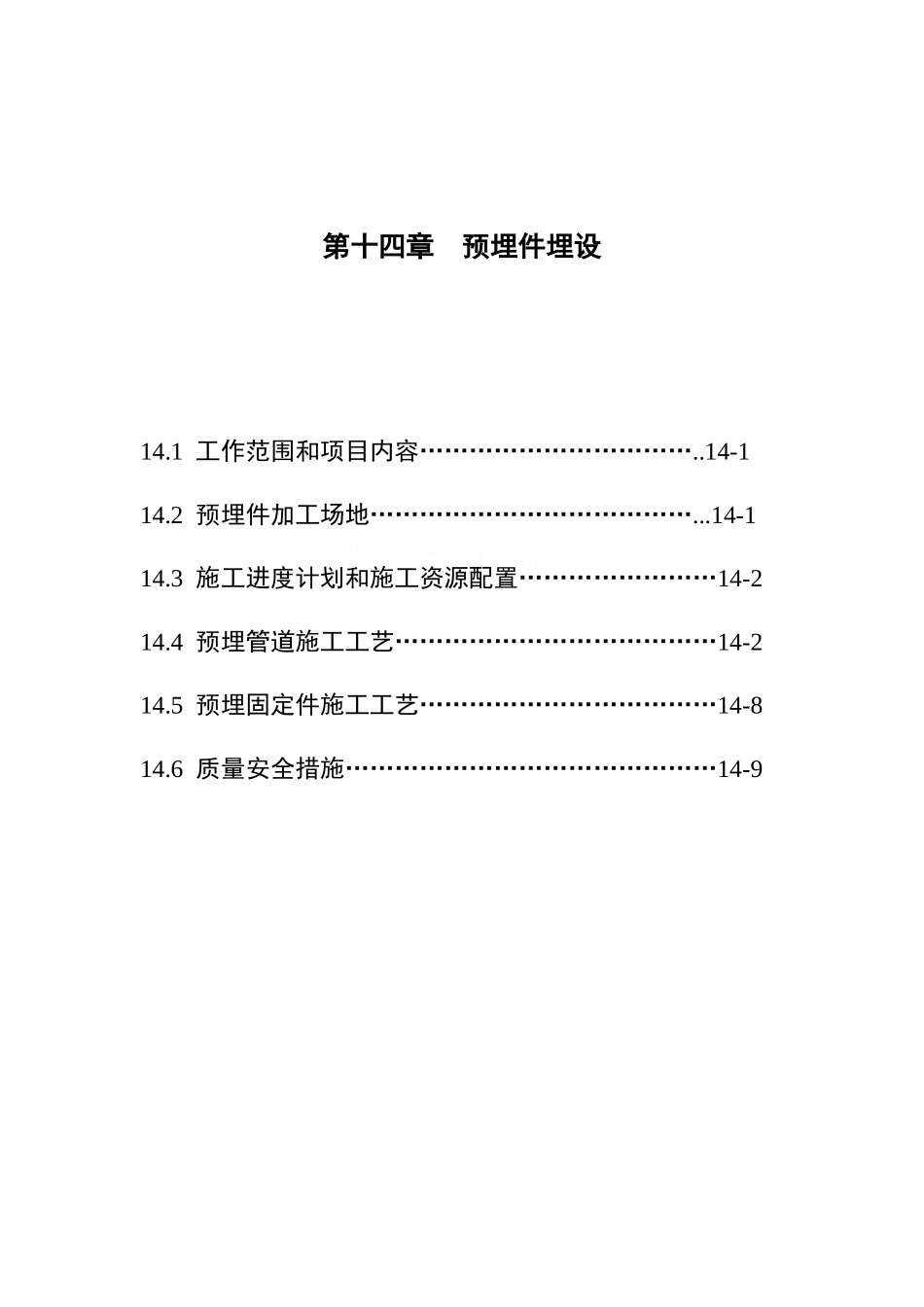

第十四章 预埋件埋设14
1 工作范围和项目内容……………………………
14-114
2 预埋件加工场地…………………………………
14-114
3 施工进度计划和施工资源配置……………………14-214
4 预埋管道施工工艺…………………………………14-214
5 预埋固定件施工工艺………………………………14-814

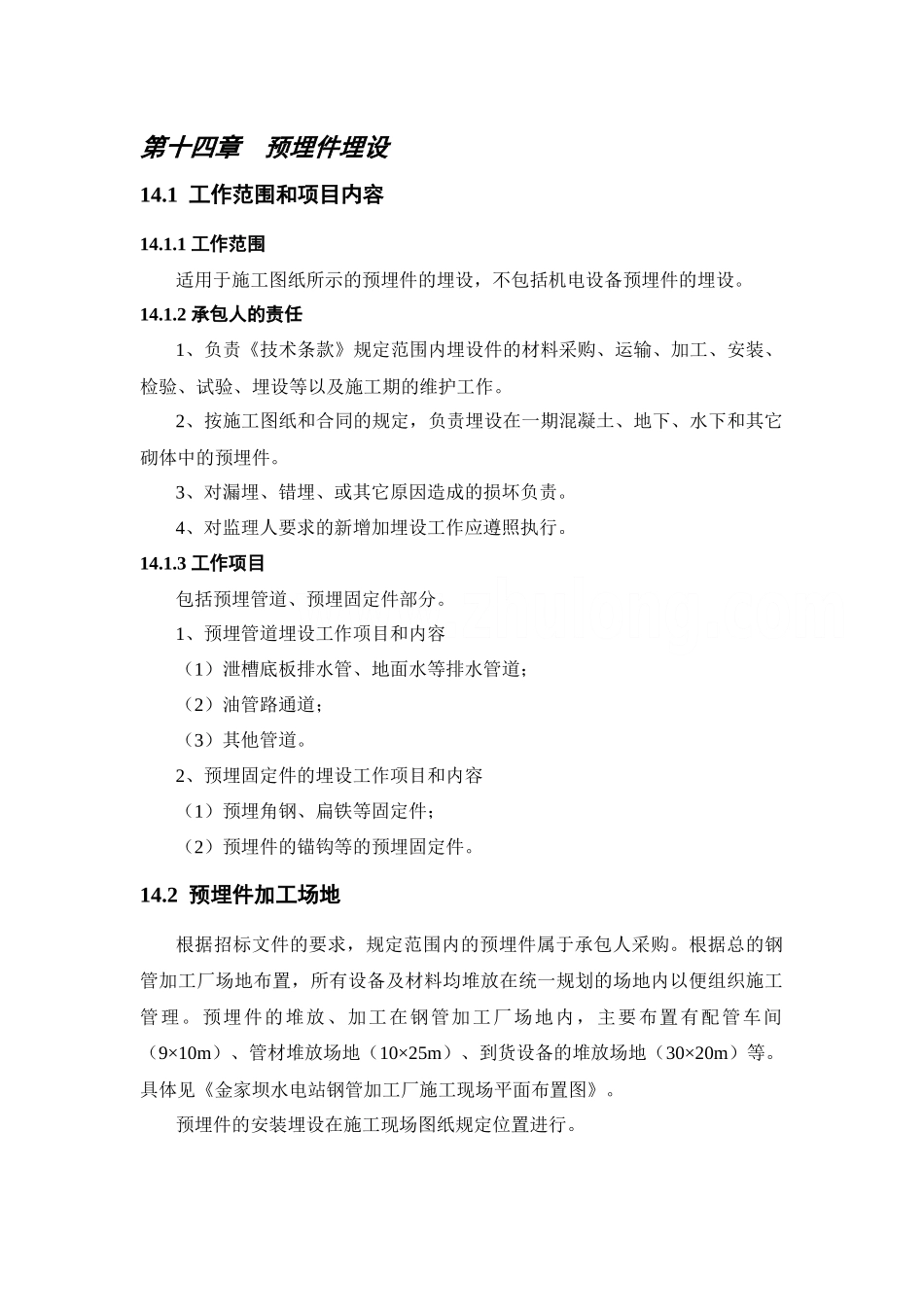

6 质量安全措施………………………………………14-9第十四章 预埋件埋设14
1 工作范围和项目内容14
1 工作范围适用于施工图纸所示的预埋件的埋设,不包括机电设备预埋件的埋设
2 承包人的责任1、负责《技术条款》规定范围内埋设件的材料采购、运输、加工、安装、检验、试验、埋设等以及施工期的维护工作
2、按施工图纸和合同的规定,负责埋设在一期混凝土、地下、水下和其它砌体中的预埋件
3、对漏埋、错埋、或其它原因造成的损坏负责
4、对监理人要求的新增加埋设工作应遵照执行
3 工作项目包括预埋管道、预埋固定件部分
1、预埋管道埋设工作项目和内容(1)泄槽底板排水管、地面水等排水管道;(2)油管路通道;(3)其他管道
2、预埋固定件的埋设工作项目和内容(1)预埋角钢、扁铁等固定件;(2)预埋件的锚钩等的预埋固定件
2 预埋件加工场地根据招标文件的要求,规定范围内的预埋件属于承包人采购
根据总的钢管加工厂场地布置,所有设备及材料均堆放在统一规划的场地内以便组织施工管理
预埋件的堆放、加工在钢管加工厂场地内,主要布置有配管车间(9×10m)、管材堆放场地(10×25m)、到货设备的堆放场地(30×20m)等
具体见《金家坝水电站钢管加工厂施工现场平面布置图》
预埋件的安装埋设在施工现场图纸规定位置进行
3 施工进度计划及施工资源配置预埋管道、预埋固定件施工进度,将根据土建施工进度的需要进行,施工穿插在压力钢管制作安装、闸门
