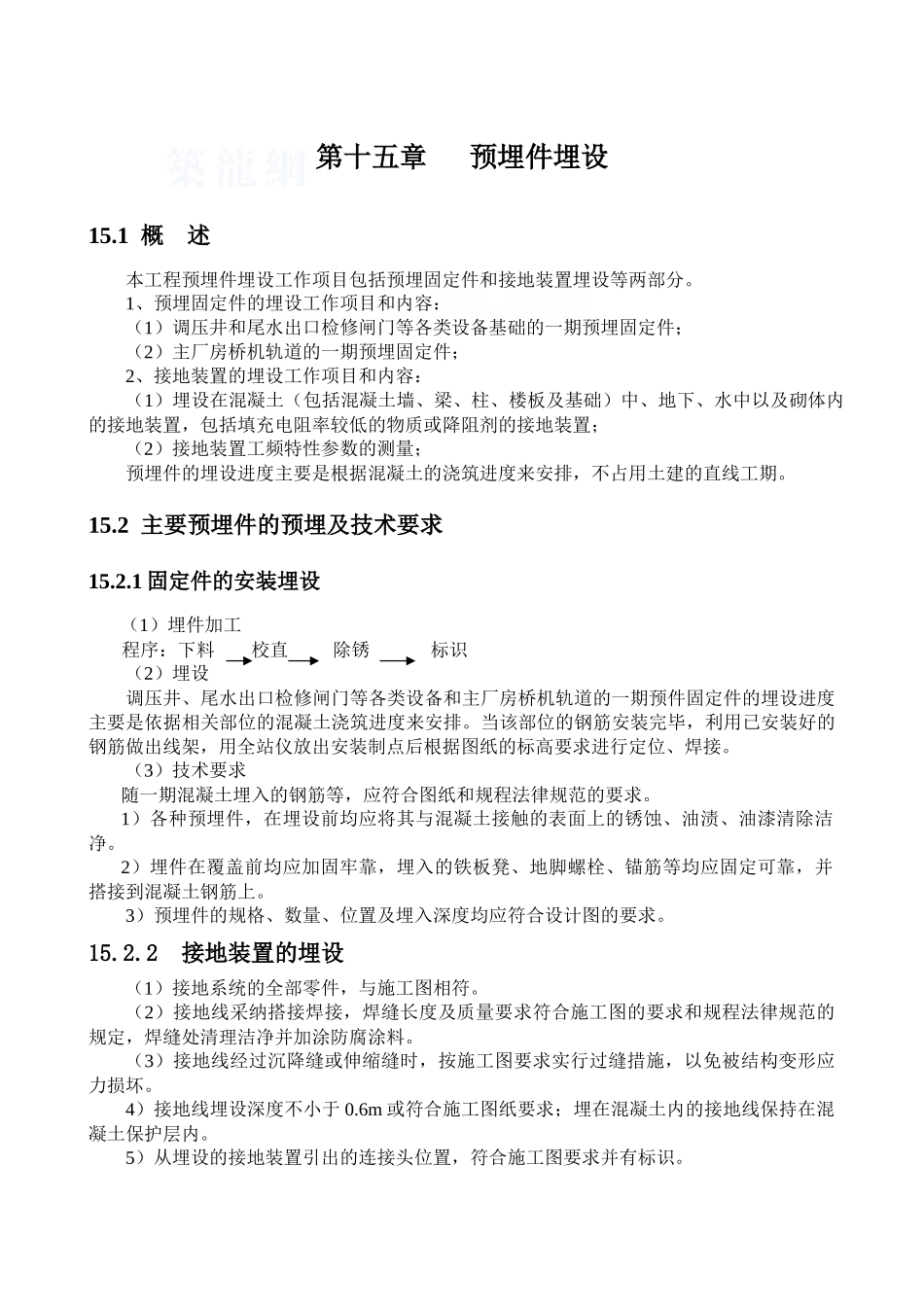

第十五章 预埋件埋设15
1 概 述本工程预埋件埋设工作项目包括预埋固定件和接地装置埋设等两部分
1、预埋固定件的埋设工作项目和内容:(1)调压井和尾水出口检修闸门等各类设备基础的一期预埋固定件;(2)主厂房桥机轨道的一期预埋固定件;2、接地装置的埋设工作项目和内容:(1)埋设在混凝土(包括混凝土墙、梁、柱、楼板及基础)中、地下、水中以及砌体内的接地装置,包括填充电阻率较低的物质或降阻剂的接地装置;(2)接地装置工频特性参数的测量;预埋件的埋设进度主要是根据混凝土的浇筑进度来安排,不占用土建的直线工期
2 主要预埋件的预埋及技术要求15
1 固定件的安装埋设(1)埋件加工程序:下料校直除锈标识(2)埋设调压井、尾水出口检修闸门等各类设备和主厂房桥机轨道的一期预件固定件的埋设进度主要是依据相关部位的混凝土浇筑进度来安排
当该部位的钢筋安装完毕,利用已安装好的钢筋做出线架,用全站仪放出安装制点后根据图纸的标高要求进行定位、焊接
(3)技术要求随一期混凝土埋入的钢筋等,应符合图纸和规程法律规范的要求
1)各种预埋件,在埋设前均应将其与混凝土接触的表面上的锈蚀、油渍、油漆清除洁净
2)埋件在覆盖前均应加固牢靠,埋入的铁板凳、地脚螺栓、锚筋等均应固定可靠,并搭接到混凝土钢筋上
3)预埋件的规格、数量、位置及埋入深度均应符合设计图的要求
2 接地装置的埋设(1)接地系统的全部零件,与施工图相符
(2)接地线采纳搭接焊接,焊缝长度及质量要求符合施工图的要求和规程法律规范的规定,焊缝处清理洁净并加涂防腐涂料
(3)接地线经过沉降缝或伸缩缝时,按施工图要求实行过缝措施,以免被结构变形应力损坏
4)接地线埋设深度不小于 0
6m 或符合施工图纸要求;埋在混凝土内的接地线保持在混凝土保护层内
5)从埋设的接地装置引出的连接头位置,符合施工图要求并有标识

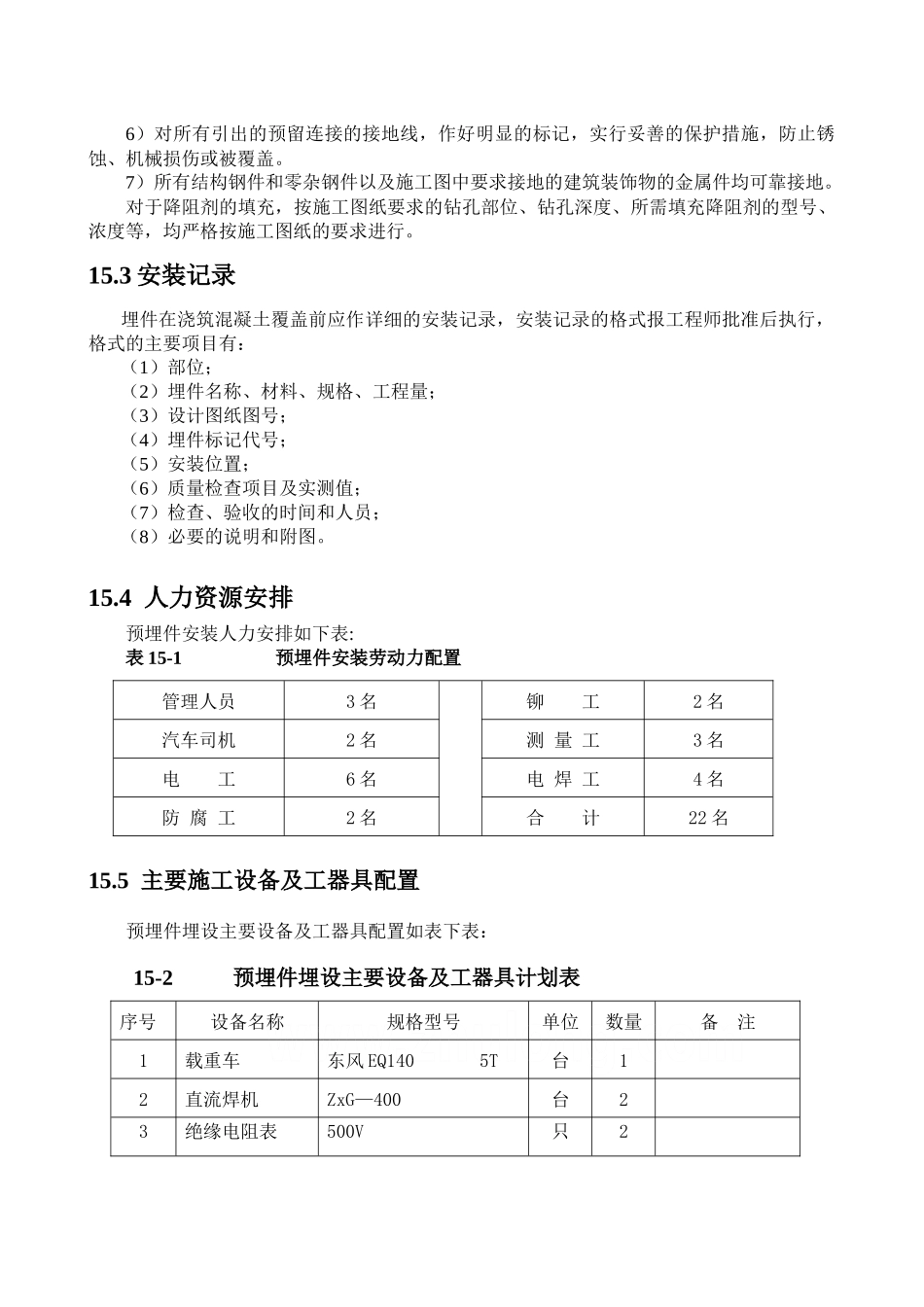

6)对所有引出的预留连
