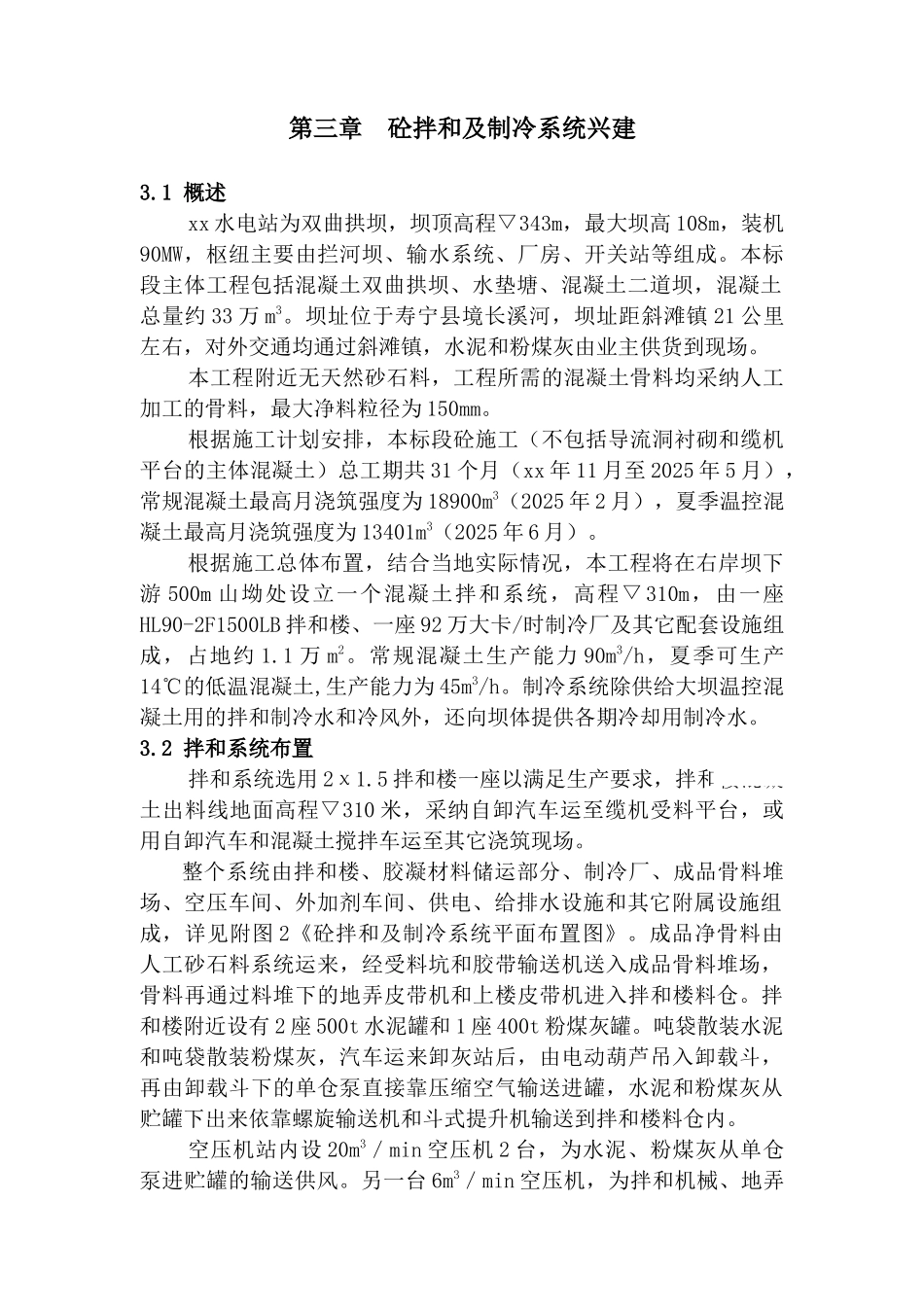

第三章 砼拌和及制冷系统兴建3
1 概述xx 水电站为双曲拱坝,坝顶高程▽343m,最大坝高 108m,装机90MW,枢纽主要由拦河坝、输水系统、厂房、开关站等组成
本标段主体工程包括混凝土双曲拱坝、水垫塘、混凝土二道坝,混凝土总量约 33 万 m3
坝址位于寿宁县境长溪河,坝址距斜滩镇 21 公里左右,对外交通均通过斜滩镇,水泥和粉煤灰由业主供货到现场
本工程附近无天然砂石料,工程所需的混凝土骨料均采纳人工加工的骨料,最大净料粒径为 150mm
根据施工计划安排,本标段砼施工(不包括导流洞衬砌和缆机平台的主体混凝土)总工期共 31 个月(xx 年 11 月至 2025 年 5 月),常规混凝土最高月浇筑强度为 18900m3(2025 年 2 月),夏季温控混凝土最高月浇筑强度为 13401m3(2025 年 6 月)
根据施工总体布置,结合当地实际情况,本工程将在右岸坝下游 500m 山坳处设立一个混凝土拌和系统,高程▽ 310m,由一座HL90-2F1500LB 拌和楼、一座 92 万大卡/时制冷厂及其它配套设施组成,占地约 1
1 万 m2
常规混凝土生产能力 90m3/h,夏季可生产14℃的低温混凝土,生产能力为 45m3/h
制冷系统除供给大坝温控混凝土用的拌和制冷水和冷风外,还向坝体提供各期冷却用制冷水
2 拌和系统布置拌和系统选用 2χ1
5 拌和楼一座以满足生产要求,拌和楼混凝土出料线地面高程▽310 米,采纳自卸汽车运至缆机受料平台,或用自卸汽车和混凝土搅拌车运至其它浇筑现场
整个系统由拌和楼、胶凝材料储运部分、制冷厂、成品骨料堆场、空压车间、外加剂车间、供电、给排水设施和其它附属设施组成,详见附图 2《砼拌和及制冷系统平面布置图》
成品净骨料由人工砂石料系统运来,经受料坑和胶带输送机送入成品骨料堆场,骨料再通过料堆下的地弄皮带机和上楼皮带机进入拌和
