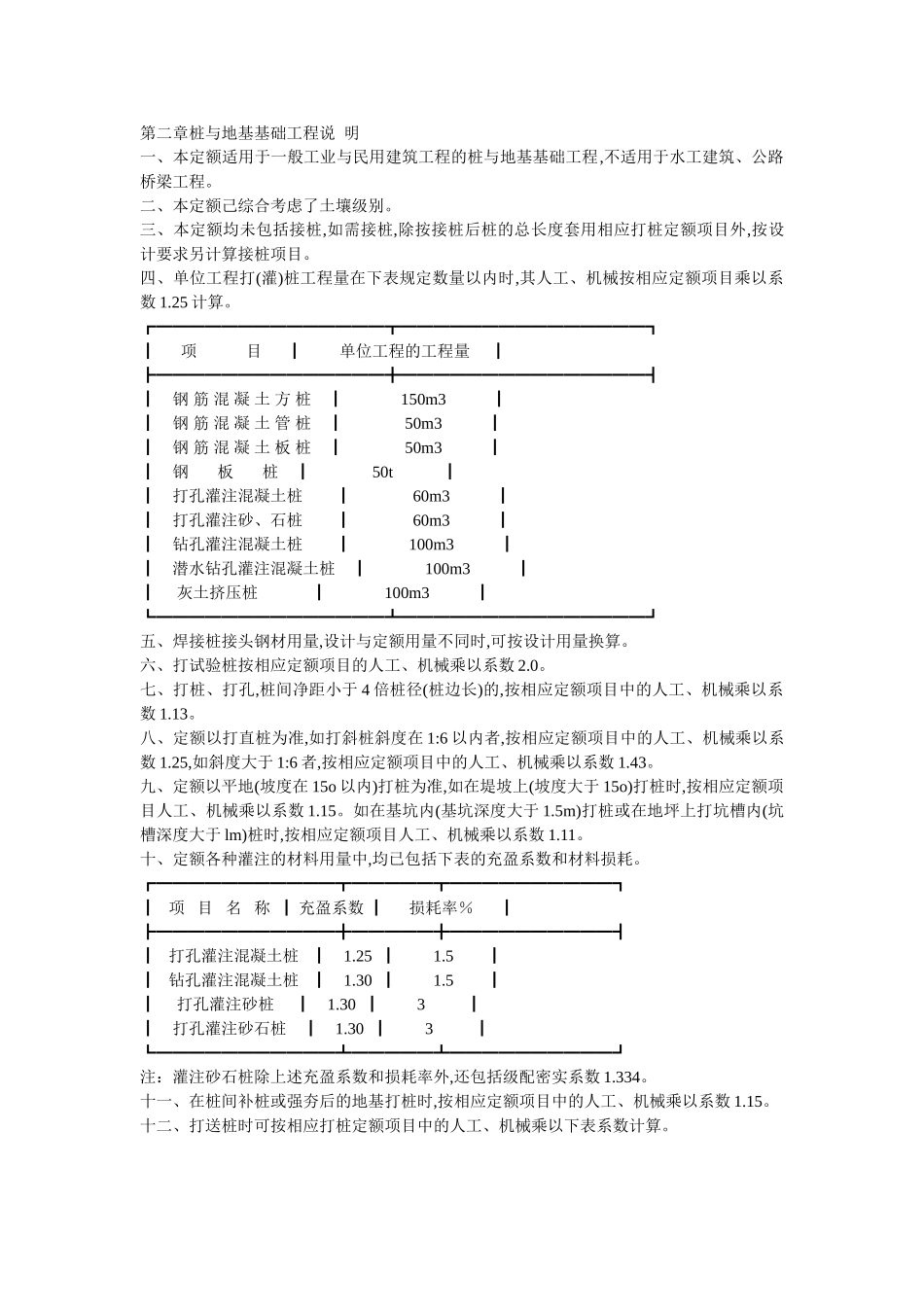

第二章桩与地基基础工程说 明一、本定额适用于一般工业与民用建筑工程的桩与地基基础工程,不适用于水工建筑、公路桥梁工程
二、本定额己综合考虑了土壤级别
三、本定额均未包括接桩,如需接桩,除按接桩后桩的总长度套用相应打桩定额项目外,按设计要求另计算接桩项目
四、单位工程打(灌)桩工程量在下表规定数量以内时,其人工、机械按相应定额项目乘以系数 1
┏━━━━━━━━━━━━━━┳━━━━━━━━━━━━━━━┓┃ 项 目 ┃ 单位工程的工程量 ┃┣━━━━━━━━━━━━━━╋━━━━━━━━━━━━━━━┫┃ 钢 筋 混 凝 土 方 桩 ┃ 150m3 ┃┃ 钢 筋 混 凝 土 管 桩 ┃ 50m3 ┃┃ 钢 筋 混 凝 土 板 桩 ┃ 50m3 ┃┃ 钢 板 桩 ┃ 50t ┃┃ 打孔灌注混凝土桩 ┃ 60m3 ┃┃ 打孔灌注砂、石桩 ┃ 60m3 ┃┃ 钻孔灌注混凝土桩 ┃ 100m3 ┃┃ 潜水钻孔灌注混凝土桩 ┃ 100m3 ┃┃ 灰土挤压桩 ┃ 100m3 ┃┗━━━━━━━━━━━━━━┻━━━━━━━━━━━━━━━┛五、焊接桩接头钢材用量,设计与定额用量不同时,可按设计用量换算
六、打试验桩按相应定额项目的人工、机械乘以系数 2
七、打桩、打孔,桩间净距小于 4 倍桩径(桩边长)的,按相应定额项目中的人工、机械乘以系数 1
八、定额以打直桩为准,如打斜桩斜度在 1:6 以内者,按相应定额项目中的人工、机械乘以系数 1
25,如斜度大于 1:6 者,按相应定额项目中的人工、机械乘以系数 1
九、定额以平地(坡度在 15o 以内)打桩为准,如在堤坡上(坡度大于 15o)打桩时,按相应定额项目人工、机械乘以系数 1
如在基坑内(基坑深度大于 1
5m)打桩或在地坪上打坑槽内(坑槽深度大于 lm)桩时,按相应定额项目人工、机械乘以系数
