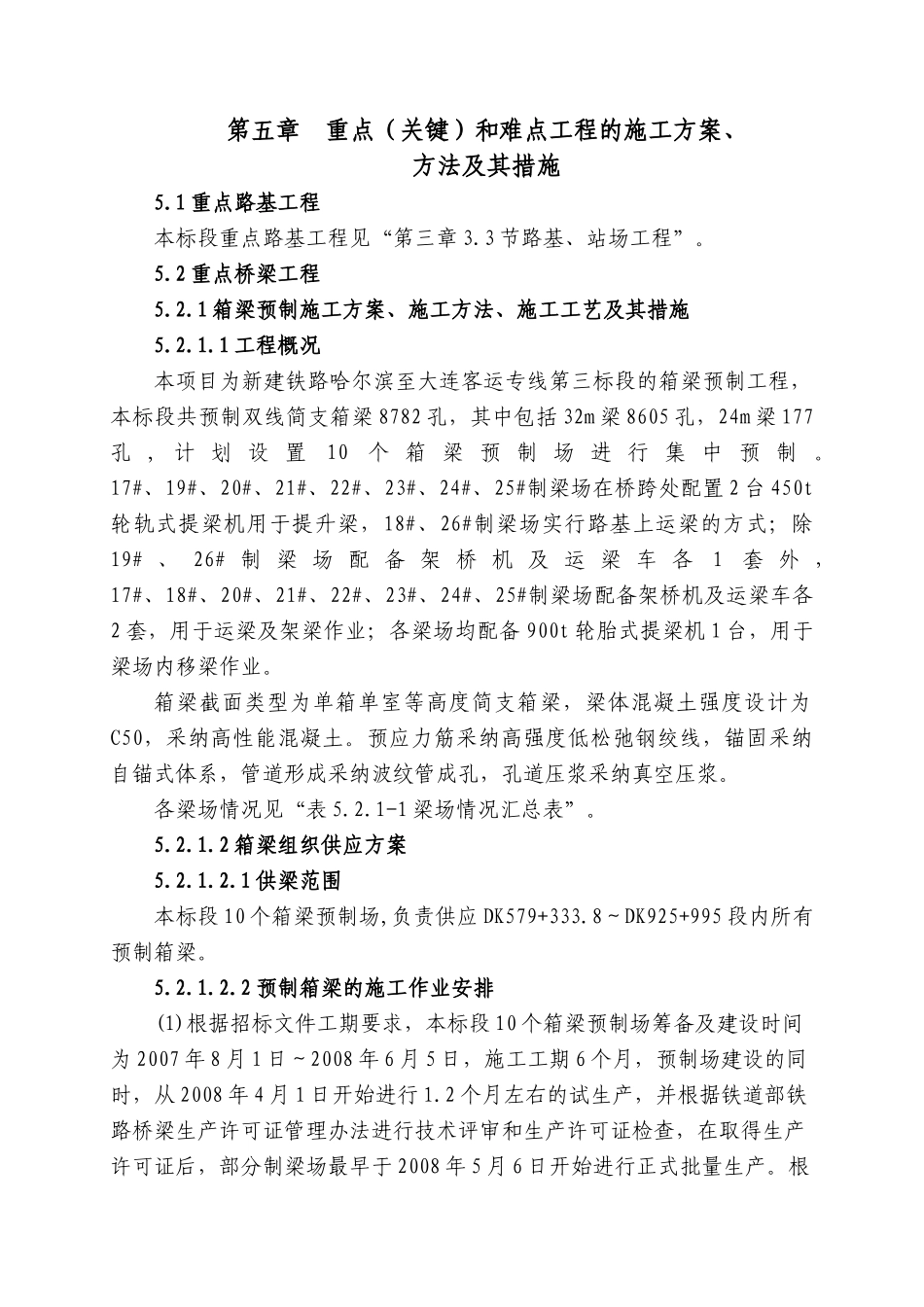

第五章 重点(关键)和难点工程的施工方案、方法及其措施5
1 重点路基工程本标段重点路基工程见“第三章 3
3 节路基、站场工程”
2 重点桥梁工程5
1 箱梁预制施工方案、施工方法、施工工艺及其措施5
1 工程概况本项目为新建铁路哈尔滨至大连客运专线第三标段的箱梁预制工程,本标段共预制双线简支箱梁 8782 孔,其中包括 32m 梁 8605 孔,24m 梁 177孔 , 计 划 设 置10个 箱 梁 预 制 场 进 行 集 中 预 制
17#、19#、20#、21#、22#、23#、24#、25#制梁场在桥跨处配置 2 台 450t轮轨式提梁机用于提升梁,18#、26#制梁场实行路基上运梁的方式;除19# 、 26# 制 梁 场 配 备 架 桥 机 及 运 梁 车 各1套 外 ,17#、18#、20#、21#、22#、23#、24#、25#制梁场配备架桥机及运梁车各2 套,用于运梁及架梁作业;各梁场均配备 900t 轮胎式提梁机 1 台,用于梁场内移梁作业
箱梁截面类型为单箱单室等高度简支箱梁,梁体混凝土强度设计为C50,采纳高性能混凝土
预应力筋采纳高强度低松弛钢绞线,锚固采纳自锚式体系,管道形成采纳波纹管成孔,孔道压浆采纳真空压浆

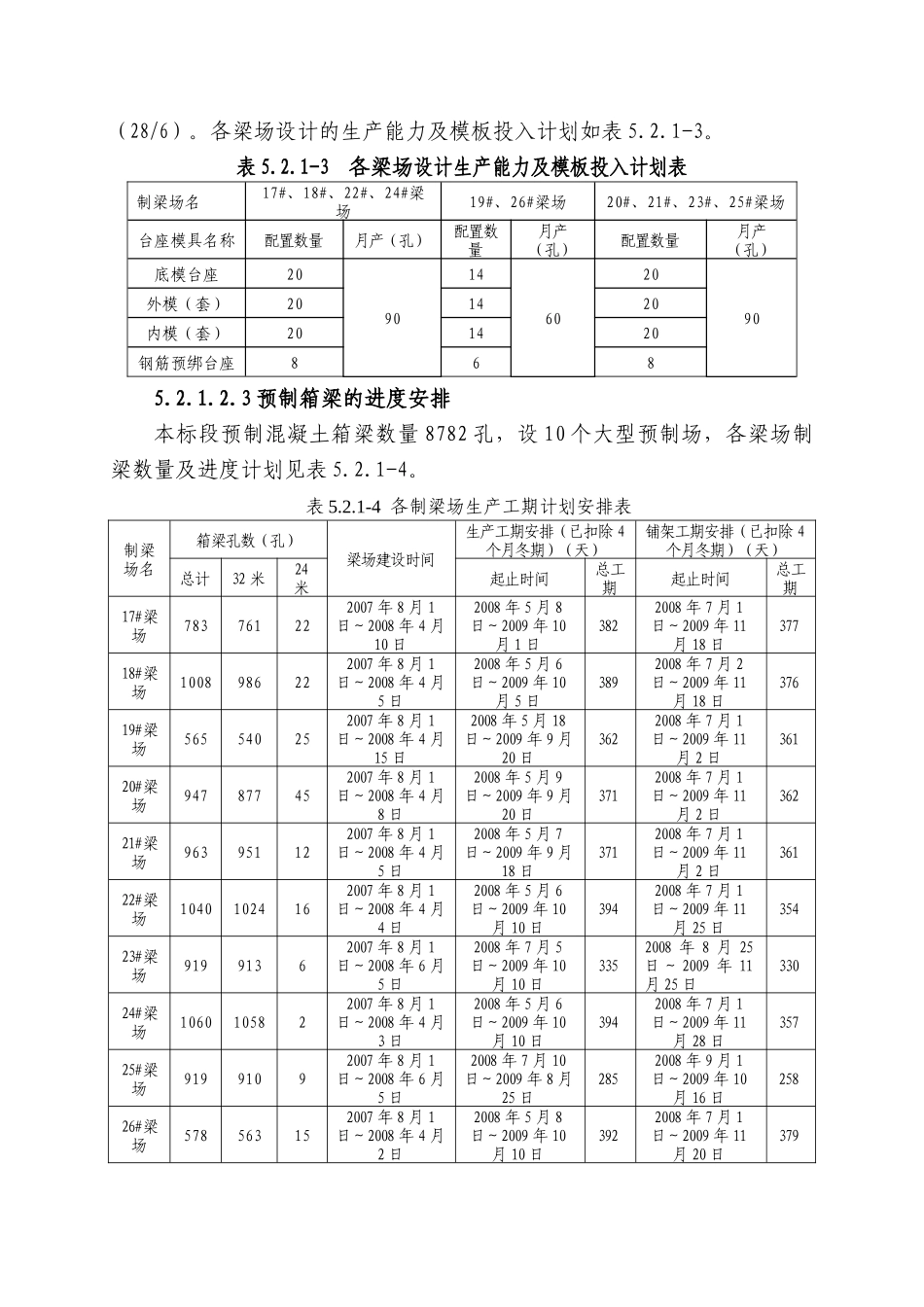

各梁场情况见“表 5
1-1 梁场情况汇总表”
2 箱梁组织供应方案5
1 供梁范围本标段 10 个箱梁预制场,负责供应 DK579+333
8~DK925+995 段内所有预制箱梁
2 预制箱梁的施工作业安排(1)根据招标文件工期要求,本标段 10 个箱梁预制场筹备及建设时间为 2007 年 8 月 1 日~2008 年 6 月 5 日,施工工期 6 个月,预制场建设的同时,从 2008 年 4 月 1 日开始进行 1

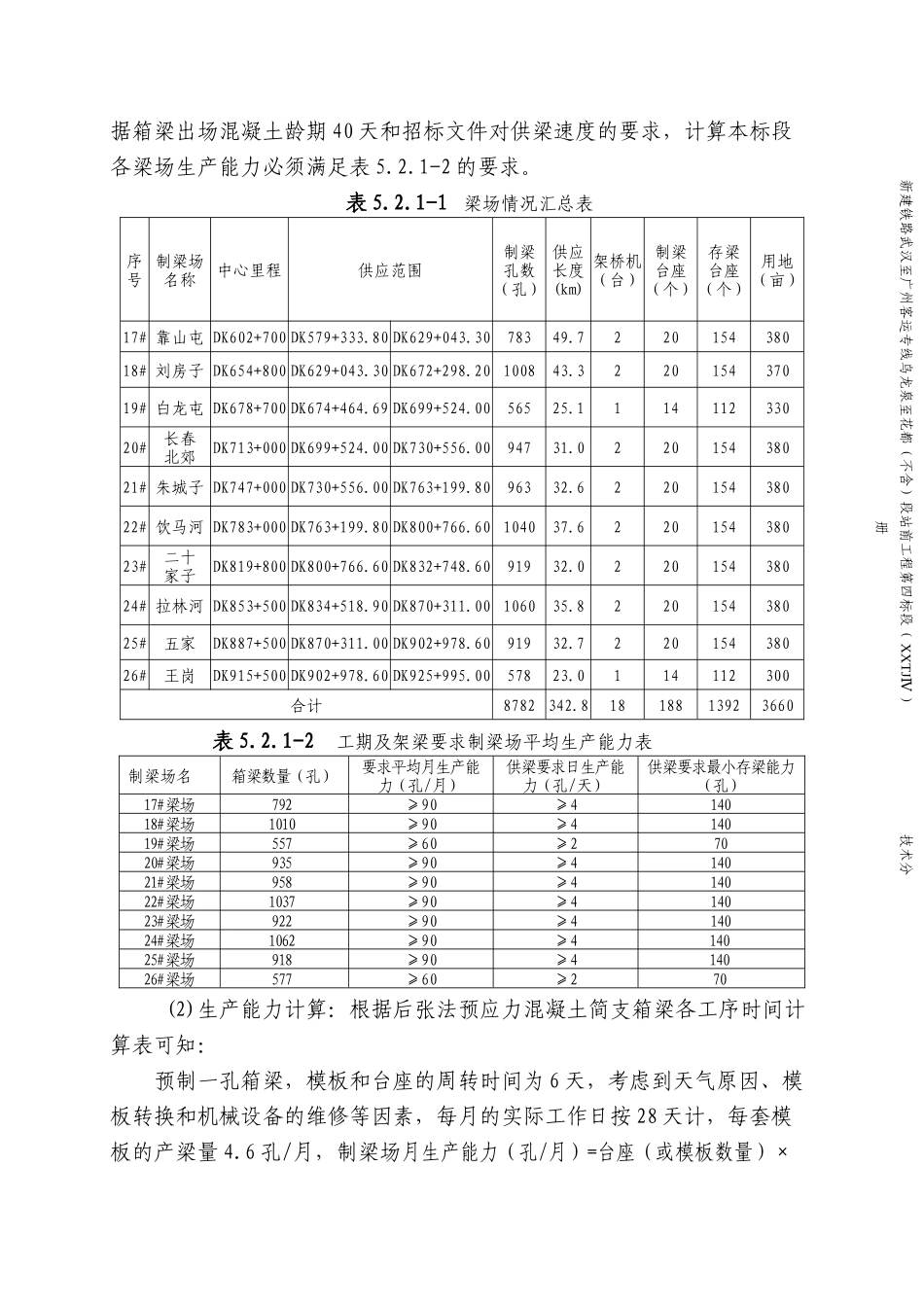

2 个月左右的试生产,并根据铁道部铁路桥梁生产许可证管理
