第八章 外部线路工程施工图预算第一讲 10kV 以下架空配电线路架空线路的作用是输送和分配电能,按功能常把架空线路分为输(送)电线路和配电线路两大类
输(送)电线路是指发电厂至各个变配电所的线路;配电线路是由各个变配电所至各个具体用户(变压器)的线路
通常将 35kV 以上的叫做输(送)电线路;35kV以下的叫做配电线路
本讲主要讲述 10kV 以下的架空配电线路架空配电线路由电杆、横担、金具、绝缘子及导线组成
10kV 以下架空配电线路工程主要包括:施工场地运输、电杆组立、横担安装、拉线制作安装、导线架设等,同时还包括进户线架设、杆上变压器和杆上配电设备的安装
架空配电线路的施工图预算即根据上述有关内容进行编制
一、定额地形系数与一批次施工量系数1、架空配电线路安装定额是按平地施工条件编制的,如在其他地形条件下施工时,其人工和机械需按表 8-1 中的的地形系数予以调整
表 8-1 架空配电线路施工的地形系数地形类别丘陵(市区)一般山地、泥沼地带调整系数1
6表中地形划分的特征是:平原地带指地形比较平坦、地面比较干燥的地带;丘陵地带指地形起伏的矮岗、山丘等地带;一般山地指一般山岭、沟谷地带、高原台地等;泥沼地带指常常积水的田地或泥水淤积的地带
在编制预算时,全线地形分几种类型时,可按各种类型长度所占百分比求出综合系数进行计算

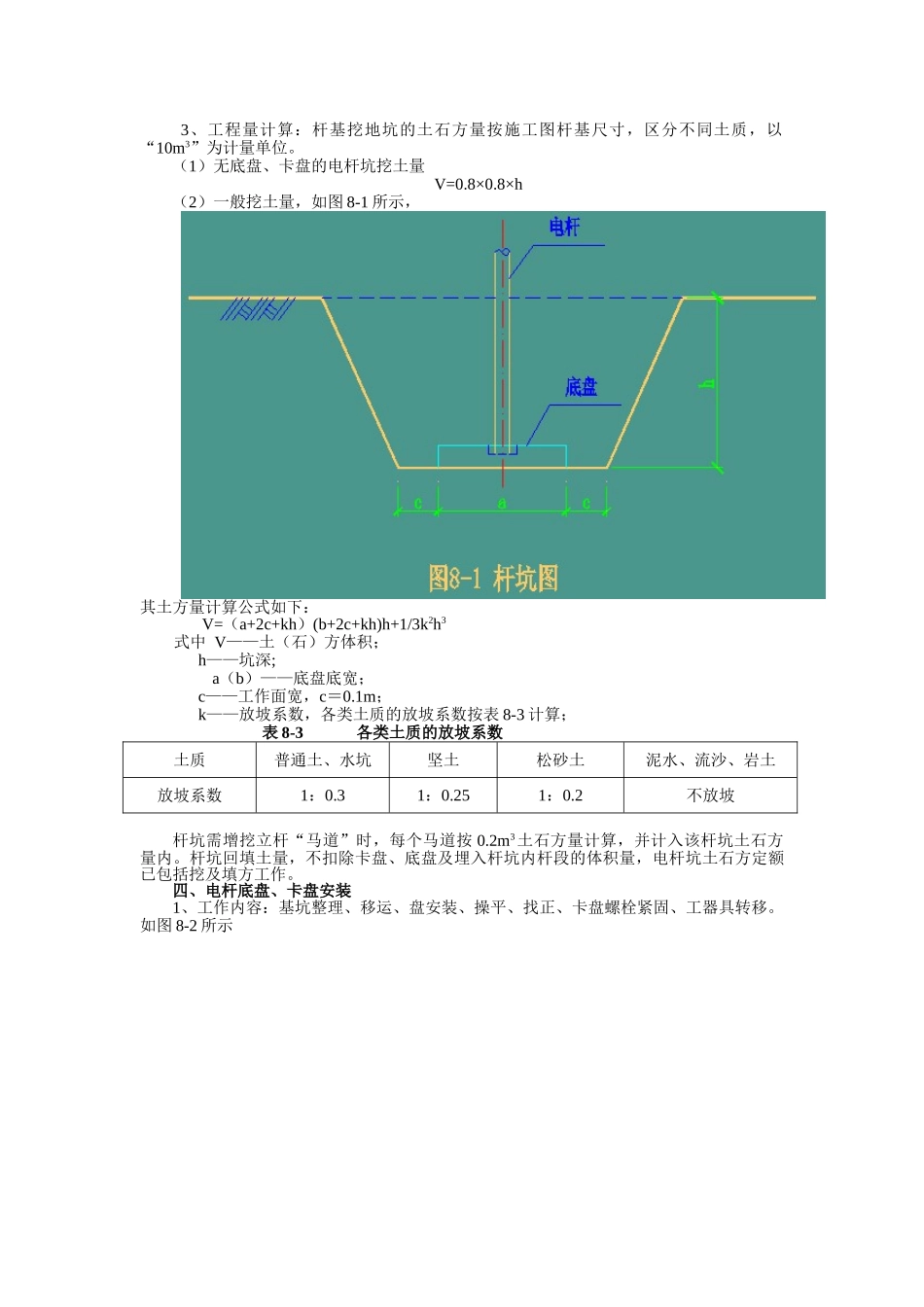

2、架空配电线路一次施工工程量按 5 根以上电杆考虑,如在 5 根以内时,其人工和机械乘以系数 1
二、施工场地运输1、工作内容:线路器材外观检查,绑扎及抬运,卸至指定地点,返回;装车、支垫、绑扎,运至指定地点,人力卸车,返回
2、定额套用与工程量计算:施工场地运输是指将架空配电线路所需的主要材料(未计价材料)如电杆、底盘、导线、拉线、横担、螺栓、金具、绝缘子等从集中材料堆放点或施工场地仓库运至杆位上的工程运输
施工场地运输定额分为人力运输,
