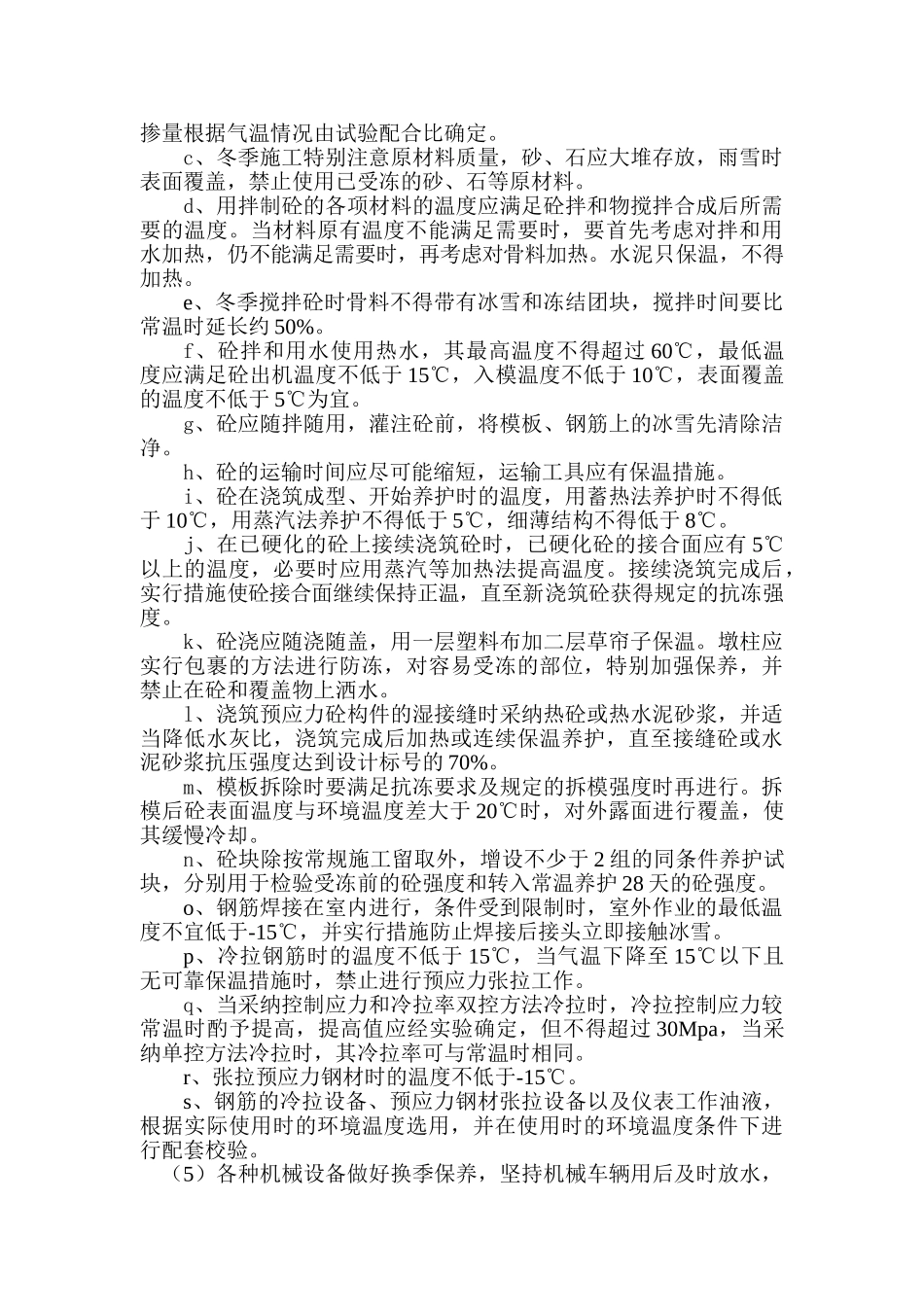

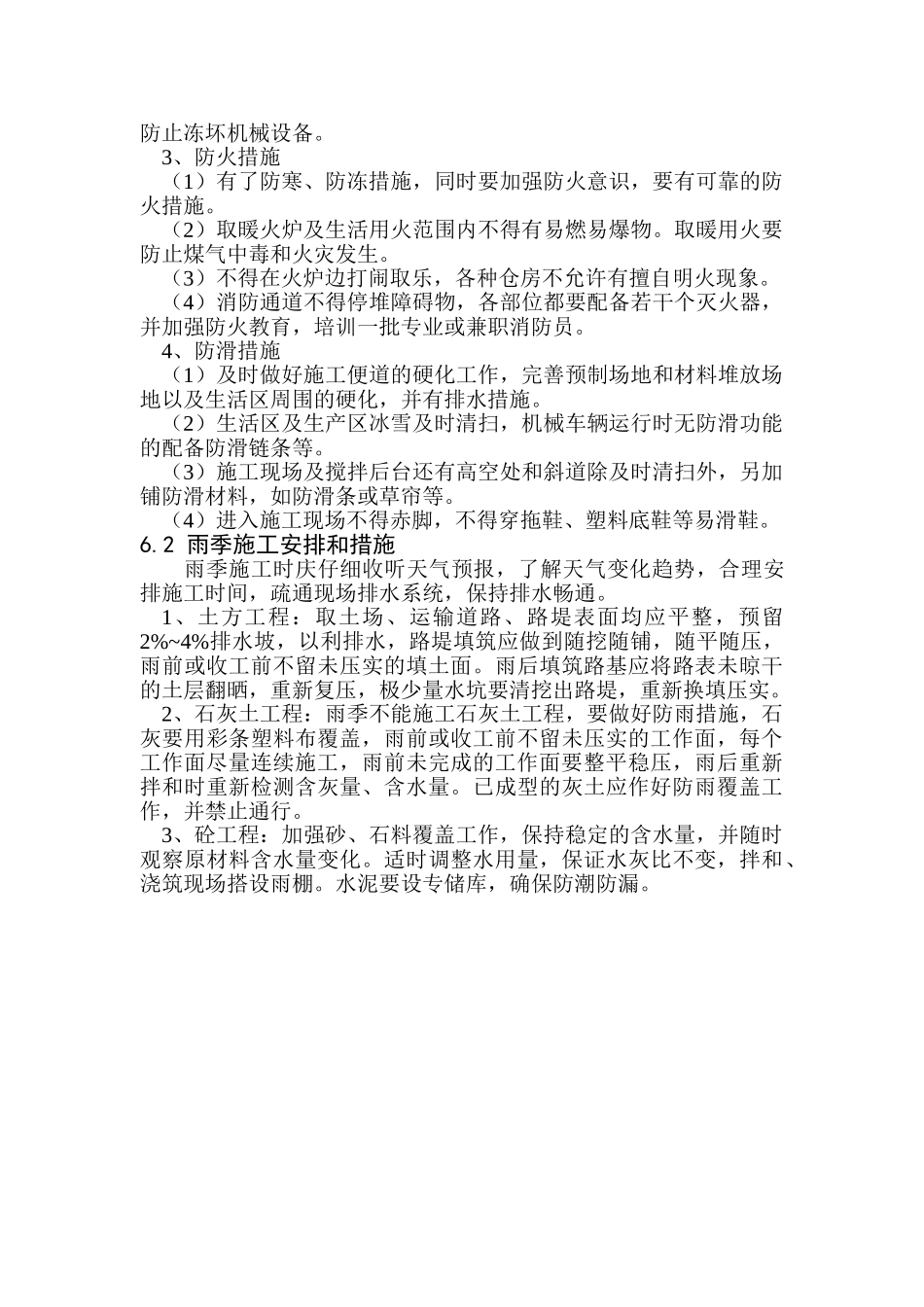

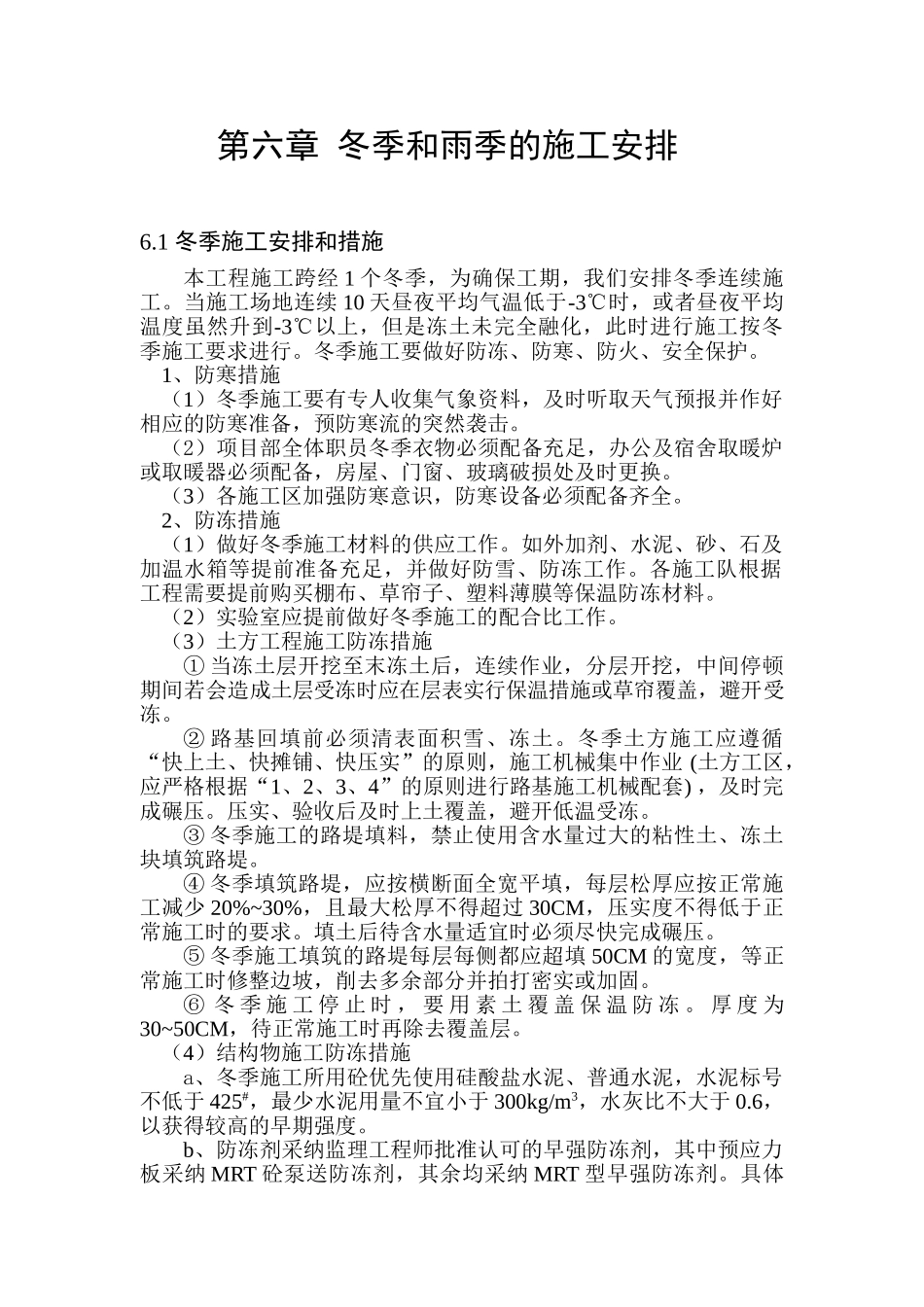

第六章 冬季和雨季的施工安排6
1 冬季施工安排和措施本工程施工跨经 1 个冬季,为确保工期,我们安排冬季连续施工
当施工场地连续 10 天昼夜平均气温低于-3℃时,或者昼夜平均温度虽然升到-3℃以上,但是冻土未完全融化,此时进行施工按冬季施工要求进行
冬季施工要做好防冻、防寒、防火、安全保护
1、防寒措施(1)冬季施工要有专人收集气象资料,及时听取天气预报并作好相应的防寒准备,预防寒流的突然袭击
(2)项目部全体职员冬季衣物必须配备充足,办公及宿舍取暖炉或取暖器必须配备,房屋、门窗、玻璃破损处及时更换
(3)各施工区加强防寒意识,防寒设备必须配备齐全
2、防冻措施(1)做好冬季施工材料的供应工作
如外加剂、水泥、砂、石及加温水箱等提前准备充足,并做好防雪、防冻工作
各施工队根据工程需要提前购买棚布、草帘子、塑料薄膜等保温防冻材料
(2)实验室应提前做好冬季施工的配合比工作
(3)土方工程施工防冻措施① 当冻土层开挖至末冻土后,连续作业,分层开挖,中间停顿期间若会造成土层受冻时应在层表实行保温措施或草帘覆盖,避开受冻
② 路基回填前必须清表面积雪、冻土
冬季土方施工应遵循“快上土、快摊铺、快压实”的原则,施工机械集中作业 (土方工区,应严格根据“1、2、3、4”的原则进行路基施工机械配套) ,及时完成碾压
压实、验收后及时上土覆盖,避开低温受冻
③ 冬季施工的路堤填料,禁止使用含水量过大的粘性土、冻土块填筑路堤
④ 冬季填筑路堤,应按横断面全宽平填,每层松厚应按正常施工减少 20%~30%,且最大松厚不得超过 30CM,压实度不得低于正常施工时的要求
填土后待含水量适宜时必须尽快完成碾压
⑤ 冬季施工填筑的路堤每层每侧都应超填 50CM 的宽度,等正常施工时修整边坡,削去多余部分并拍打密实或加固
⑥ 冬 季 施 工 停 止 时 , 要 用 素 土 覆 盖 保 温 防 冻
