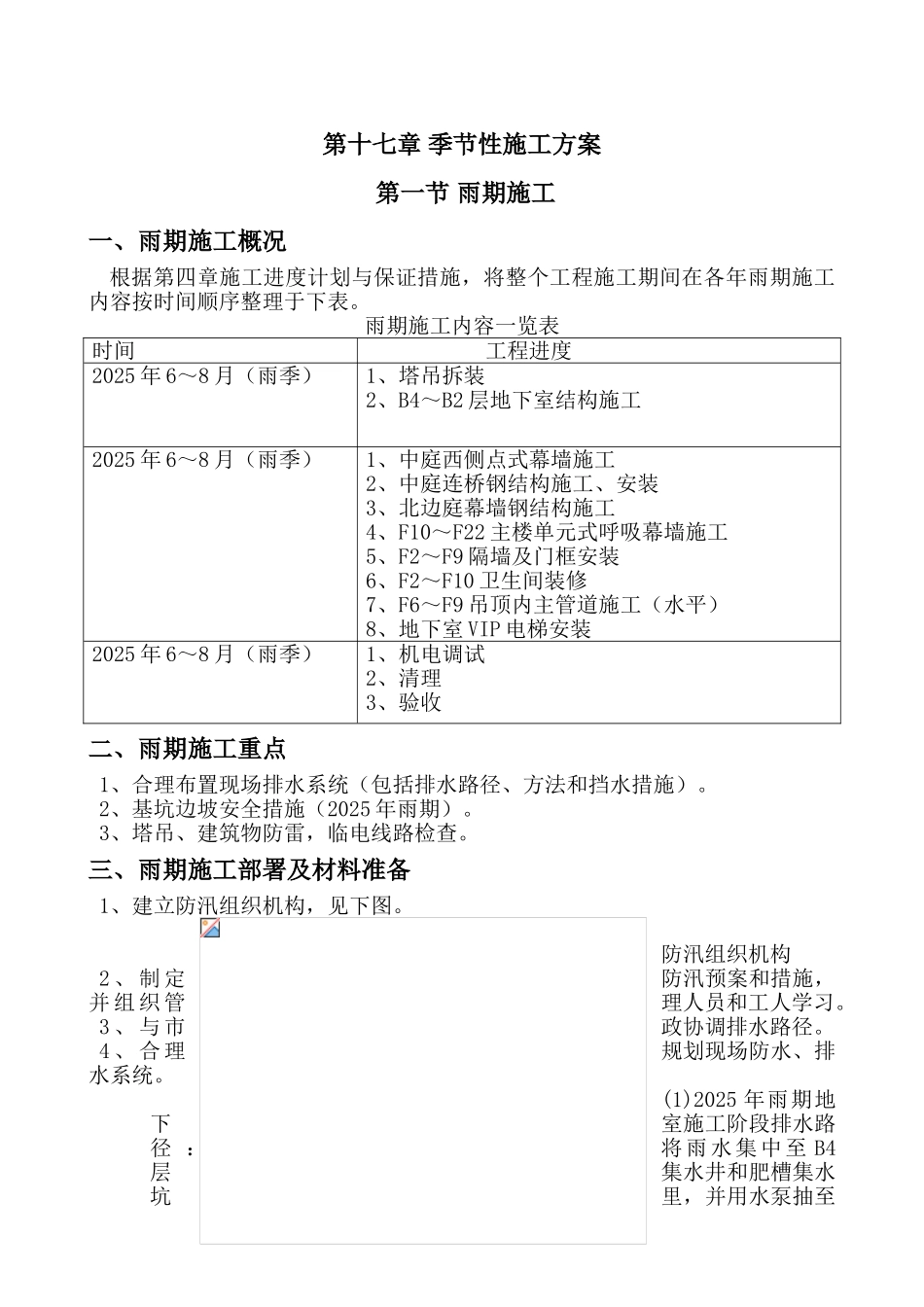

第十七章 季节性施工方案 第一节 雨期施工一、雨期施工概况 根据第四章施工进度计划与保证措施,将整个工程施工期间在各年雨期施工内容按时间顺序整理于下表
雨期施工内容一览表时间工程进度2025 年 6~8 月(雨季)1、塔吊拆装2、B4~B2 层地下室结构施工2025 年 6~8 月(雨季)1、中庭西侧点式幕墙施工2、中庭连桥钢结构施工、安装3、北边庭幕墙钢结构施工4、F10~F22 主楼单元式呼吸幕墙施工5、F2~F9 隔墙及门框安装6、F2~F10 卫生间装修7、F6~F9 吊顶内主管道施工(水平)8、地下室 VIP 电梯安装2025 年 6~8 月(雨季)1、机电调试2、清理3、验收二、雨期施工重点1、合理布置现场排水系统(包括排水路径、方法和挡水措施)

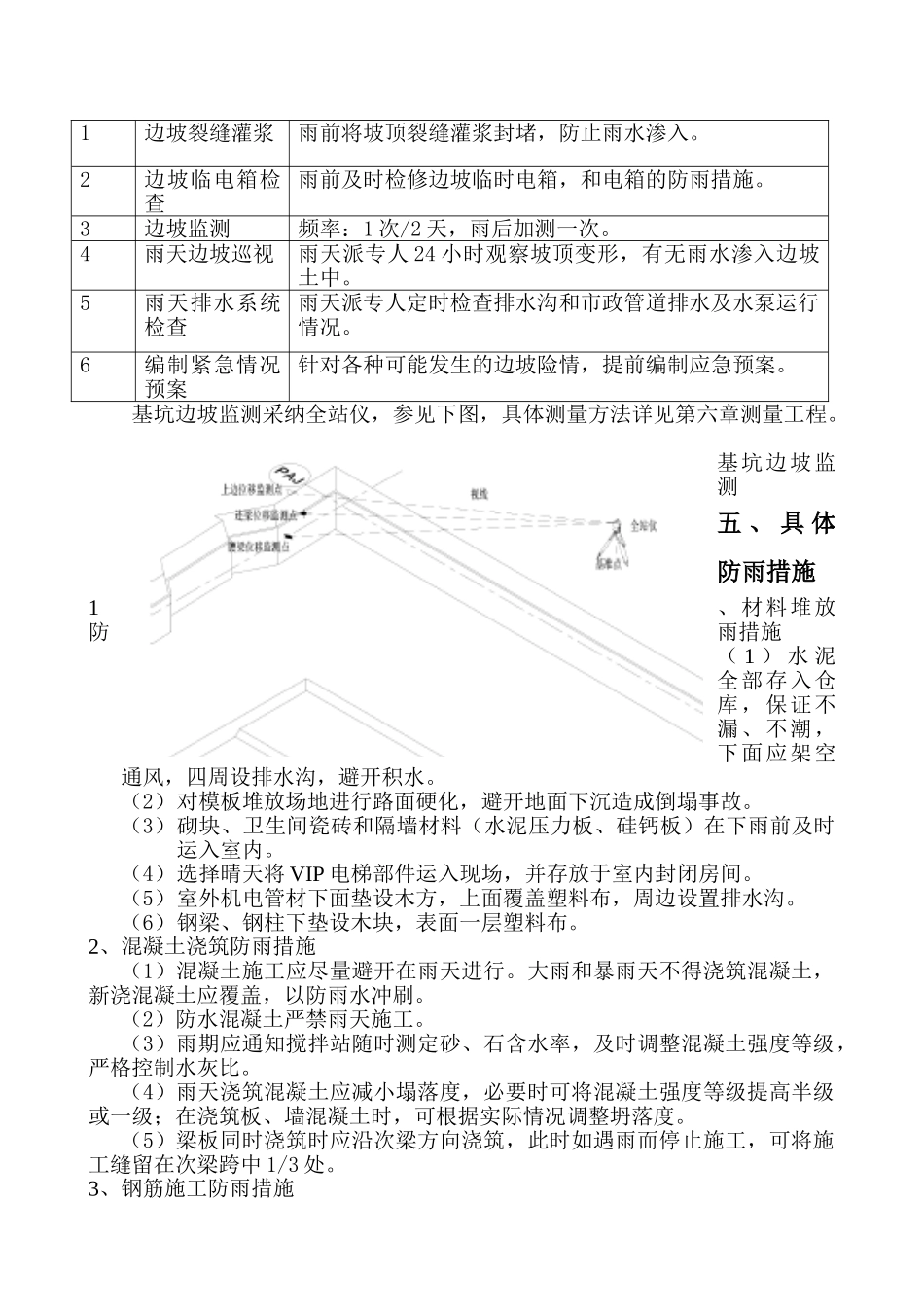

2、基坑边坡安全措施(2025 年雨期)
3、塔吊、建筑物防雷,临电线路检查
三、雨期施工部署及材料准备1、建立防汛组织机构,见下图
防汛组织机构2 、 制 定防汛预案和措施,并 组 织 管理人员和工人学习
3 、 与 市政协调排水路径
4 、 合 理规划现场防水、排水系统

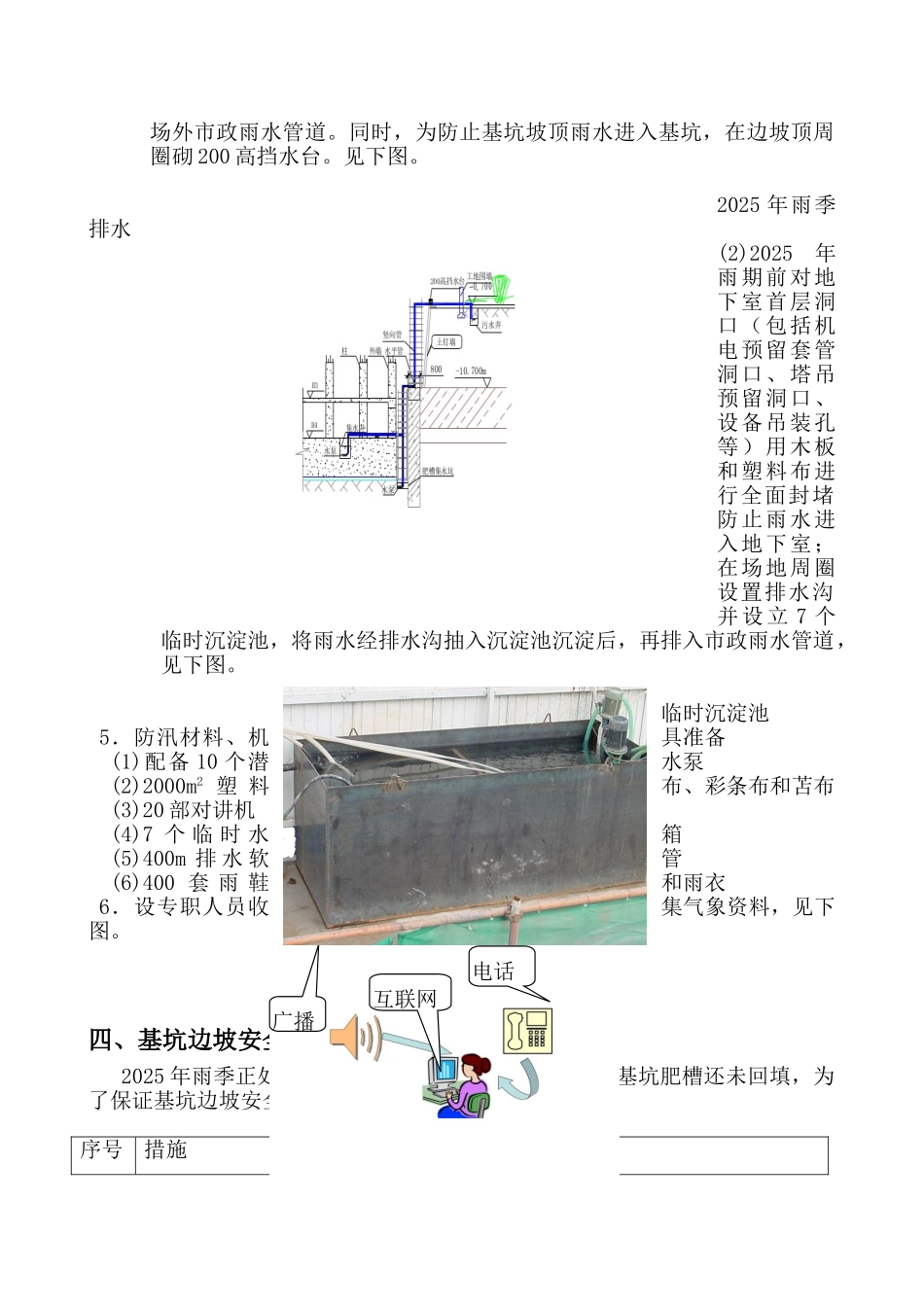

(1)2025 年雨期地下室施工阶段排水路径 :将雨水集中至 B4层集水井和肥槽集水坑里,并用水泵抽至场外市政雨水管道
同时,为防止基坑坡顶雨水进入基坑,在边坡顶周圈砌 200 高挡水台
2025 年雨季排水 (2)2025年雨期前对地下室首层洞口(包括机电预留套管洞口、塔吊预留洞口、设备吊装孔等)用木板和塑料布进行全面封堵防止雨水进入地下室;在场地周圈设置排水沟并设立 7 个临时沉淀池,将雨水经排水沟抽入沉淀池沉淀后,再排入市政雨水管道,见下图
临时沉淀池5.防汛材料、机具准备(1)配备 10 个潜水泵(2)2000m2 塑 料布、彩条布和苫布(3)20 部对讲机(4)7 个 临 时 水箱(5)400m 排 水 软管(6)400 套
