第十五章 公路施工及边坡防护工程15

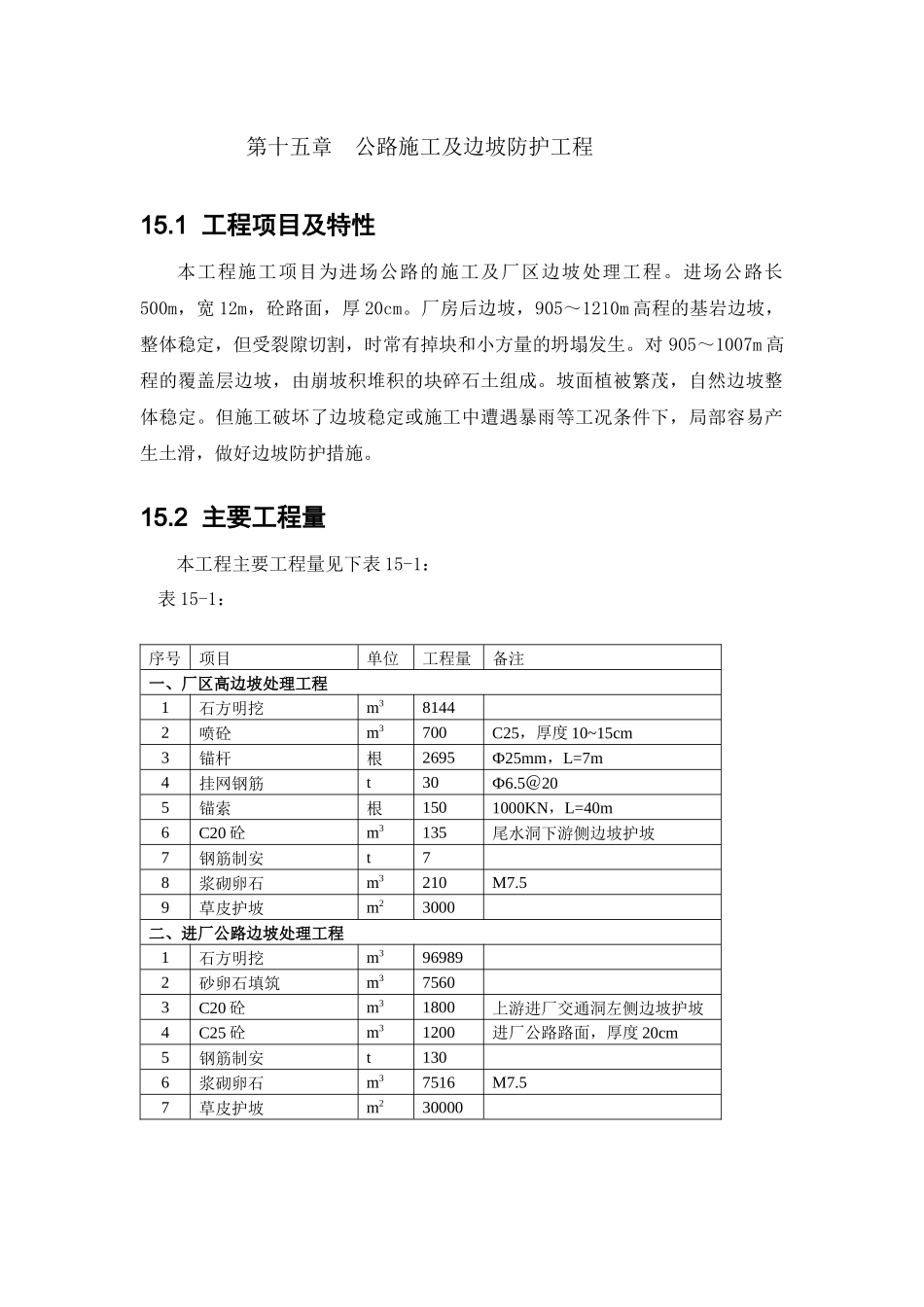

1 工程项目及特性本工程施工项目为进场公路的施工及厂区边坡处理工程
进场公路长500m,宽 12m,砼路面,厚 20cm
厂房后边坡,905~1210m 高程的基岩边坡,整体稳定,但受裂隙切割,时常有掉块和小方量的坍塌发生
对 905~1007m 高程的覆盖层边坡,由崩坡积堆积的块碎石土组成
坡面植被繁茂,自然边坡整体稳定
但施工破坏了边坡稳定或施工中遭遇暴雨等工况条件下,局部容易产生土滑,做好边坡防护措施
2 主要工程量本工程主要工程量见下表 15-1:表 15-1: 序号项目单位工程量备注一、厂区高边坡处理工程1石方明挖m381442喷砼m3700C25,厚度 10~15cm3锚杆根2695Ф25mm,L=7m4挂网钢筋t30Ф6
5@205锚索根1501000KN,L=40m6C20 砼m3135尾水洞下游侧边坡护坡7钢筋制安t78浆砌卵石m3210M7
59草皮护坡m23000二、进厂公路边坡处理工程1石方明挖m3969892砂卵石填筑m375603C20 砼m31800上游进厂交通洞左侧边坡护坡4C25 砼m31200进厂公路路面,厚度 20cm5钢筋制安t1306浆砌卵石m37516M7
57草皮护坡m23000015
3 施工规划根据施工总进度的安排,进场后先进行进场公路的施工 ,石方开挖96989m3

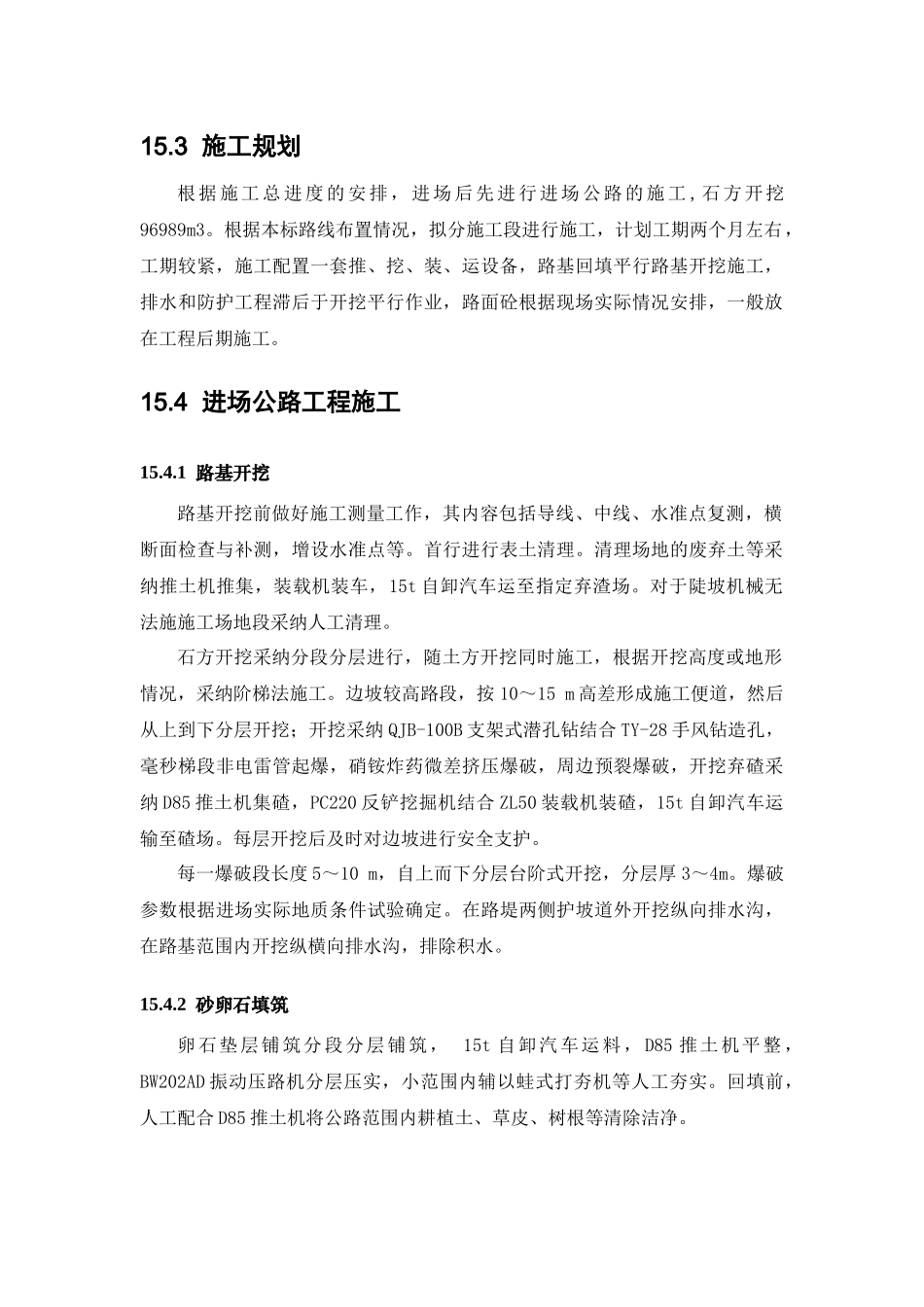

根据本标路线布置情况,拟分施工段进行施工,计划工期两个月左右,工期较紧,施工配置一套推、挖、装、运设备,路基回填平行路基开挖施工,排水和防护工程滞后于开挖平行作业,路面砼根据现场实际情况安排,一般放在工程后期施工
4 进场公路工程施工15
1 路基开挖路基开挖前做好施工测量工作,其内容包括导线、中线、水准点复测,横断面检查与补测,增设水准点等
首行进行表土清理
清理场地的废弃土等采纳推土机推集,装载机装车,
