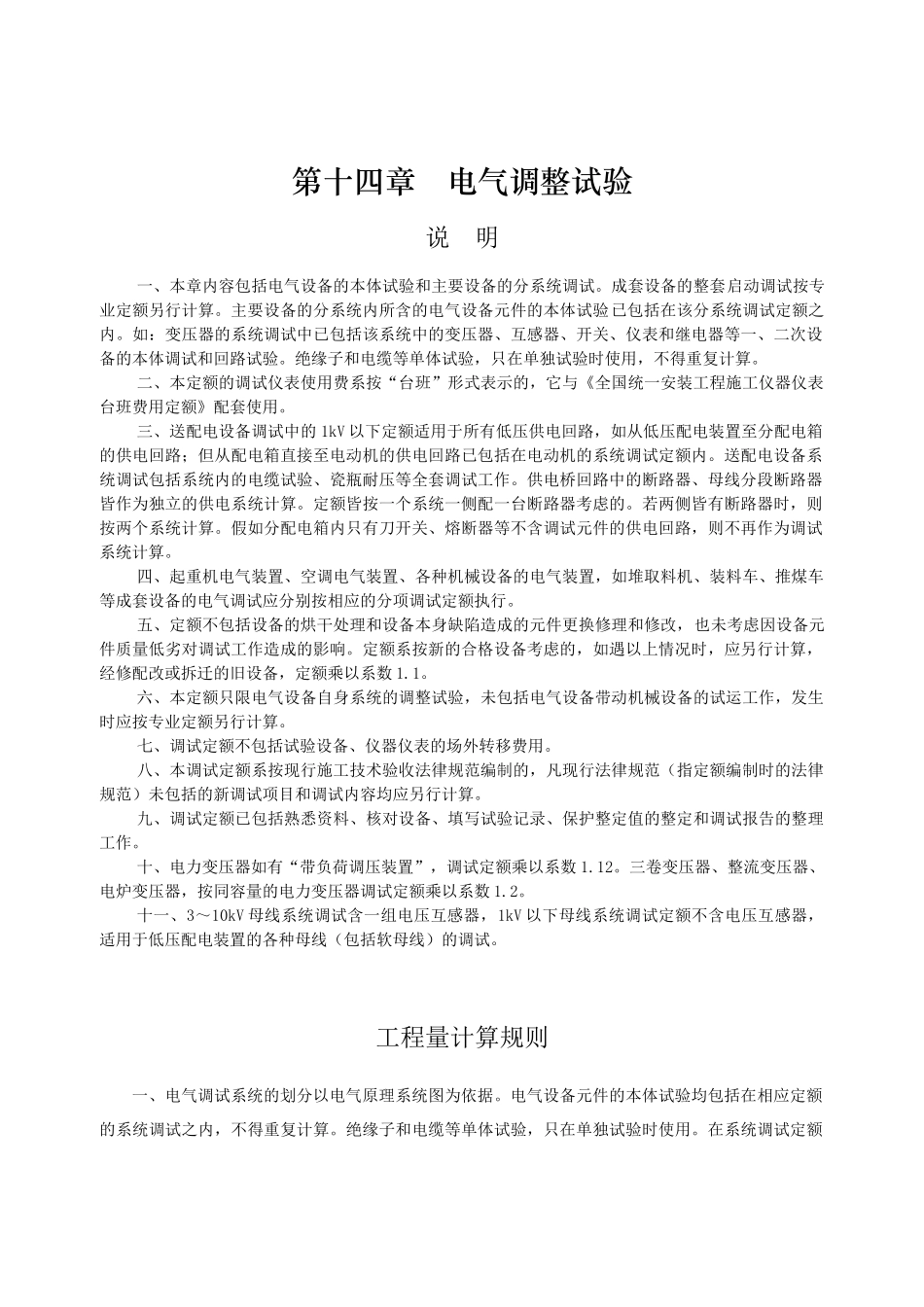

第十四章 电气调整试验说 明一、本章内容包括电气设备的本体试验和主要设备的分系统调试
成套设备的整套启动调试按专业定额另行计算
主要设备的分系统内所含的电气设备元件的本体试验已包括在该分系统调试定额之内
如:变压器的系统调试中已包括该系统中的变压器、互感器、开关、仪表和继电器等一、二次设备的本体调试和回路试验
绝缘子和电缆等单体试验,只在单独试验时使用,不得重复计算

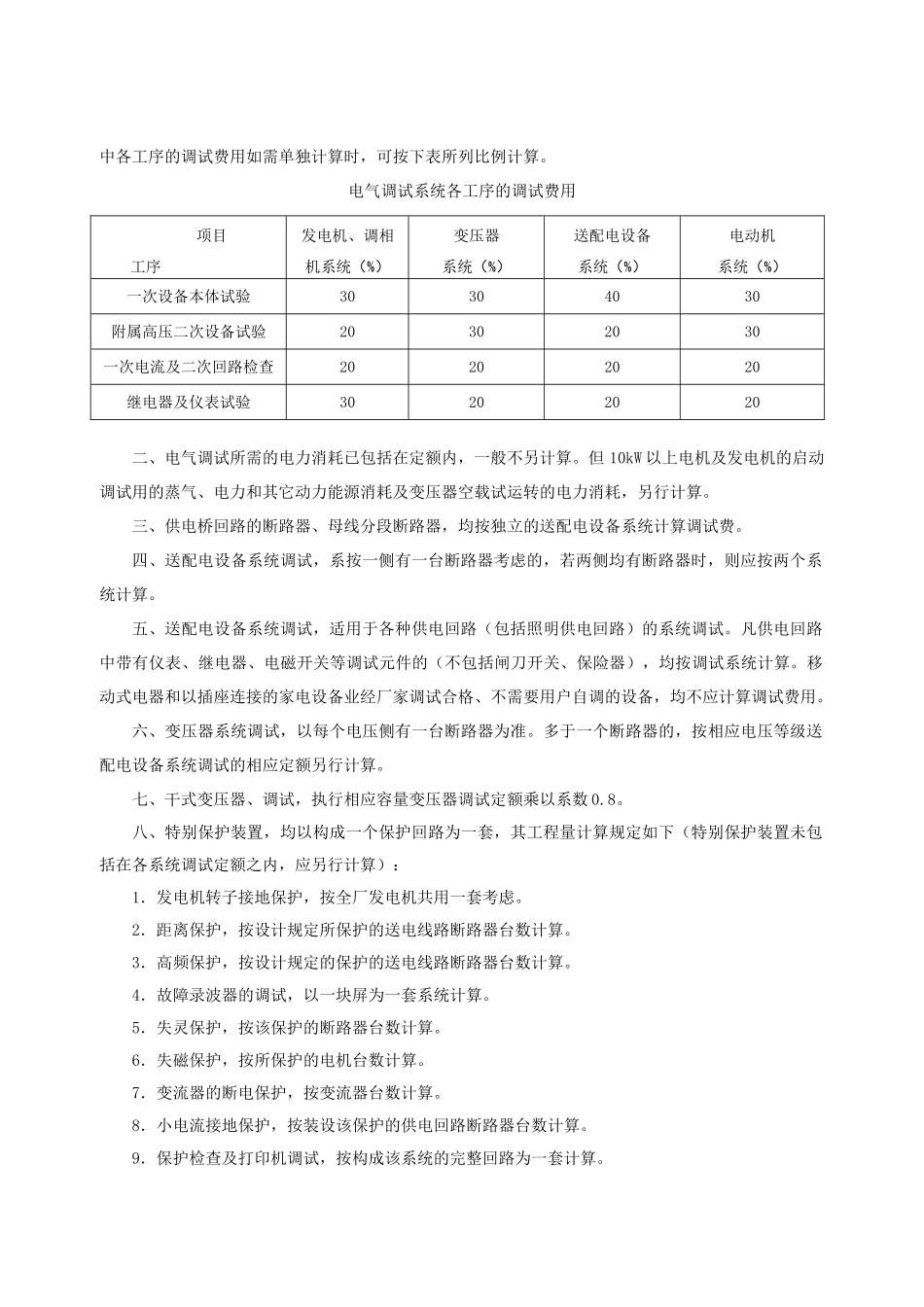

二、本定额的调试仪表使用费系按“台班”形式表示的,它与《全国统一安装工程施工仪器仪表台班费用定额》配套使用
三、送配电设备调试中的 1kV 以下定额适用于所有低压供电回路,如从低压配电装置至分配电箱的供电回路;但从配电箱直接至电动机的供电回路已包括在电动机的系统调试定额内
送配电设备系统调试包括系统内的电缆试验、瓷瓶耐压等全套调试工作

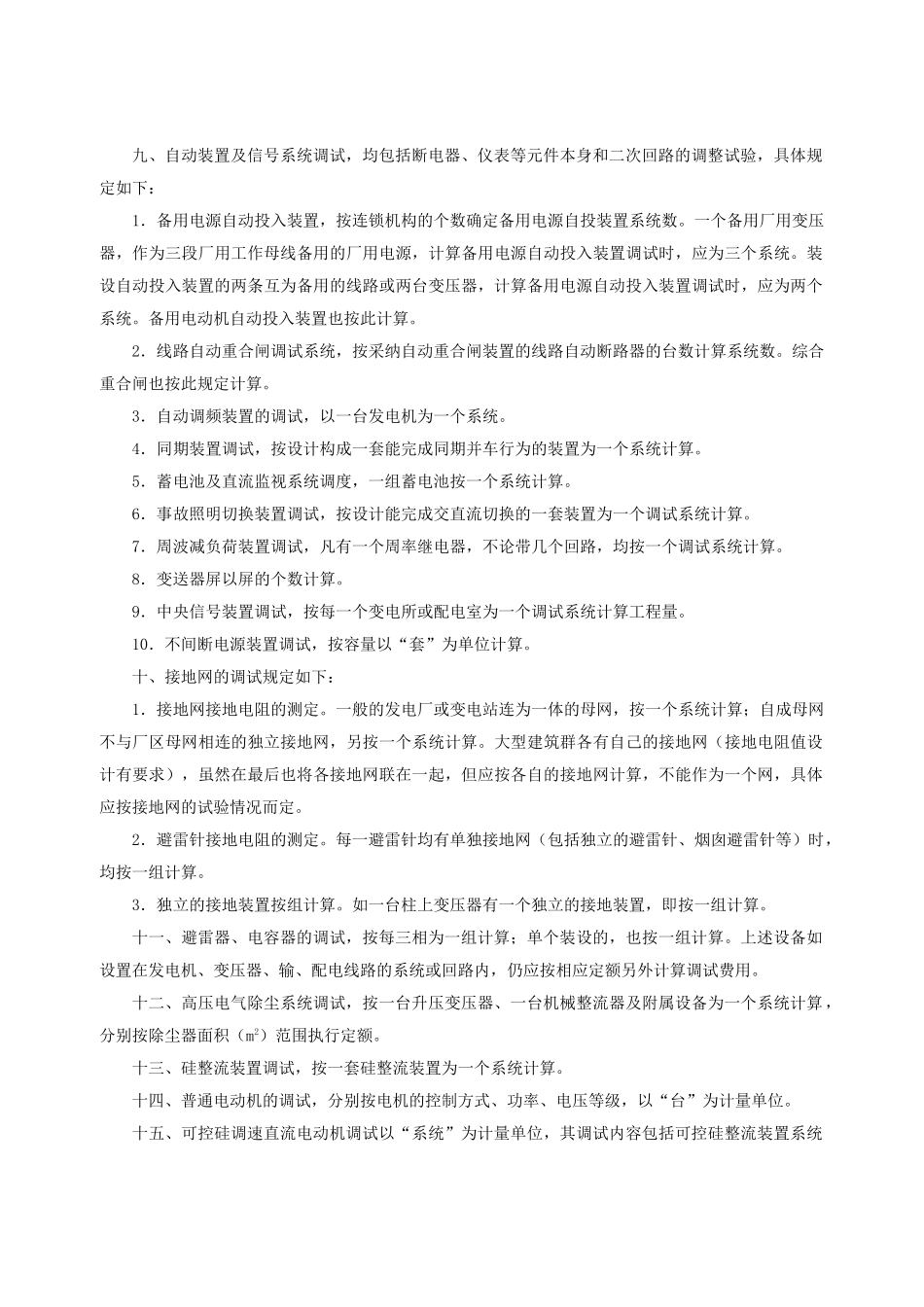

供电桥回路中的断路器、母线分段断路器皆作为独立的供电系统计算
定额皆按一个系统一侧配一台断路器考虑的
若两侧皆有断路器时,则按两个系统计算
假如分配电箱内只有刀开关、熔断器等不含调试元件的供电回路,则不再作为调试系统计算
四、起重机电气装置、空调电气装置、各种机械设备的电气装置,如堆取料机、装料车、推煤车等成套设备的电气调试应分别按相应的分项调试定额执行
五、定额不包括设备的烘干处理和设备本身缺陷造成的元件更换修理和修改,也未考虑因设备元件质量低劣对调试工作造成的影响
定额系按新的合格设备考虑的,如遇以上情况时,应另行计算,经修配改或拆迁的旧设备,定额乘以系数 1
六、本定额只限电气设备自身系统的调整试验,未包括电气设备带动机械设备的试运工作,发生时应按专业定额另行计算
七、调试定额不包括试验设备、仪器仪表的场外转移费用
八、本调试定额系按现行施工技术验收法律规范编制的,凡现行法律规范(指定额编制时的法律规范)未包括的新调试项目和调试内容均应另行计算
九、调试定额已包括熟悉资
