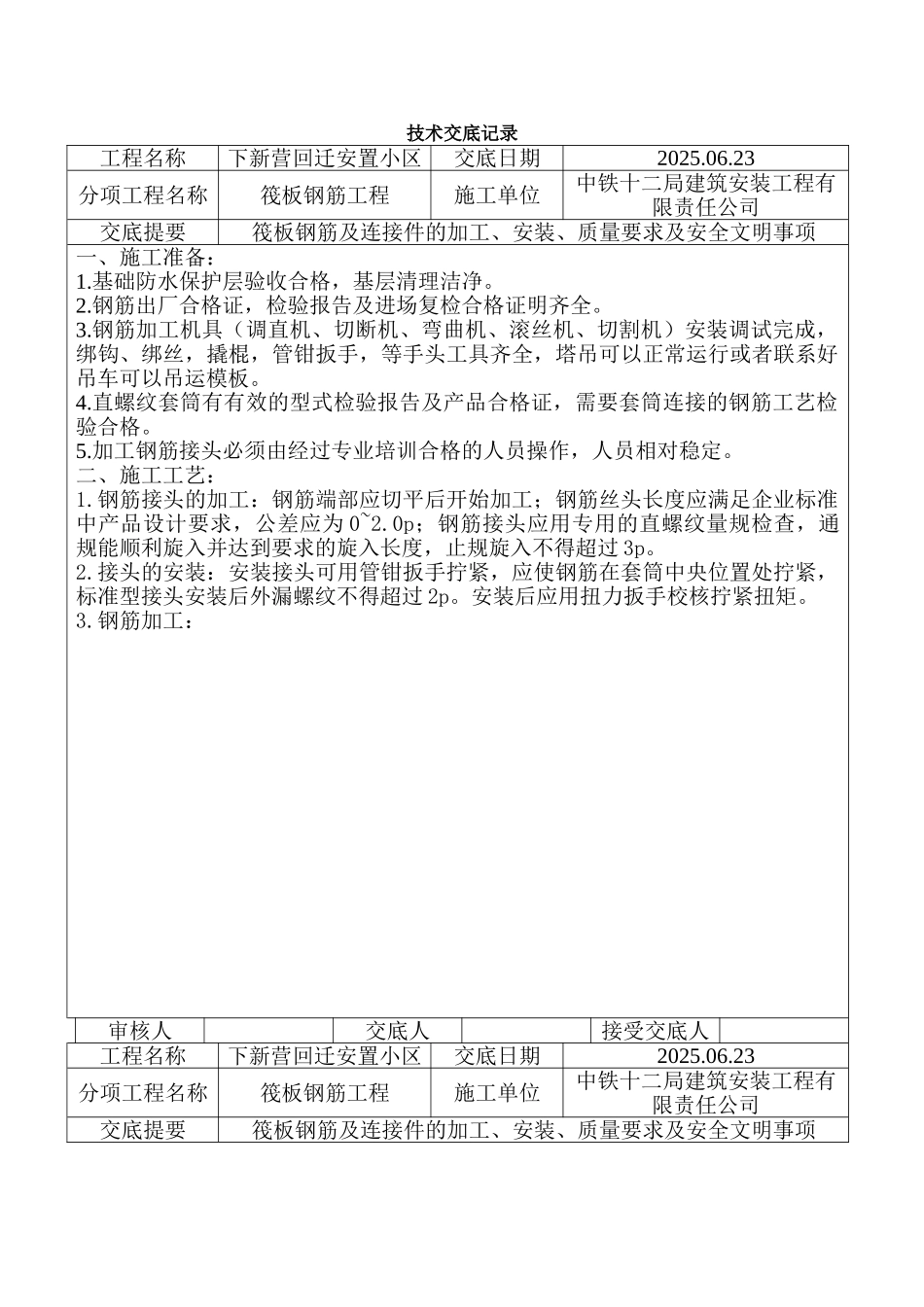

技术交底记录工程名称下新营回迁安置小区交底日期2025
23分项工程名称筏板钢筋工程施工单位中铁十二局建筑安装工程有限责任公司交底提要筏板钢筋及连接件的加工、安装、质量要求及安全文明事项一、施工准备:1
基础防水保护层验收合格,基层清理洁净
钢筋出厂合格证,检验报告及进场复检合格证明齐全
钢筋加工机具(调直机、切断机、弯曲机、滚丝机、切割机)安装调试完成,绑钩、绑丝,撬棍,管钳扳手,等手头工具齐全,塔吊可以正常运行或者联系好吊车可以吊运模板
直螺纹套筒有有效的型式检验报告及产品合格证,需要套筒连接的钢筋工艺检验合格
加工钢筋接头必须由经过专业培训合格的人员操作,人员相对稳定
二、施工工艺:1
钢筋接头的加工:钢筋端部应切平后开始加工;钢筋丝头长度应满足企业标准中产品设计要求,公差应为 0~2
0p;钢筋接头应用专用的直螺纹量规检查,通规能顺利旋入并达到要求的旋入长度,止规旋入不得超过 3p
接头的安装:安装接头可用管钳扳手拧紧,应使钢筋在套筒中央位置处拧紧,标准型接头安装后外漏螺纹不得超过 2p
安装后应用扭力扳手校核拧紧扭矩
钢筋加工:审核人交底人接受交底人工程名称下新营回迁安置小区交底日期2025

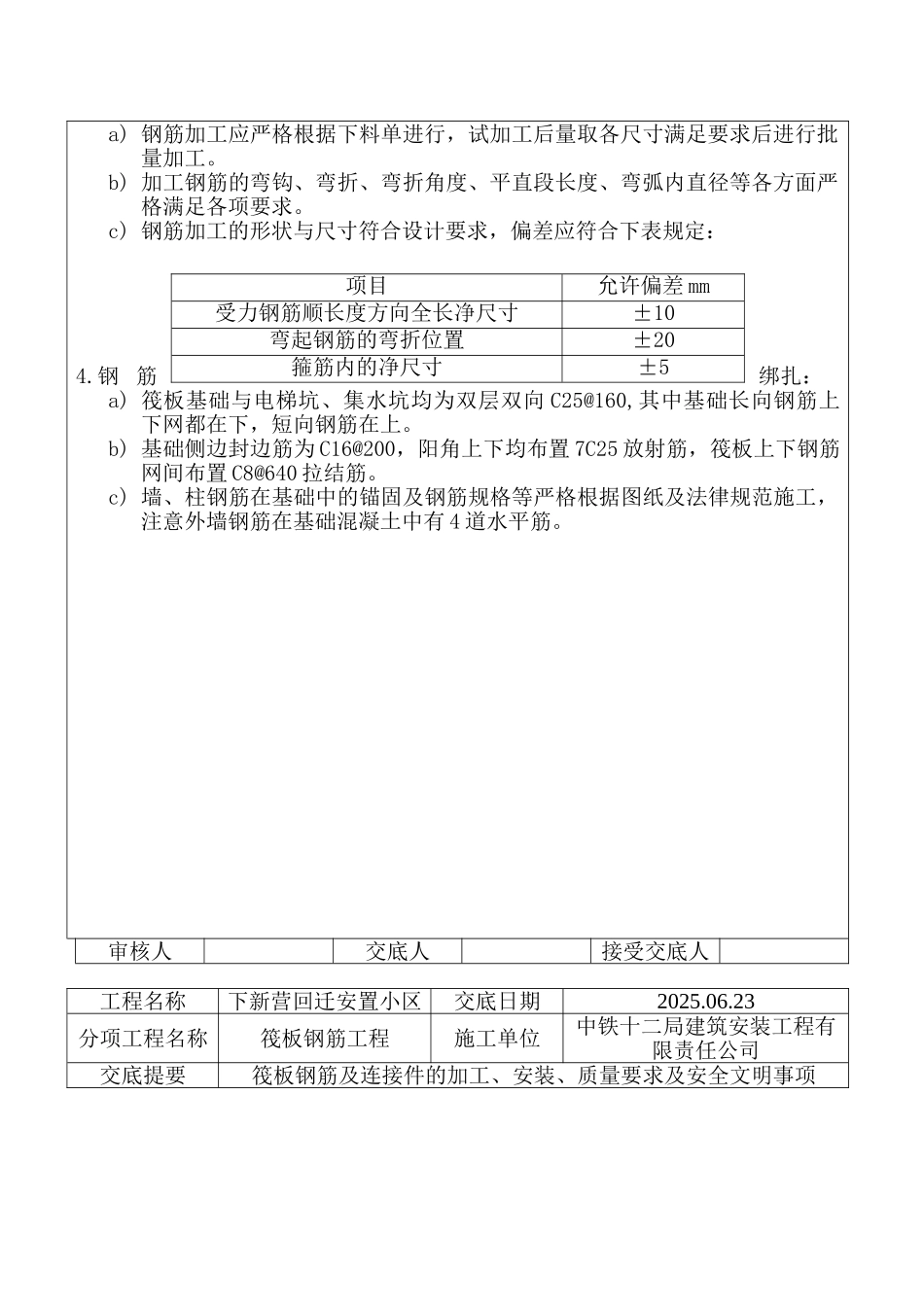

23分项工程名称筏板钢筋工程施工单位中铁十二局建筑安装工程有限责任公司交底提要筏板钢筋及连接件的加工、安装、质量要求及安全文明事项a) 钢筋加工应严格根据下料单进行,试加工后量取各尺寸满足要求后进行批量加工
b) 加工钢筋的弯钩、弯折、弯折角度、平直段长度、弯弧内直径等各方面严格满足各项要求

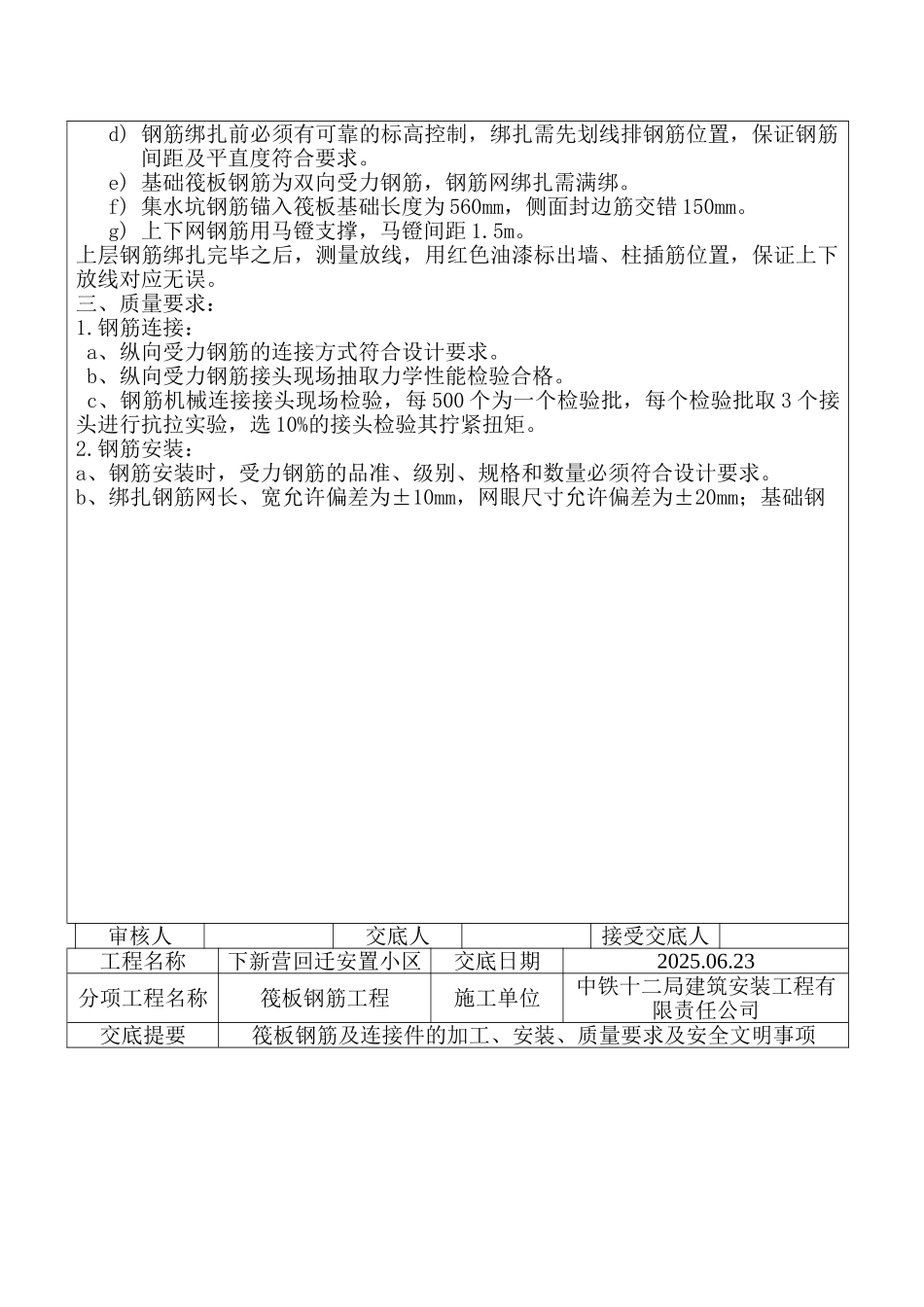

c) 钢筋加工的形状与尺寸符合设计要求,偏差应符合下表规定:4
钢 筋绑扎:a) 筏板基础与电梯坑、集水坑均为双层双向 C25@160,其中基础长向钢筋上下网都在下,短向钢筋在上
b) 基础侧边封边筋为 C16@200,阳角上下均布置 7C25 放射筋
