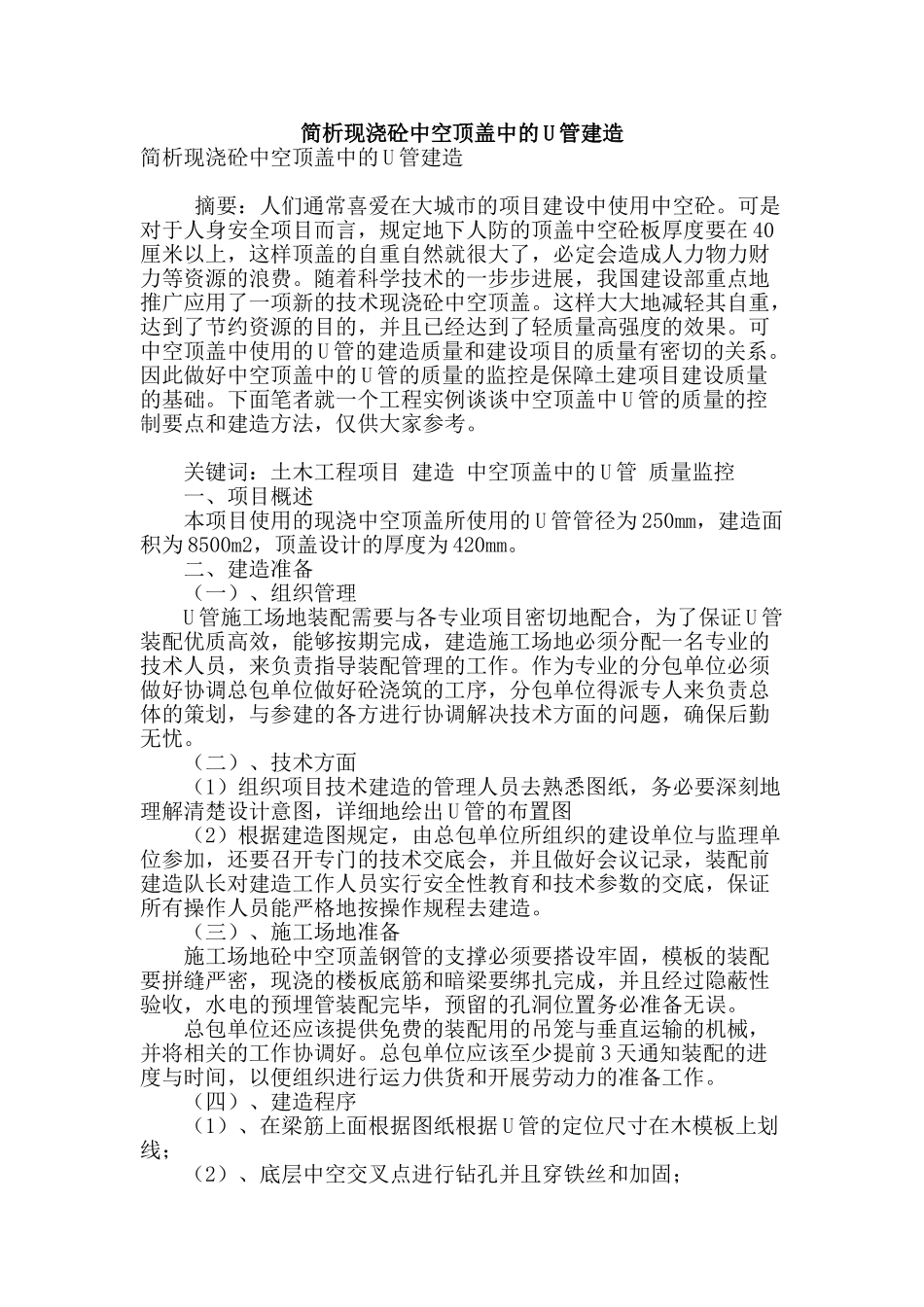

简析现浇砼中空顶盖中的 U 管建造简析现浇砼中空顶盖中的 U 管建造 摘要:人们通常喜爱在大城市的项目建设中使用中空砼。可是对于人身安全项目而言,规定地下人防的顶盖中空砼板厚度要在 40厘米以上,这样顶盖的自重自然就很大了,必定会造成人力物力财力等资源的浪费。随着科学技术的一步步进展,我国建设部重点地推广应用了一项新的技术现浇砼中空顶盖。这样大大地减轻其自重,达到了节约资源的目的,并且已经达到了轻质量高强度的效果。可中空顶盖中使用的 U 管的建造质量和建设项目的质量有密切的关系。因此做好中空顶盖中的 U 管的质量的监控是保障土建项目建设质量的基础。下面笔者就一个工程实例谈谈中空顶盖中 U 管的质量的控制要点和建造方法,仅供大家参考。 关键词:土木工程项目 建造 中空顶盖中的 U 管 质量监控 一、项目概述 本项目使用的现浇中空顶盖所使用的 U 管管径为 250mm,建造面积为 8500m2,顶盖设计的厚度为 420mm。 二、建造准备 (一)、组织管理 U 管施工场地装配需要与各专业项目密切地配合,为了保证 U 管装配优质高效,能够按期完成,建造施工场地必须分配一名专业的技术人员,来负责指导装配管理的工作。作为专业的分包单位必须做好协调总包单位做好砼浇筑的工序,分包单位得派专人来负责总体的策划,与参建的各方进行协调解决技术方面的问题,确保后勤无忧。 (二)、技术方面 (1)组织项目技术建造的管理人员去熟悉图纸,务必要深刻地理解清楚设计意图,详细地绘出 U 管的布置图 (2)根据建造图规定,由总包单位所组织的建设单位与监理单位参加,还要召开专门的技术交底会,并且做好会议记录,装配前建造队长对建造工作人员实行安全性教育和技术参数的交底,保证所有操作人员能严格地按操作规程去建造。 (三)、施工场地准备 施工场地砼中空顶盖钢管的支撑必须要搭设牢固,模板的装配要拼缝严密,现浇的楼板底筋和暗梁要绑扎完成,并且经过隐蔽性验收,水电的预埋管装配完毕,预留的孔洞位置务必准备无误。 总包单位还应该提供免费的装配用的吊笼与垂直运输的机械,并将相关的工作协调好。总包单位应该至少提前 3 天通知装配的进度与时间,以便组织进行运力供货和开展劳动力的准备工作。 (四)、建造程序 (1)、在梁筋上面根据图纸根据 U 管的定位尺寸在木模板上划线; (2)、底层中空交叉点进行钻孔并且穿铁丝和加固; (3)、水电管的预埋; (4)、放...
