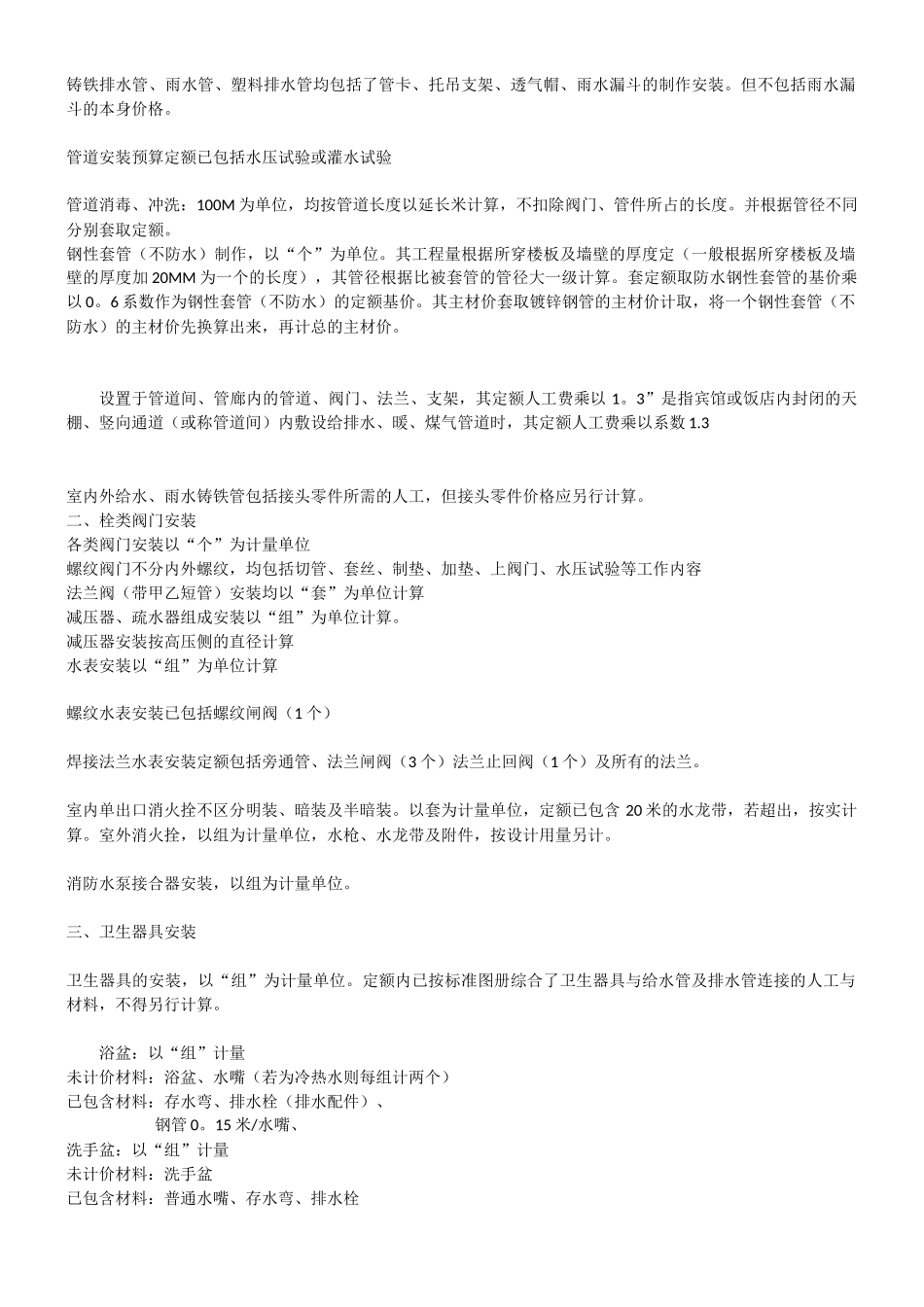

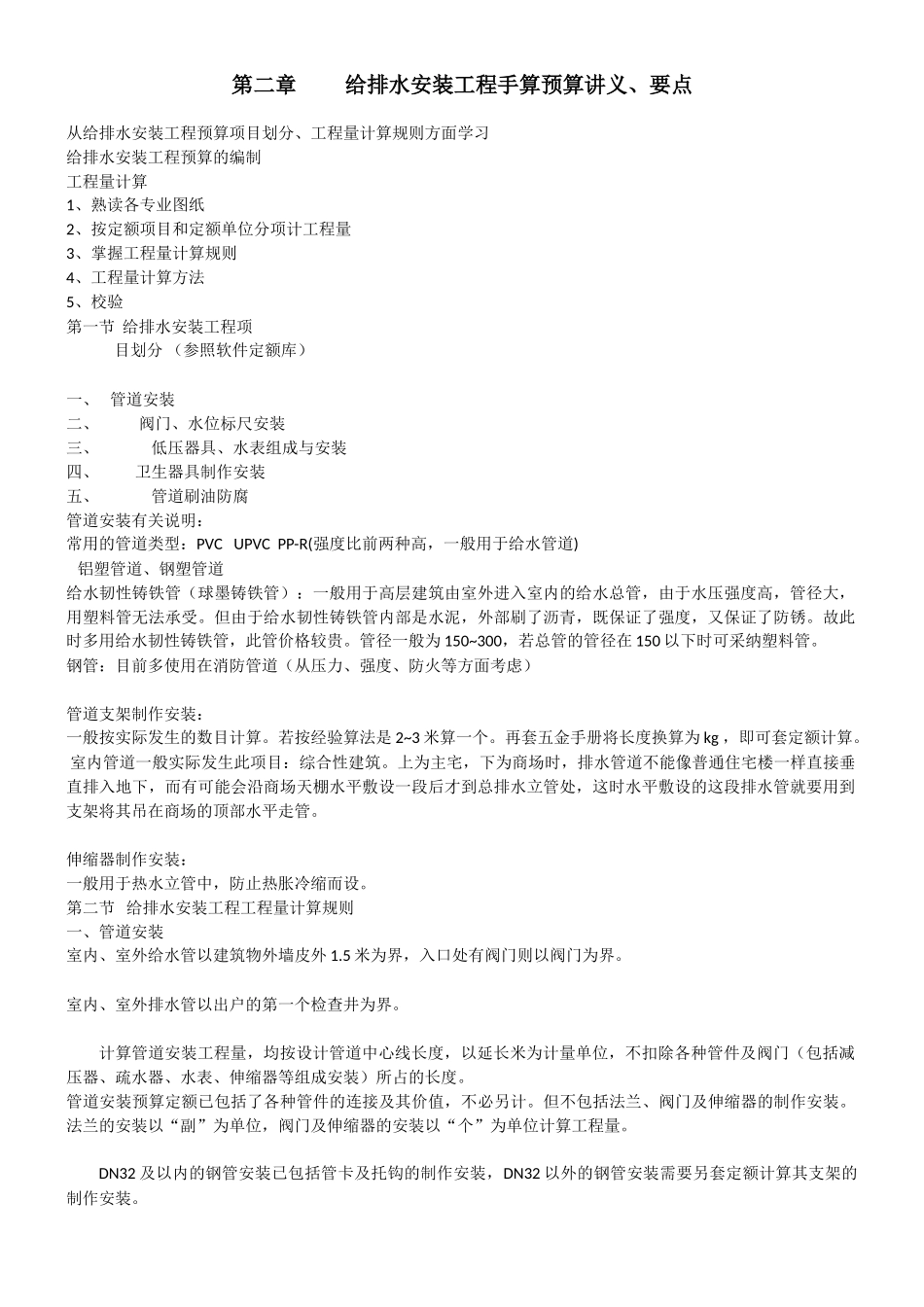

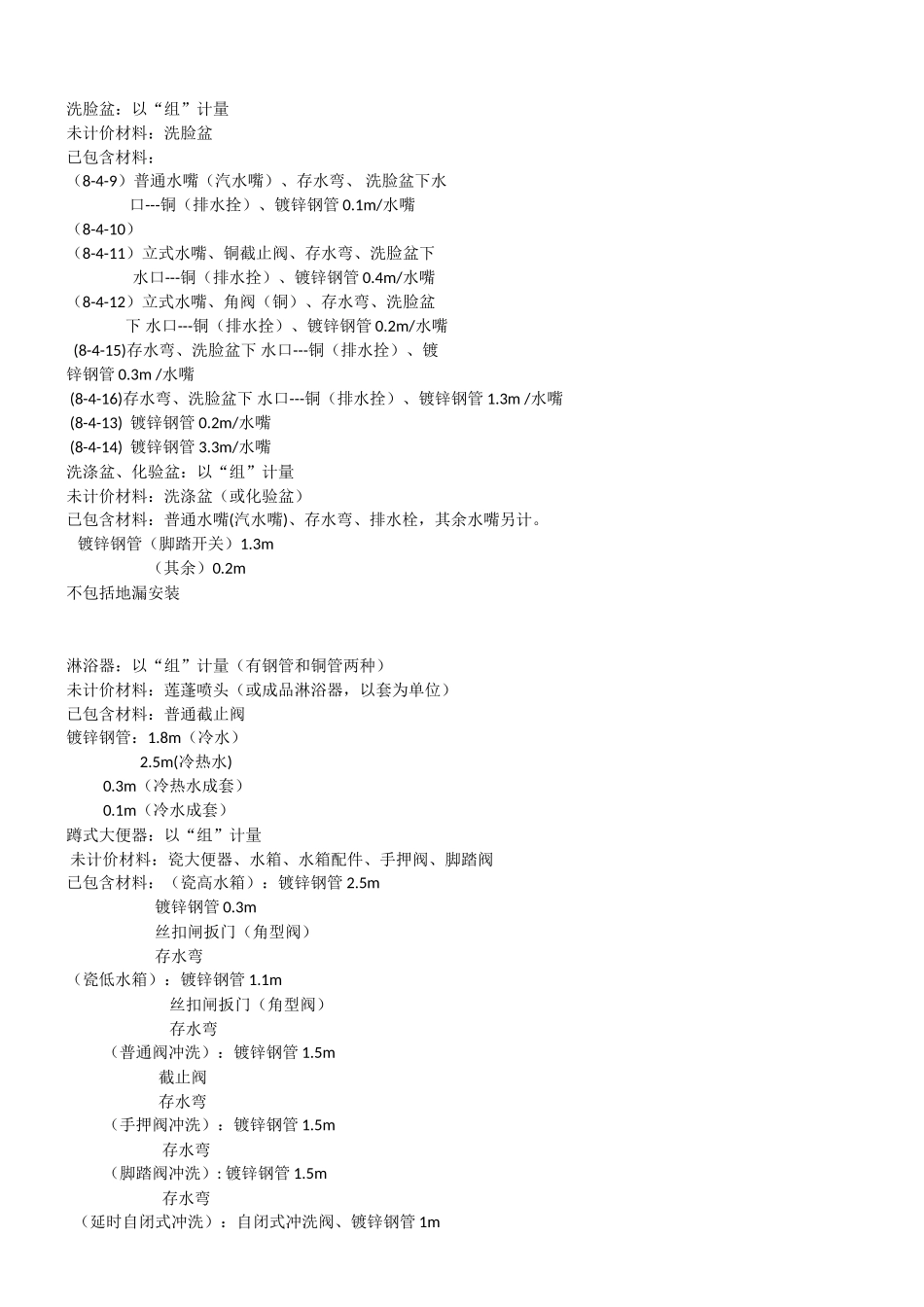

第二章 给排水安装工程手算预算讲义、要点从给排水安装工程预算项目划分、工程量计算规则方面学习给排水安装工程预算的编制工程量计算1、熟读各专业图纸2、按定额项目和定额单位分项计工程量3、掌握工程量计算规则4、工程量计算方法5、校验第一节 给排水安装工程项 目划分 (参照软件定额库)一、 管道安装 二、 阀门、水位标尺安装三、 低压器具、水表组成与安装四、 卫生器具制作安装五、 管道刷油防腐管道安装有关说明:常用的管道类型:PVC UPVC PP-R(强度比前两种高,一般用于给水管道) 铝塑管道、钢塑管道给水韧性铸铁管(球墨铸铁管):一般用于高层建筑由室外进入室内的给水总管,由于水压强度高,管径大,用塑料管无法承受。但由于给水韧性铸铁管内部是水泥,外部刷了沥青,既保证了强度,又保证了防锈。故此时多用给水韧性铸铁管,此管价格较贵。管径一般为 150~300,若总管的管径在 150 以下时可采纳塑料管。钢管:目前多使用在消防管道(从压力、强度、防火等方面考虑) 管道支架制作安装:一般按实际发生的数目计算。若按经验算法是 2~3 米算一个。再套五金手册将长度换算为 kg ,即可套定额计算。 室内管道一般实际发生此项目:综合性建筑。上为主宅,下为商场时,排水管道不能像普通住宅楼一样直接垂直排入地下,而有可能会沿商场天棚水平敷设一段后才到总排水立管处,这时水平敷设的这段排水管就要用到支架将其吊在商场的顶部水平走管。伸缩器制作安装:一般用于热水立管中,防止热胀冷缩而设。 第二节 给排水安装工程工程量计算规则一、管道安装室内、室外给水管以建筑物外墙皮外 1.5 米为界,入口处有阀门则以阀门为界。室内、室外排水管以出户的第一个检查井为界。计算管道安装工程量,均按设计管道中心线长度,以延长米为计量单位,不扣除各种管件及阀门(包括减压器、疏水器、水表、伸缩器等组成安装)所占的长度。管道安装预算定额已包括了各种管件的连接及其价值,不必另计。但不包括法兰、阀门及伸缩器的制作安装。法兰的安装以“副”为单位,阀门及伸缩器的安装以“个”为单位计算工程量。DN32 及以内的钢管安装已包括管卡及托钩的制作安装,DN32 以外的钢管安装需要另套定额计算其支架的制作安装。铸铁排水管、雨水管、塑料排水管均包括了管卡、托吊支架、透气帽、雨水漏斗的制作安装。但不包括雨水漏斗的本身价格。管道安装预算定额已包括水压试验或灌水试验管道消毒、冲洗:100M 为单位...
