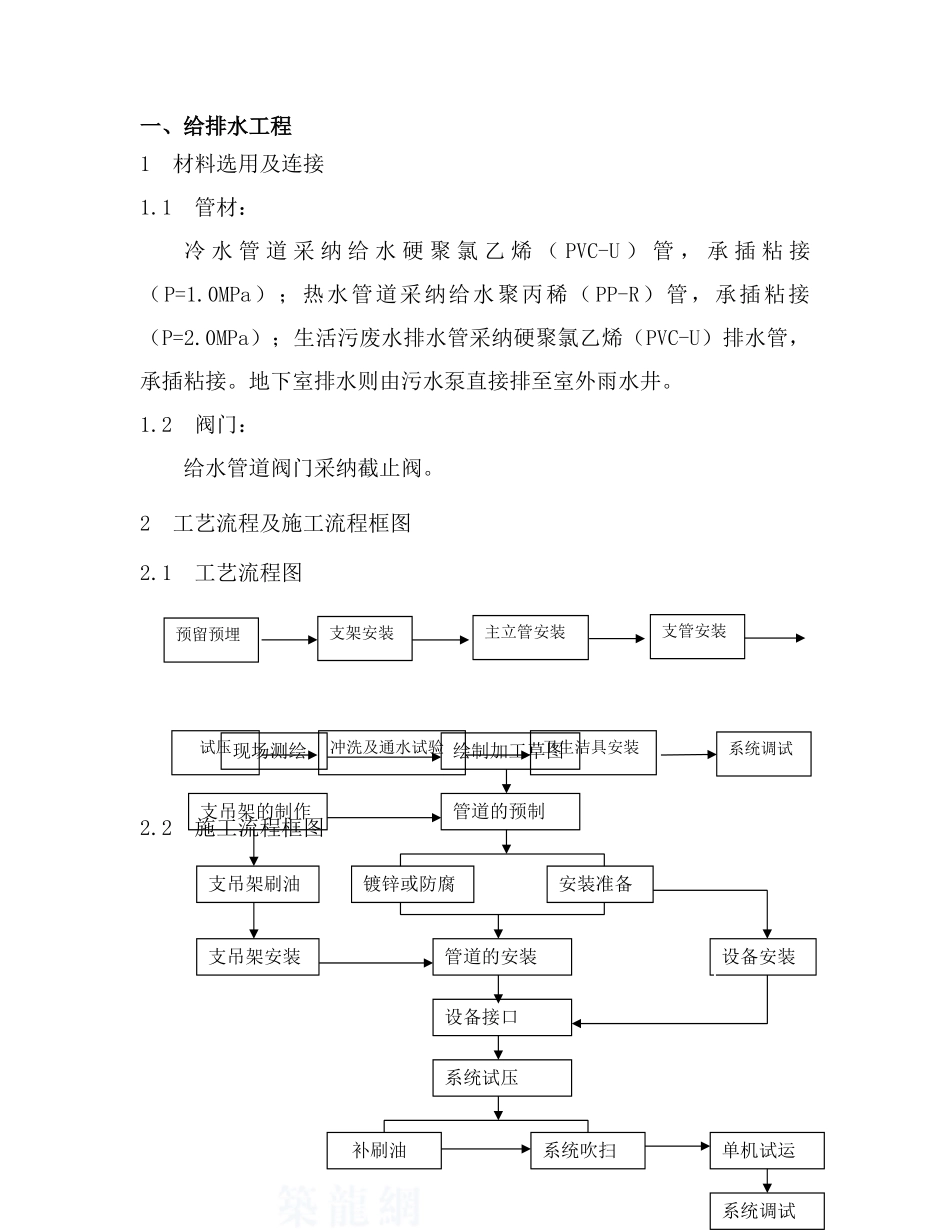

一、给排水工程1 材料选用及连接1
1 管材:冷 水 管 道 采 纳 给 水 硬 聚 氯 乙 烯 ( PVC-U ) 管 , 承 插 粘 接(P=1
0MPa);热水管道采纳给水聚丙稀( PP-R)管,承插粘接(P=2
0MPa);生活污废水排水管采纳硬聚氯乙烯(PVC-U)排水管,承插粘接
地下室排水则由污水泵直接排至室外雨水井
2 阀门:给水管道阀门采纳截止阀
2 工艺流程及施工流程框图2
1 工艺流程图2

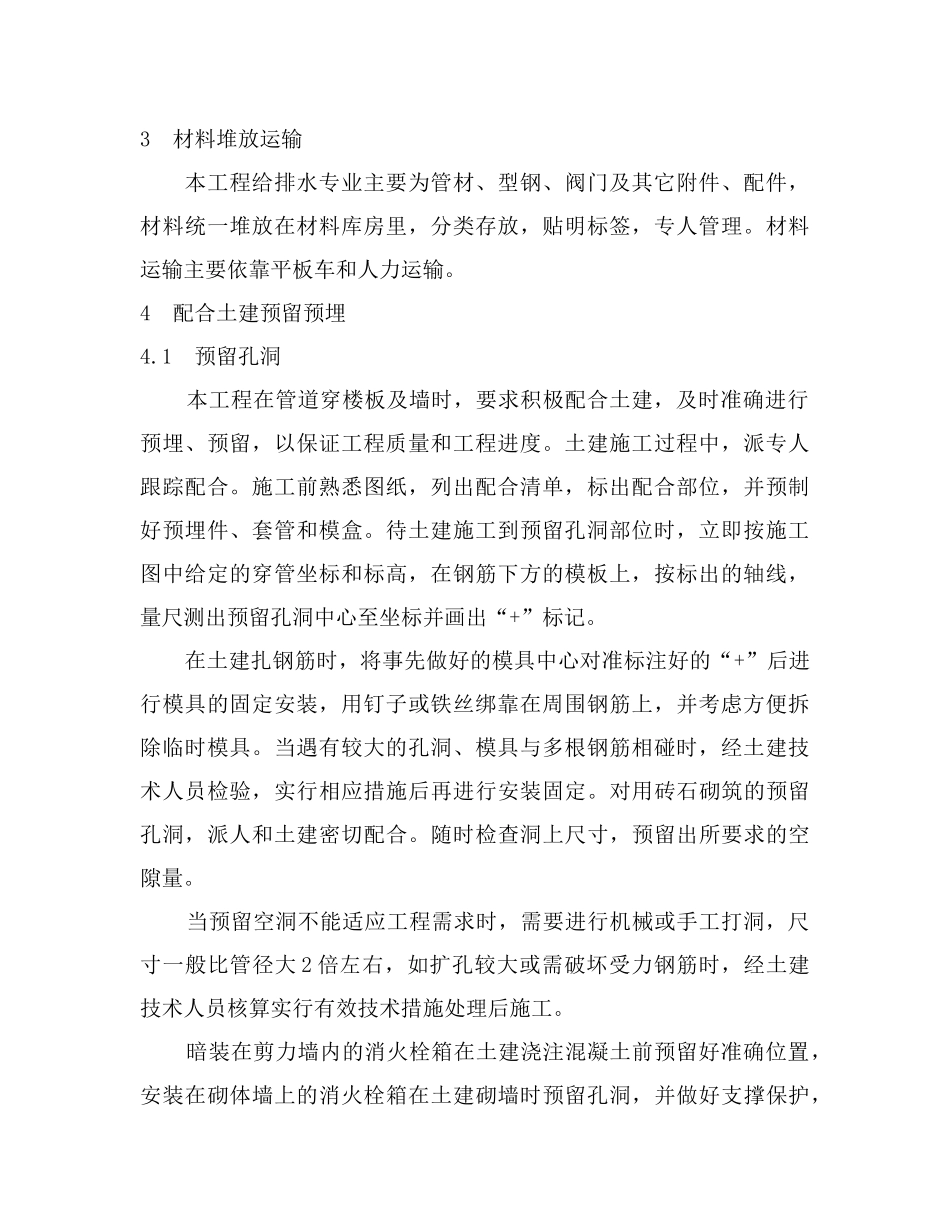

2 施工流程框图现场测绘绘制加工草图管道的预制镀锌或防腐安装准备管道的安装支吊架的制作支吊架刷油支吊架安装设备接口设备安装系统试压 补刷油系统吹扫单机试运系统调试预留预埋支架安装主立管安装试压支管安装冲洗及通水试验卫生洁具安装系统调试3 材料堆放运输 本工程给排水专业主要为管材、型钢、阀门及其它附件、配件,材料统一堆放在材料库房里,分类存放,贴明标签,专人管理
材料运输主要依靠平板车和人力运输
4 配合土建预留预埋4
1 预留孔洞 本工程在管道穿楼板及墙时,要求积极配合土建,及时准确进行预埋、预留,以保证工程质量和工程进度
土建施工过程中,派专人跟踪配合
施工前熟悉图纸,列出配合清单,标出配合部位,并预制好预埋件、套管和模盒
待土建施工到预留孔洞部位时,立即按施工图中给定的穿管坐标和标高,在钢筋下方的模板上,按标出的轴线,量尺测出预留孔洞中心至坐标并画出“+”标记
在土建扎钢筋时,将事先做好的模具中心对准标注好的“+”后进行模具的固定安装,用钉子或铁丝绑靠在周围钢筋上,并考虑方便拆除临时模具
当遇有较大的孔洞、模具与多根钢筋相碰时,经土建技术人员检验,实行相应措施后再进行安装固定
对用砖石砌筑的预留孔洞,派人和土建密切配合
随时检查洞上尺寸,预留出所要求的空隙量
当预留空洞不能适应工程需求时,需要进行机械或手工打洞,尺寸一般比管径大 2 倍左右,如扩孔较大或
