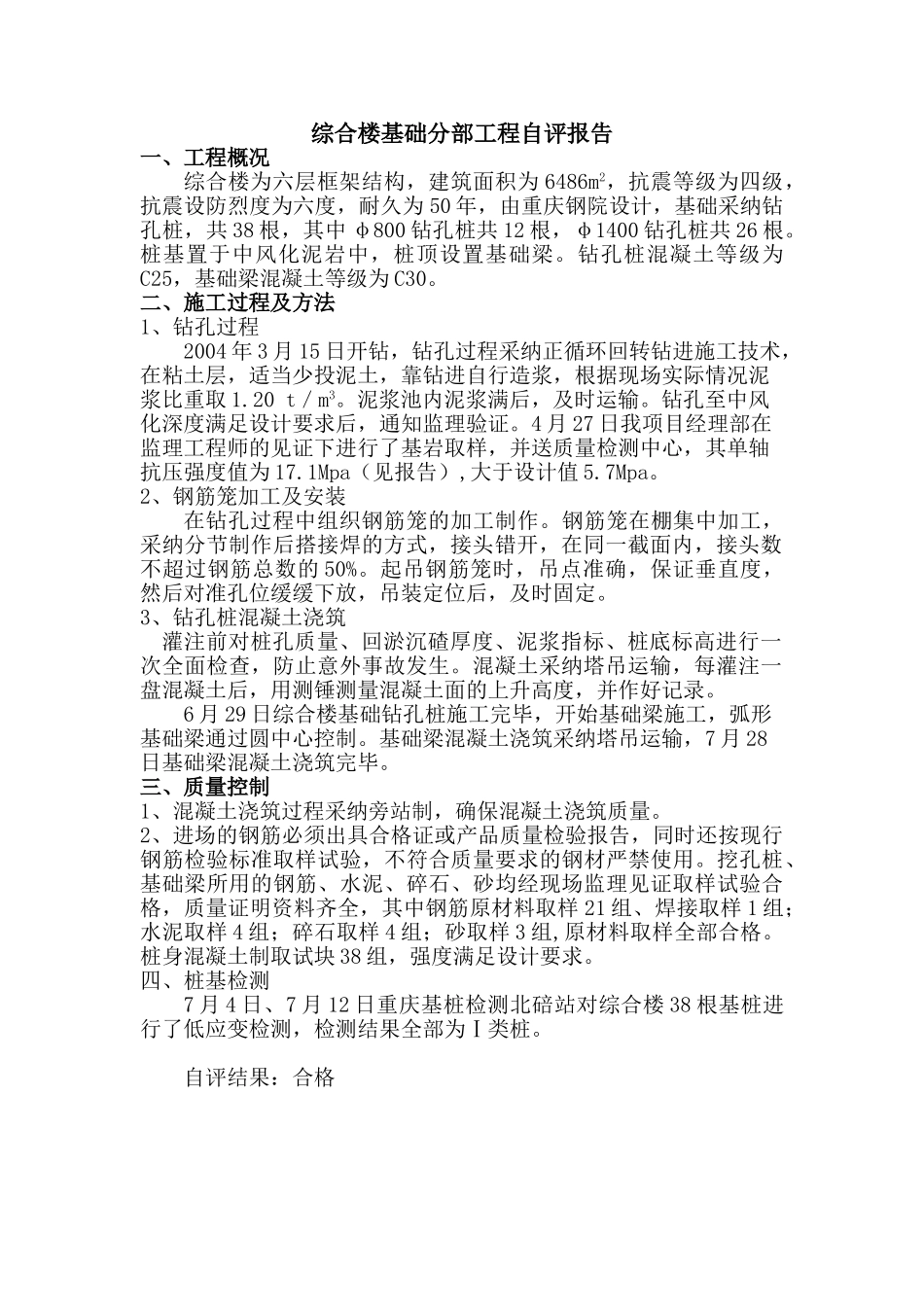

综合楼基础分部工程自评报告一、工程概况综合楼为六层框架结构,建筑面积为 6486m2,抗震等级为四级,抗震设防烈度为六度,耐久为 50 年,由重庆钢院设计,基础采纳钻孔桩,共 38 根,其中 φ800 钻孔桩共 12 根,φ1400 钻孔桩共 26 根
桩基置于中风化泥岩中,桩顶设置基础梁
钻孔桩混凝土等级为C25,基础梁混凝土等级为 C30
二、施工过程及方法1、钻孔过程2004 年 3 月 15 日开钻,钻孔过程采纳正循环回转钻进施工技术,在粘土层,适当少投泥土,靠钻进自行造浆,根据现场实际情况泥浆比重取 1
20 t/m3
泥浆池内泥浆满后,及时运输
钻孔至中风化深度满足设计要求后,通知监理验证
4 月 27 日我项目经理部在监理工程师的见证下进行了基岩取样,并送质量检测中心,其单轴抗压强度值为 17
1Mpa(见报告),大于设计值 5
2、钢筋笼加工及安装在钻孔过程中组织钢筋笼的加工制作
钢筋笼在棚集中加工,采纳分节制作后搭接焊的方式,接头错开,在同一截面内,接头数不超过钢筋总数的 50%
起吊钢筋笼时,吊点准确,保证垂直度,然后对准孔位缓缓下放,吊装定位后,及时固定
3、钻孔桩混凝土浇筑灌注前对桩孔质量、回淤沉碴厚度、泥浆指标、桩底标高进行一次全面检查,防止意外事故发生
混凝土采纳塔吊运输,每灌注一盘混凝土后,用测锤测量混凝土面的上升高度,并作好记录
6 月 29 日综合楼基础钻孔桩施工完毕,开始基础梁施工,弧形基础梁通过圆中心控制
基础梁混凝土浇筑采纳塔吊运输,7 月 28日基础梁混凝土浇筑完毕
三、质量控制1、混凝土浇筑过程采纳旁站制,确保混凝土浇筑质量
2、进场的钢筋必须出具合格证或产品质量检验报告,同时还按现行钢筋检验标准取样试验,不符合质量要求的钢材严禁使用

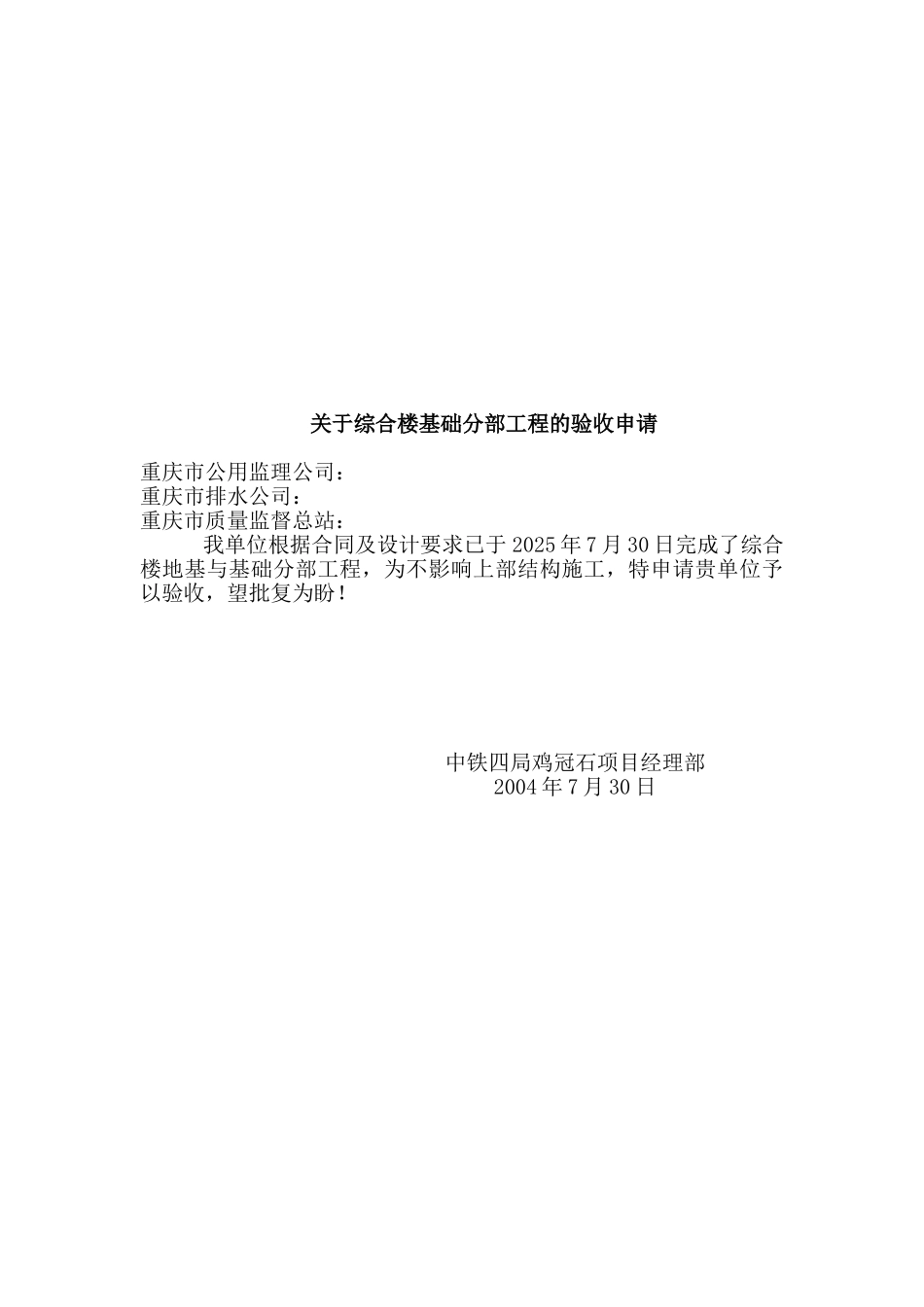

挖孔桩、基础梁所用的钢筋、水泥、碎石、砂均经现场监理见证取样试验合格,质量证明资料齐全
