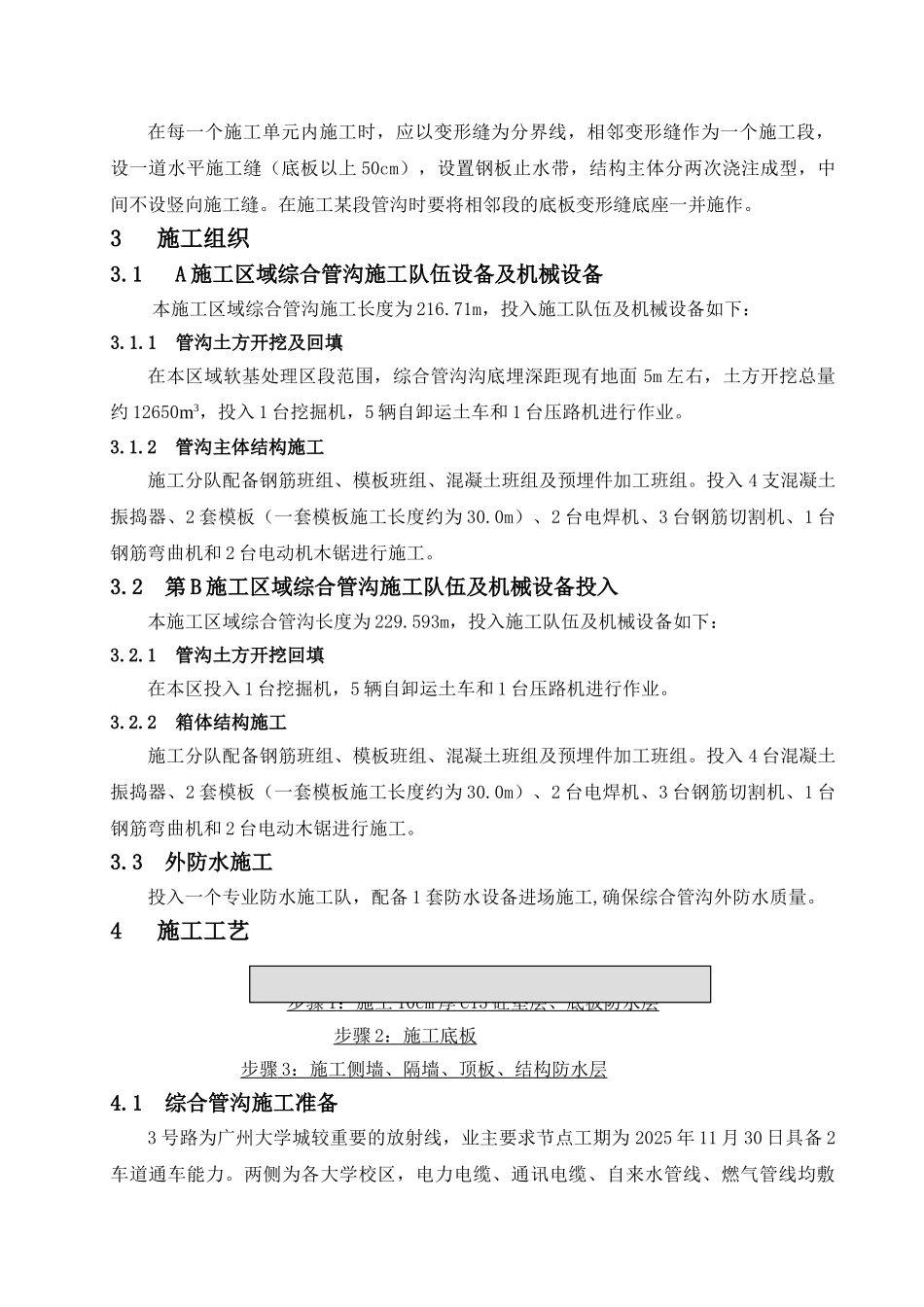

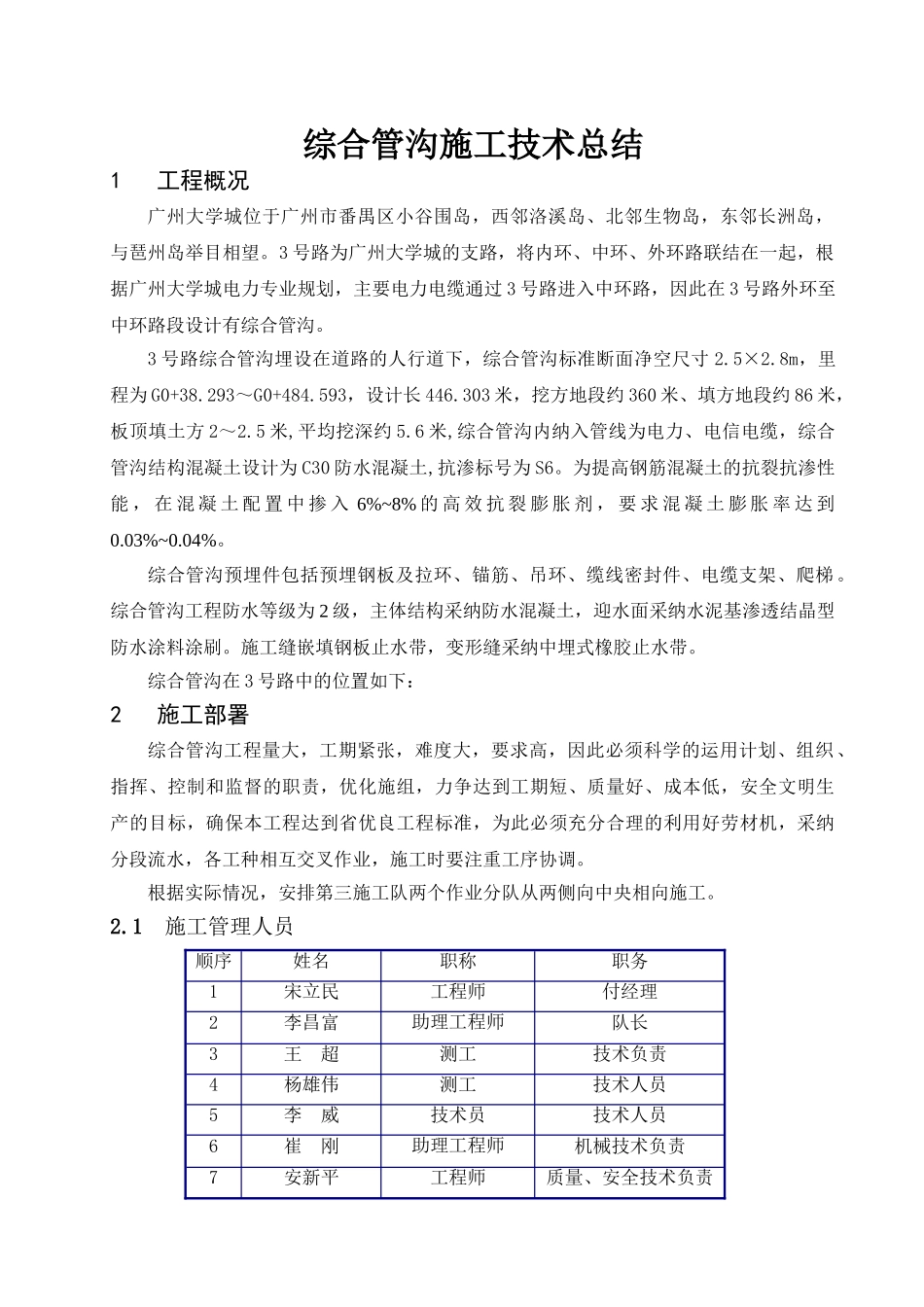

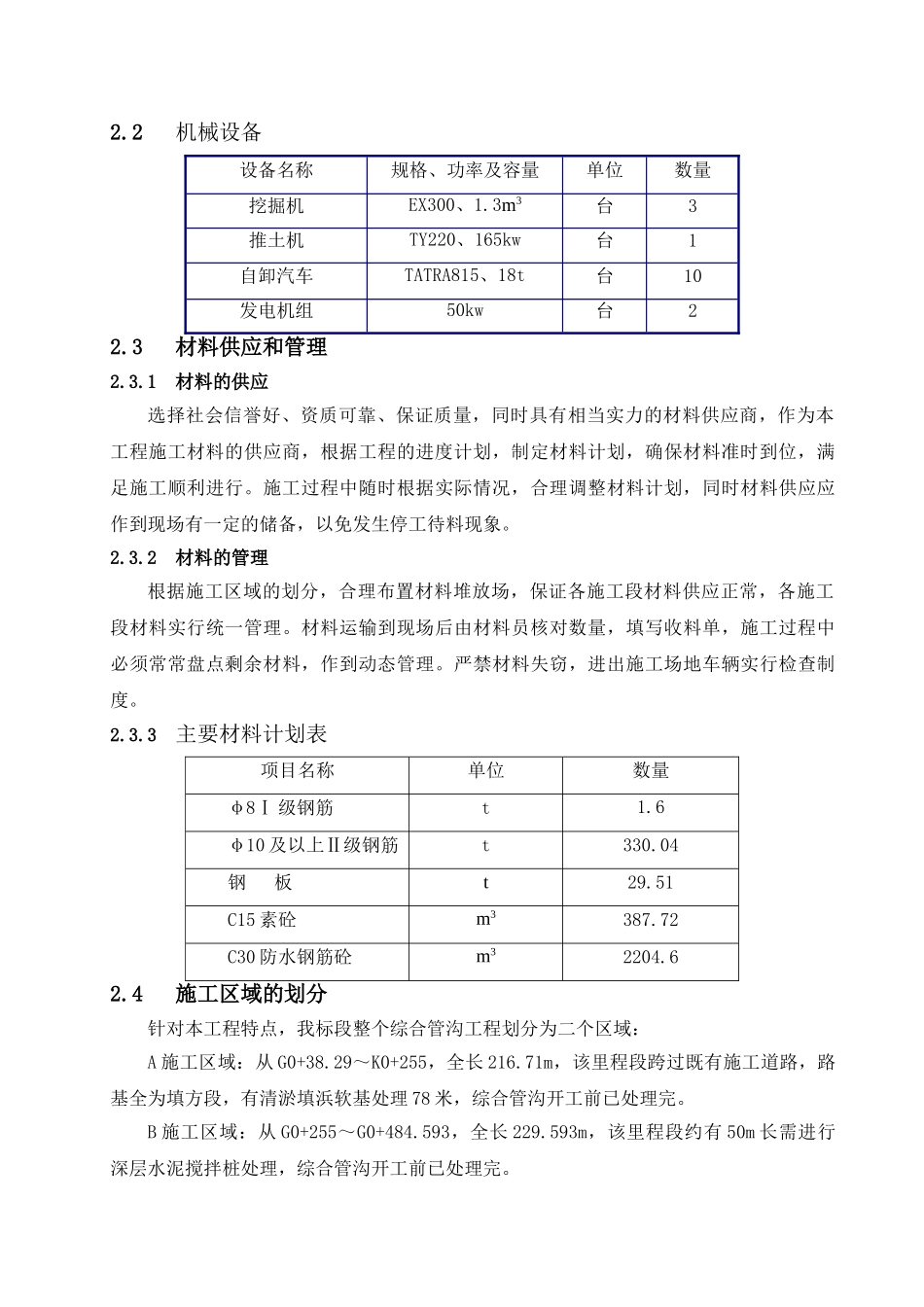

综合管沟施工技术总结1 工程概况广州大学城位于广州市番禺区小谷围岛,西邻洛溪岛、北邻生物岛,东邻长洲岛,与琶州岛举目相望
3 号路为广州大学城的支路,将内环、中环、外环路联结在一起,根据广州大学城电力专业规划,主要电力电缆通过 3 号路进入中环路,因此在 3 号路外环至中环路段设计有综合管沟
3 号路综合管沟埋设在道路的人行道下,综合管沟标准断面净空尺寸 2
8m,里程为 G0+38
293~G0+484
593,设计长 446
303 米,挖方地段约 360 米、填方地段约 86 米,板顶填土方 2~2
5 米,平均挖深约 5
6 米,综合管沟内纳入管线为电力、电信电缆,综合管沟结构混凝土设计为 C30 防水混凝土,抗渗标号为 S6
为提高钢筋混凝土的抗裂抗渗性能 , 在 混 凝 土 配 置 中 掺 入 6%~8% 的 高 效 抗 裂 膨 胀 剂 , 要 求 混 凝 土 膨 胀 率 达 到0
综合管沟预埋件包括预埋钢板及拉环、锚筋、吊环、缆线密封件、电缆支架、爬梯
综合管沟工程防水等级为 2 级,主体结构采纳防水混凝土,迎水面采纳水泥基渗透结晶型防水涂料涂刷
施工缝嵌填钢板止水带,变形缝采纳中埋式橡胶止水带
综合管沟在 3 号路中的位置如下:2 施工部署综合管沟工程量大,工期紧张,难度大,要求高,因此必须科学的运用计划、组织、指挥、控制和监督的职责,优化施组,力争达到工期短、质量好、成本低,安全文明生产的目标,确保本工程达到省优良工程标准,为此必须充分合理的利用好劳材机,采纳分段流水,各工种相互交叉作业,施工时要注重工序协调
根据实际情况,安排第三施工队两个作业分队从两侧向中央相向施工
1 施工管理人员顺序姓名职称职务1宋立民工程师付经理2李昌富助理工程师队长3王 超测工技术负责4杨雄伟测工技术人员5李 威技术员技术人员6崔 刚助理工程师机
