网络工程布线施工穿线的基本要求1
穿线准备 1
计划 1)人员:尽可能地找合作过,可靠的施工队穿线,工头要头脑清楚,有责任感
对于初次合作的施工队,要派人紧盯
2)酬金:根据实际情况列出用人计划,凭用人计划向经理申请准备给穿线施工队的酬金
3)进度:根据管槽完工时间和后续布线系统安装和装修封顶的时间要求,列出穿线进度计划
4)质量保证方法:根据具体工程情况,列出保证质量的方法
检查管槽 穿线前要严格进行穿线检查,具体要求参见相应的管槽检查要求,下面排列的是严重影响穿线质量和进度的几个管槽质量问题: ◇ 管槽规格小; ◇ 接口处有毛刺; ◇ 埋地安装管槽堵塞、有水等
埋地管槽穿线前必须全面试穿
文档准备 1)布线系统系统图; 2)布线系统平面图; 3)穿线技术要求; 4)空白穿线报告
穿线交底 穿线交底的对象是穿线的承包人和工头,交底的核心内容是要使穿线者理解质量要求,过程如下: 1)讲解系统图,平面图; 2)讲解穿线质量要求,探讨工序; 3)谈穿线检查; 4)谈穿线报告; 5)谈酬劳数额,付酬方式; 6)探讨合同; 7)签合同

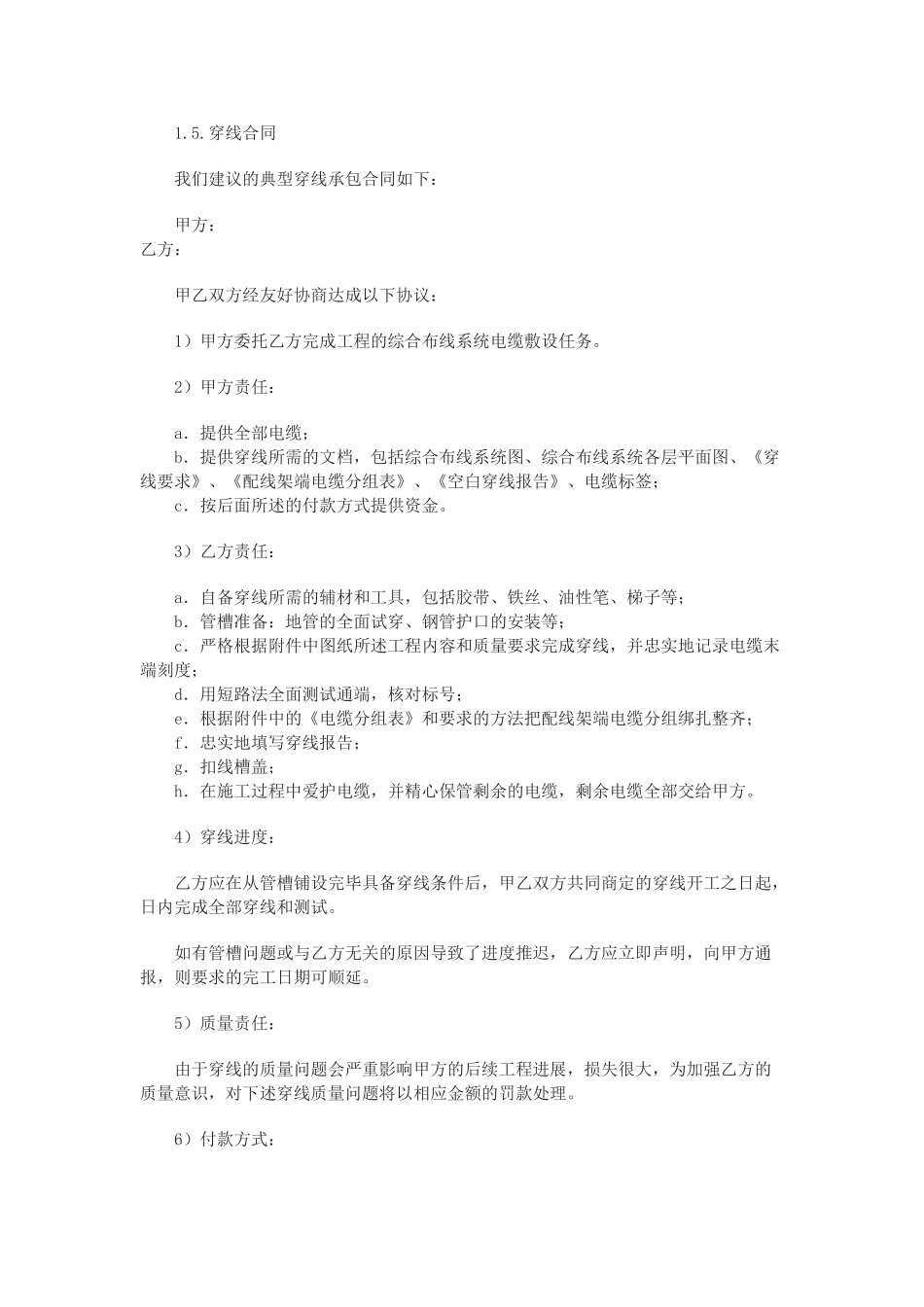

穿线合同 我们建议的典型穿线承包合同如下: 甲方: 乙方: 甲乙双方经友好协商达成以下协议: 1)甲方委托乙方完成工程的综合布线系统电缆敷设任务

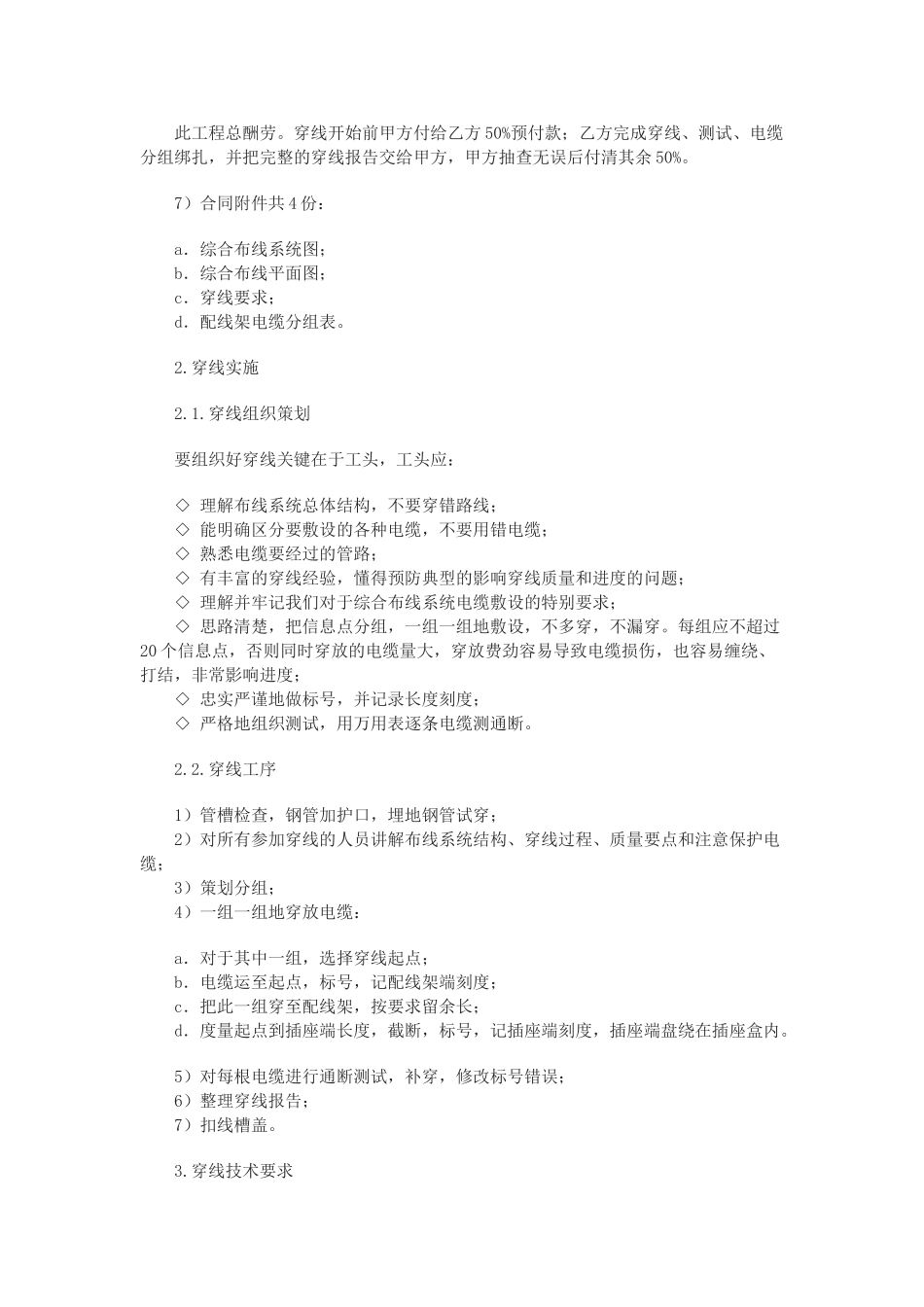

2)甲方责任: a.提供全部电缆; b.提供穿线所需的文档,包括综合布线系统图、综合布线系统各层平面图、《穿线要求》、《配线架端电缆分组表》、《空白穿线报告》、电缆标签; c.按后面所述的付款方式提供资金
3)乙方责任: a.自备穿线所需的辅材和工具,包括胶带、铁丝、油性笔、梯子等; b.管槽准备:地管的全面试穿、钢管护口的安装等; c.严格根据附件中图纸所述工程内容和质量要求完成穿线,并忠实地记录电缆末端刻度; d.用短路法全面测试通端,核对标号;
