中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 6 页楼栋号/分项工程名称群塔作业工程量/分包公司/负责人交底内容1、 塔吊作业概况为配合项目施工的需要,安装 2 台 TC7035、1 台 TC6013 塔吊作为垂直运输工具
塔机安装的臂长分别为:TC7035(1#)臂长 55 米、TC7035(2#)臂长 50 米、TC6013 臂长 50m,塔吊初始安装高度为独立高度即可

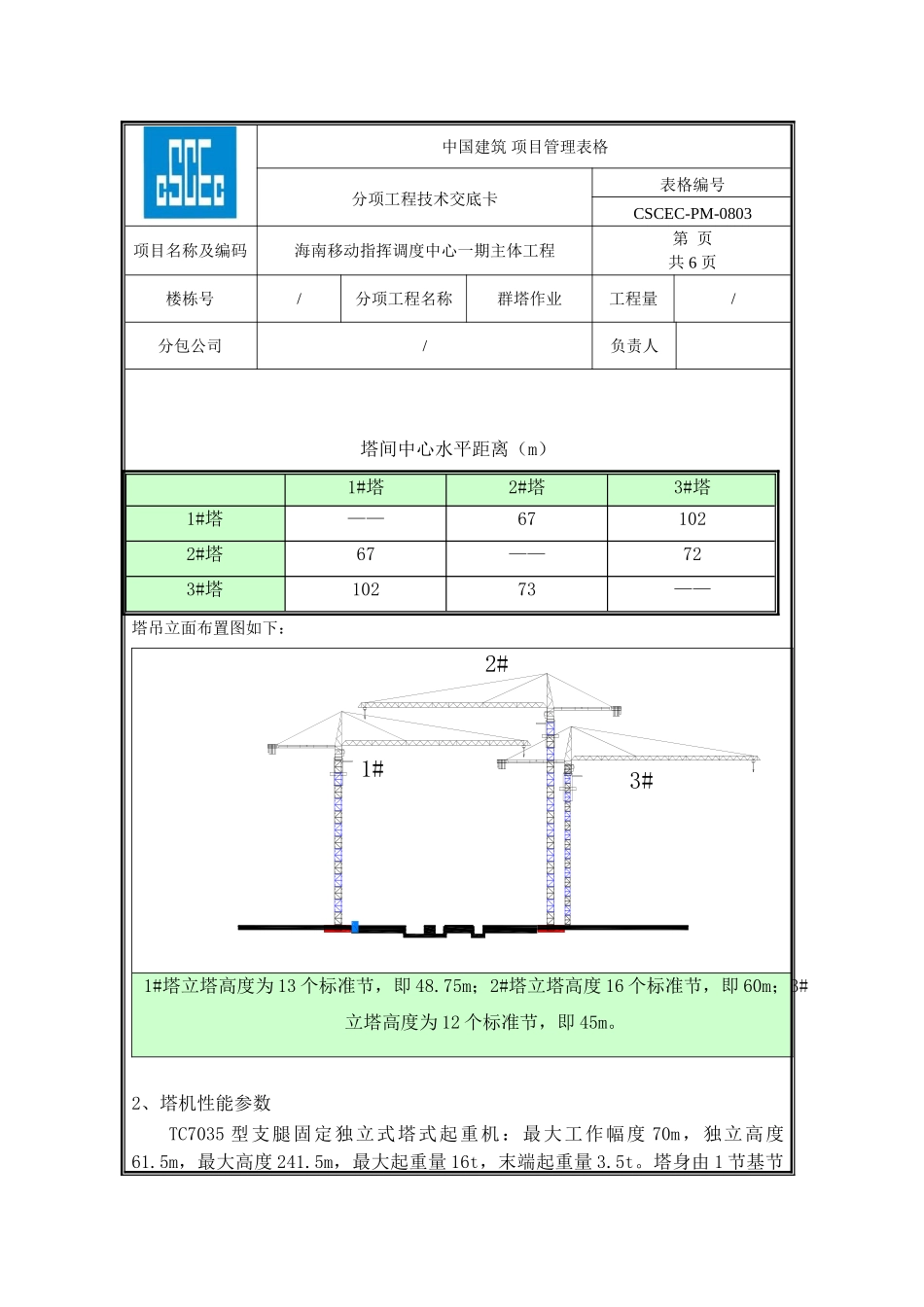

塔吊平面布置图如下:中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 6 页楼栋号/分项工程名称群塔作业工程量/分包公司/负责人塔间中心水平距离(m)1#塔2#塔3#塔1#塔——671022#塔67——723#塔10273——塔吊立面布置图如下: 2#1#3#1#塔立塔高度为 13 个标准节,即 48
75m;2#塔立塔高度 16 个标准节,即 60m;3#立塔高度为 12 个标准节,即 45m
2、塔机性能参数TC7035 型支腿固定独立式塔式起重机:最大工作幅度 70m,独立高度61
5m,最大高度 241
5m,最大起重量 16t,末端起重量 3
塔身由 1 节基节中国建筑 项目管理表格分项工程技术交底卡表格编号CSCEC-PM-0803项目名称及编码海南移动指挥调度中心一期主体工程第 页共 6 页楼栋号/分项工程名称群塔作业工程量/分包公司/负责人HQ2、5 节加强节 HQ1、10 节片式标准节 H1、顶升套架、回转总成、驾驶室、塔头、平衡臂、起重臂、拉杆等组成
TC6013 型支腿固定独立式塔式起重机:最大工作幅度 60m,独立高度46m,最大起重量 6t,末端起重量 1

塔身由 1 节基节 B、2 节标准节 B、13节
