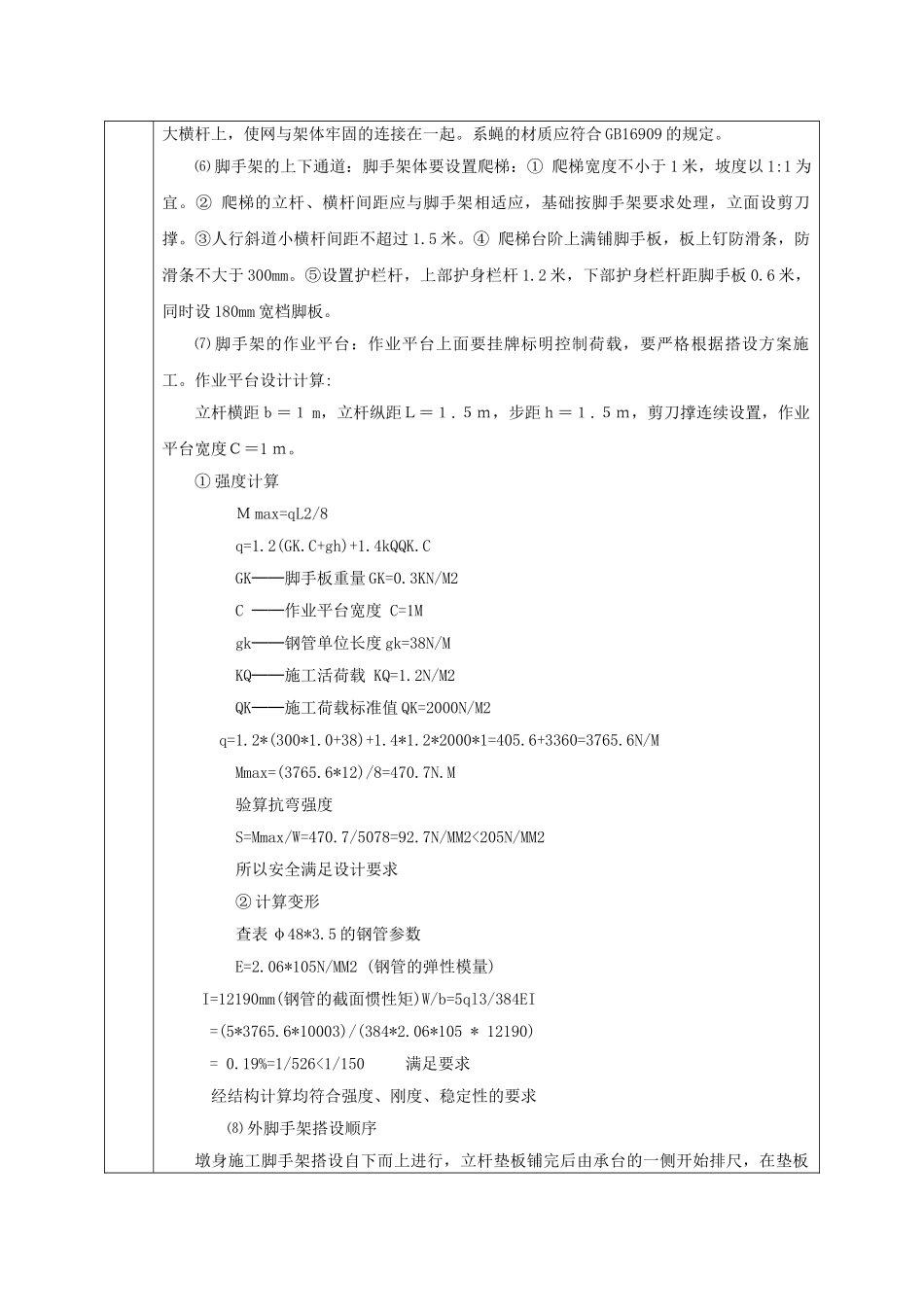

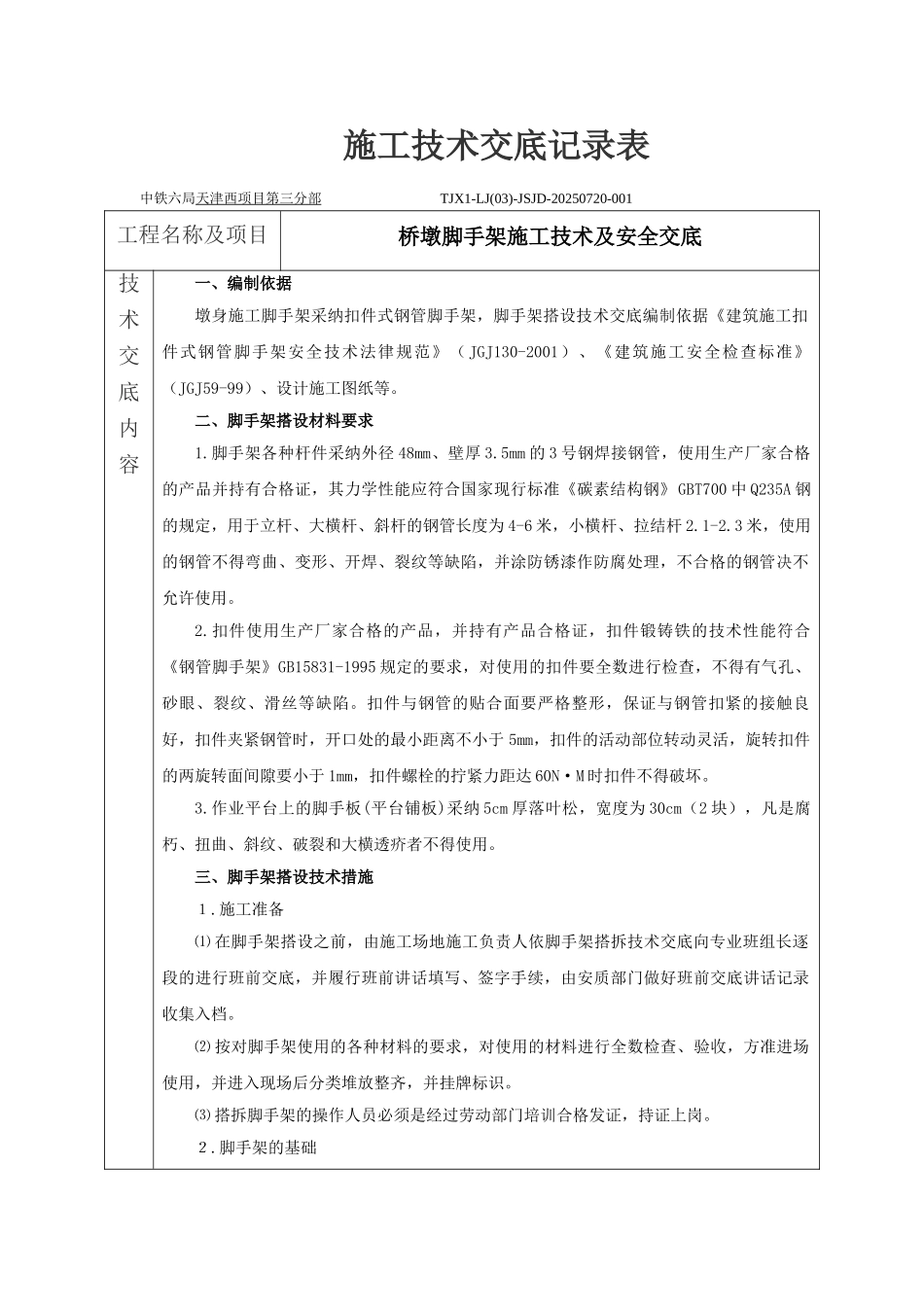

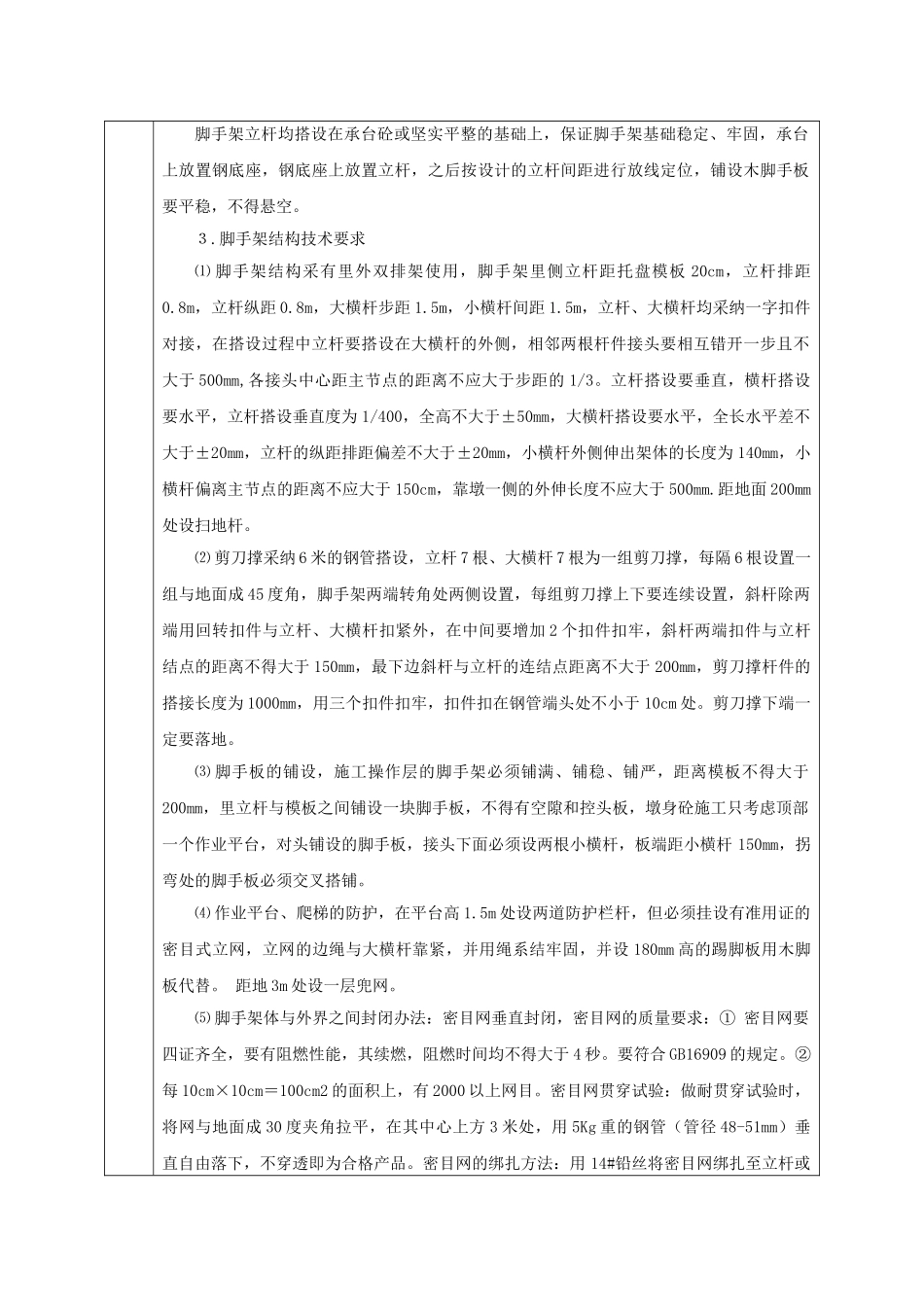

施工技术交底记录表中铁六局天津西项目第三分 部 TJX1-LJ(03)-JSJD-20250720-001工程名称及项目桥墩脚手架施工技术及安全交底技 术 交 底 内 容一、编制依据墩身施工脚手架采纳扣件式钢管脚手架,脚手架搭设技术交底编制依据《建筑施工扣件式钢管脚手架安全技术法律规范》( JGJ130-2001)、《建筑施工安全检查标准》(JGJ59-99)、设计施工图纸等。二、脚手架搭设材料要求1.脚手架各种杆件采纳外径 48mm、壁厚 3.5mm 的 3 号钢焊接钢管,使用生产厂家合格的产品并持有合格证,其力学性能应符合国家现行标准《碳素结构钢》GBT700 中 Q235A 钢的规定,用于立杆、大横杆、斜杆的钢管长度为 4-6 米,小横杆、拉结杆 2.1-2.3 米,使用的钢管不得弯曲、变形、开焊、裂纹等缺陷,并涂防锈漆作防腐处理,不合格的钢管决不允许使用。2.扣件使用生产厂家合格的产品,并持有产品合格证,扣件锻铸铁的技术性能符合《钢管脚手架》GB15831-1995 规定的要求,对使用的扣件要全数进行检查,不得有气孔、砂眼、裂纹、滑丝等缺陷。扣件与钢管的贴合面要严格整形,保证与钢管扣紧的接触良好,扣件夹紧钢管时,开口处的最小距离不小于 5mm,扣件的活动部位转动灵活,旋转扣件的两旋转面间隙要小于 1mm,扣件螺栓的拧紧力距达 60N·M 时扣件不得破坏。3.作业平台上的脚手板(平台铺板)采纳 5cm 厚落叶松,宽度为 30cm(2 块),凡是腐朽、扭曲、斜纹、破裂和大横透疥者不得使用。三、脚手架搭设技术措施1.施工准备⑴ 在脚手架搭设之前,由施工场地施工负责人依脚手架搭拆技术交底向专业班组长逐段的进行班前交底,并履行班前讲话填写、签字手续,由安质部门做好班前交底讲话记录收集入档。⑵ 按对脚手架使用的各种材料的要求,对使用的材料进行全数检查、验收,方准进场使用,并进入现场后分类堆放整齐,并挂牌标识。⑶ 搭拆脚手架的操作人员必须是经过劳动部门培训合格发证,持证上岗。2.脚手架的基础脚手架立杆均搭设在承台砼或坚实平整的基础上,保证脚手架基础稳定、牢固,承台上放置钢底座,钢底座上放置立杆,之后按设计的立杆间距进行放线定位,铺设木脚手板要平稳,不得悬空。3.脚手架结构技术要求⑴ 脚手架结构采有里外双排架使用,脚手架里侧立杆距托盘模板 20cm,立杆排距0.8m,立杆纵距 0.8m,大横杆步距 1.5m,小横杆间距 1.5m,立杆、大横杆均采纳一字扣件对接,在搭设过程中立杆要搭设在大横杆的外侧,相邻两根...
