某航站楼工程保修管理办法(试行)目前,某航站楼主楼工程已顺利通过四方验收及行业验收,绝大部分行政性管理用房、强弱电小间、风机房等专业用房也已移交
工程已竣工验收,根据保修合同,正逐步向合同期内的工程保修过渡
航站楼内的小修小补接连不断,为正确、快速地作出反应,及时解决有关问题,更好地为业主服务,特制定某航站楼工程保修管理办法(试行)

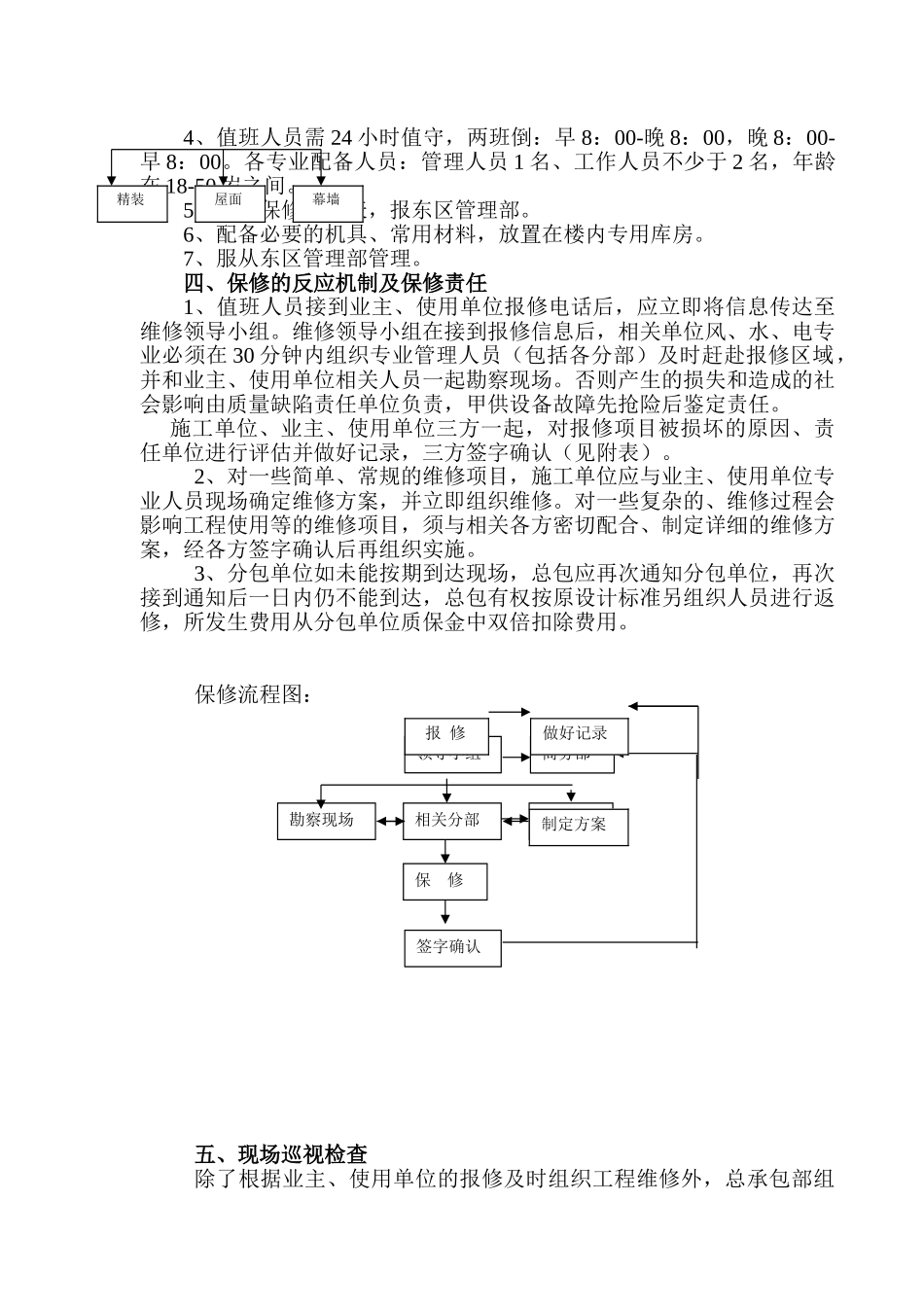

一、保修项目内容及范围1、屋面渗漏水;2、烟道、排气孔道、风道不通、漏气;3、楼内地坪空鼓、开裂、起砂、面砖松动;4、有防水要求的地面渗漏水;5、内墙及顶棚抹灰、腻子、涂料等空鼓、开裂、脱皮等;6、门窗开关不灵或缝隙超过法律规范规定或渗漏水;7、外墙保温裂缝、破损、脱落、渗漏;8、水池、有防水要求的地下室漏水;9、室内上下水、供热及空调系统管道漏水、漏气、暖气不热、冷气不冷,电器、电线漏电,照明灯具坠落;10、钢筋砼、砖石砌体结构及其他承重结构变形,裂缝超过国家法律规范和设计要求;11、因承包人造成的其他质量问题
二、保修期限自该工程监理工程师颁发移交证书之日起算
1、主体结构工程为设计文件规定的该工程的合理使用年限,如未有特别说明,年数则为 60 年;2、屋面防水工程、有防水要求的卫生间、房间和外墙面的防渗漏为10 年;3、土建装修工程为 2 年,外墙装修为 10 年;4、建筑物的电气管线、给排水管道、设备安装为 2 年;5、建筑物的空调及供热系统为 2 个采暖及供冷期;6、窗及幕墙工程为 10 年
三、组织机构及要求1、总承包部本着谁的施工范围谁负责的原则,主要以工程部、机电部、综合管理部为依托,成立相应机构,专人负责土建、机电专业的保修工作
总承包部指定一名副总经理负责全面工作(具体见附表)
2、在某航站楼内(现场)或在办公区设置保修值班室
专人接听报修电话,确保值班电话畅通,并做好记录(见附表)
值班电话上报业主使用单位

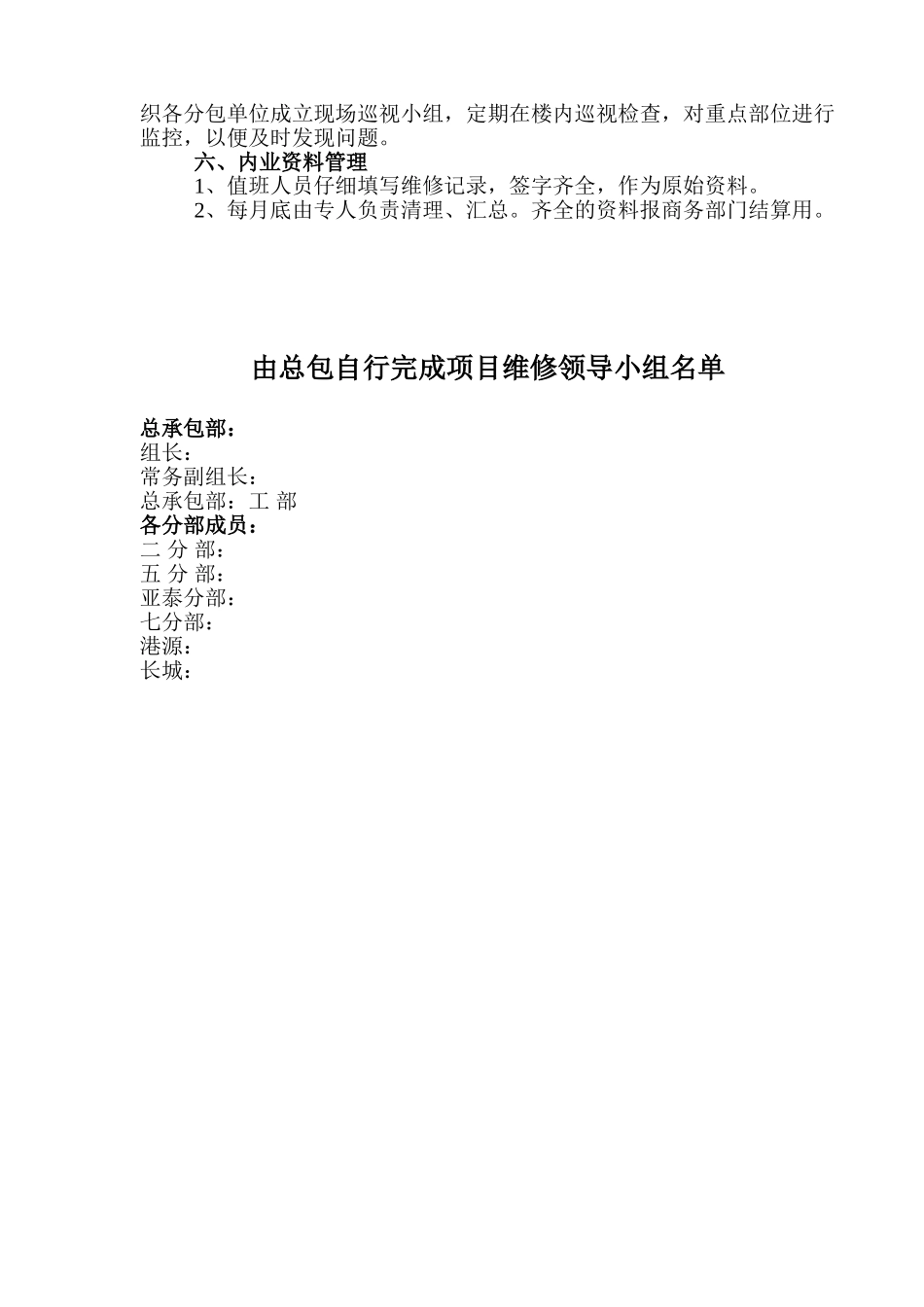

3、要求各分部
