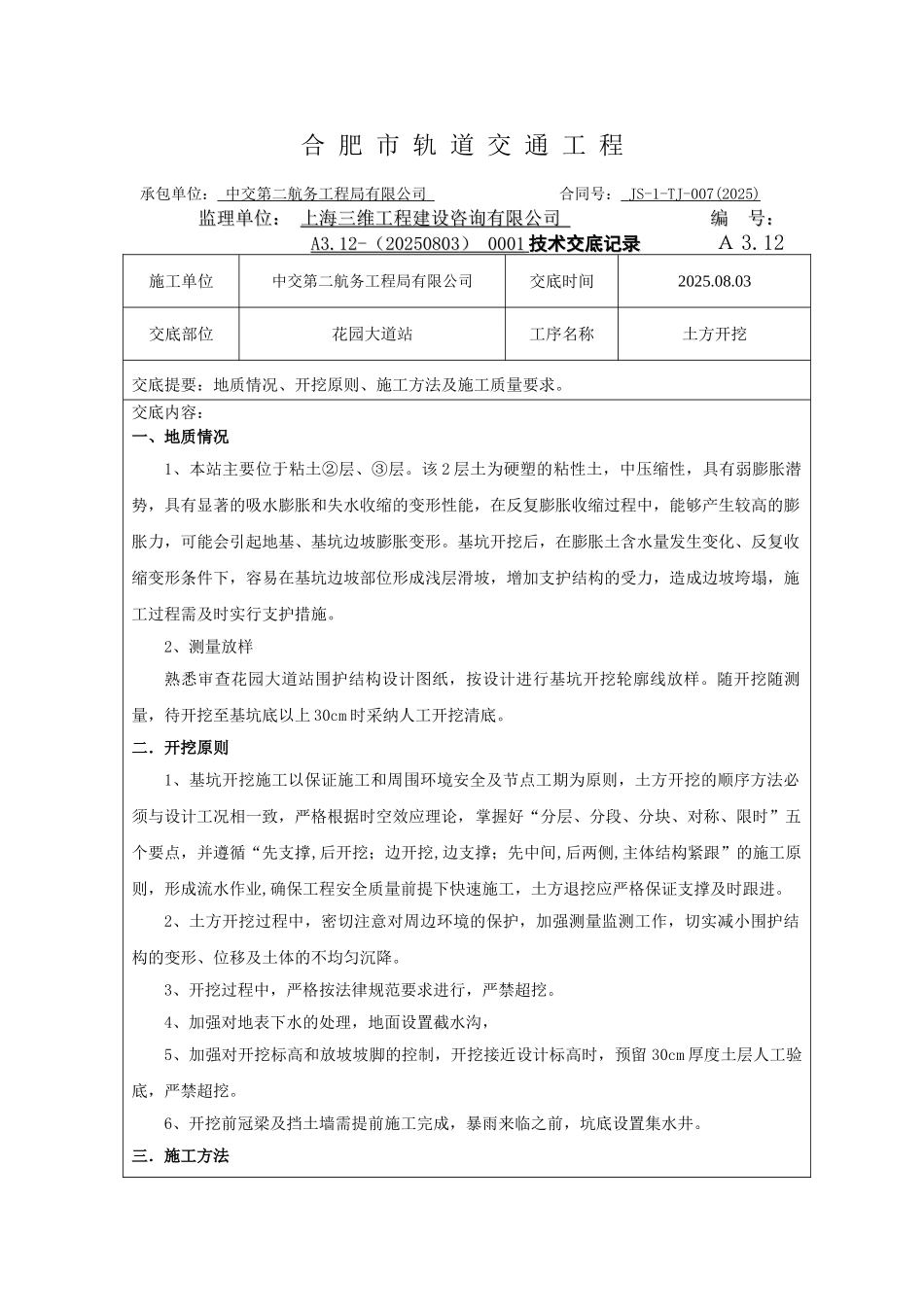

合 肥 市 轨 道 交 通 工 程承包单位: 中交第二航务工程局有限公司 合同号: JS-1-TJ-007(2025) 监理单位: 监理单位: 上海三维工程建设咨询有限公司 上海三维工程建设咨询有限公司 编 号: 编 号: A3

12- (( 2025080320250803 ) ) 00010001 技术交底记录技术交底记录 A 3
12施工单位中交第二航务工程局有限公司交底时间2025
03交底部位花园大道站工序名称土方开挖交底提要:地质情况、开挖原则、施工方法及施工质量要求
交底内容:一、地质情况1、本站主要位于粘土②层、③层
该 2 层土为硬塑的粘性土,中压缩性,具有弱膨胀潜势,具有显著的吸水膨胀和失水收缩的变形性能,在反复膨胀收缩过程中,能够产生较高的膨胀力,可能会引起地基、基坑边坡膨胀变形
基坑开挖后,在膨胀土含水量发生变化、反复收缩变形条件下,容易在基坑边坡部位形成浅层滑坡,增加支护结构的受力,造成边坡垮塌,施工过程需及时实行支护措施
2、测量放样熟悉审查花园大道站围护结构设计图纸,按设计进行基坑开挖轮廓线放样
随开挖随测量,待开挖至基坑底以上 30cm 时采纳人工开挖清底
二.开挖原则1、基坑开挖施工以保证施工和周围环境安全及节点工期为原则,土方开挖的顺序方法必须与设计工况相一致,严格根据时空效应理论,掌握好“分层、分段、分块、对称、限时”五个要点,并遵循“先支撑,后开挖;边开挖,边支撑;先中间,后两侧,主体结构紧跟”的施工原则,形成流水作业,确保工程安全质量前提下快速施工,土方退挖应严格保证支撑及时跟进
2、土方开挖过程中,密切注意对周边环境的保护,加强测量监测工作,切实减小围护结构的变形、位移及土体的不均匀沉降
3、开挖过程中,严格按法律规范要求进行,严禁超挖
4、加强对地表下水的处理,地面设置截水沟,5、加强对开挖标高和放坡坡脚的控制
