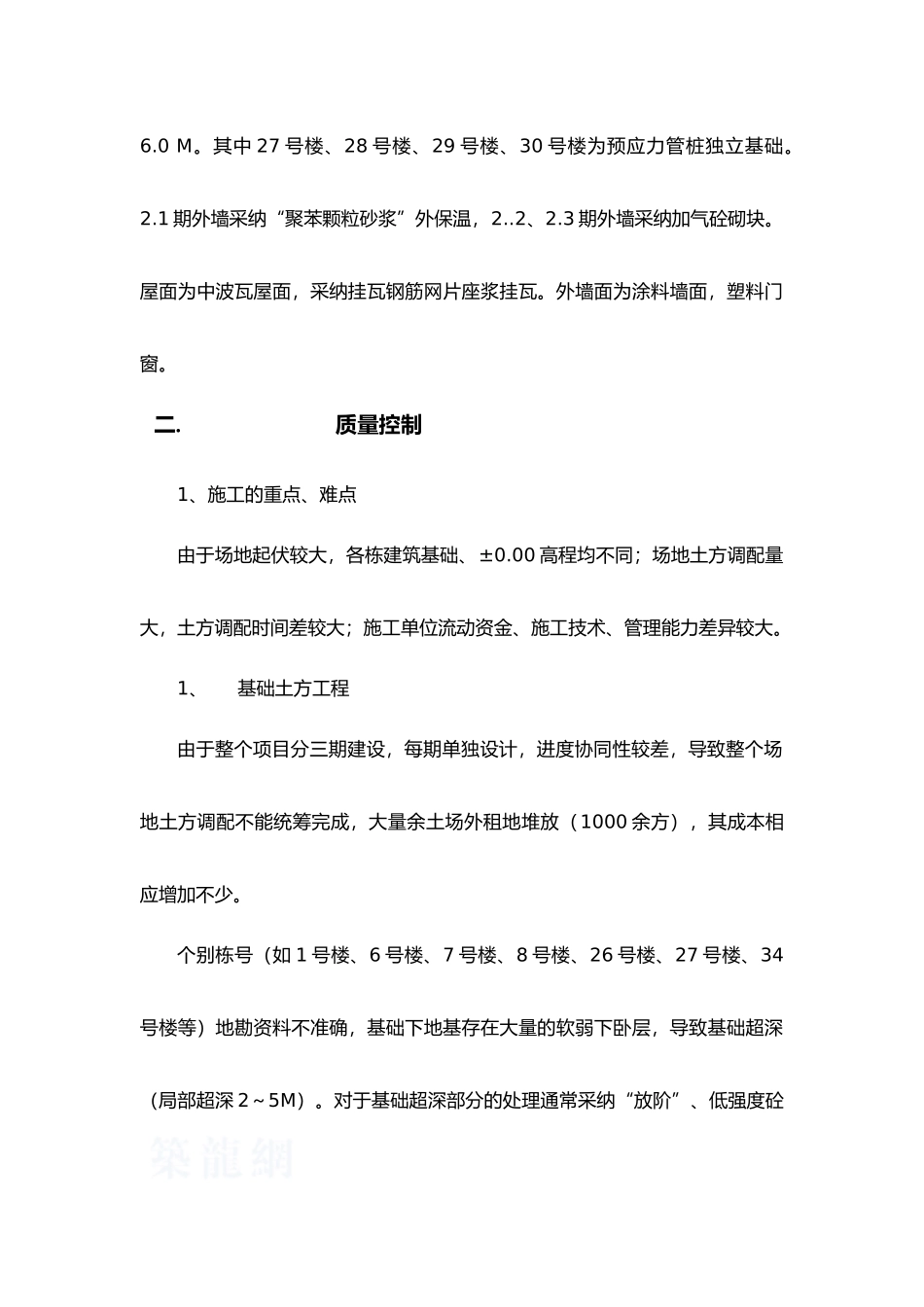

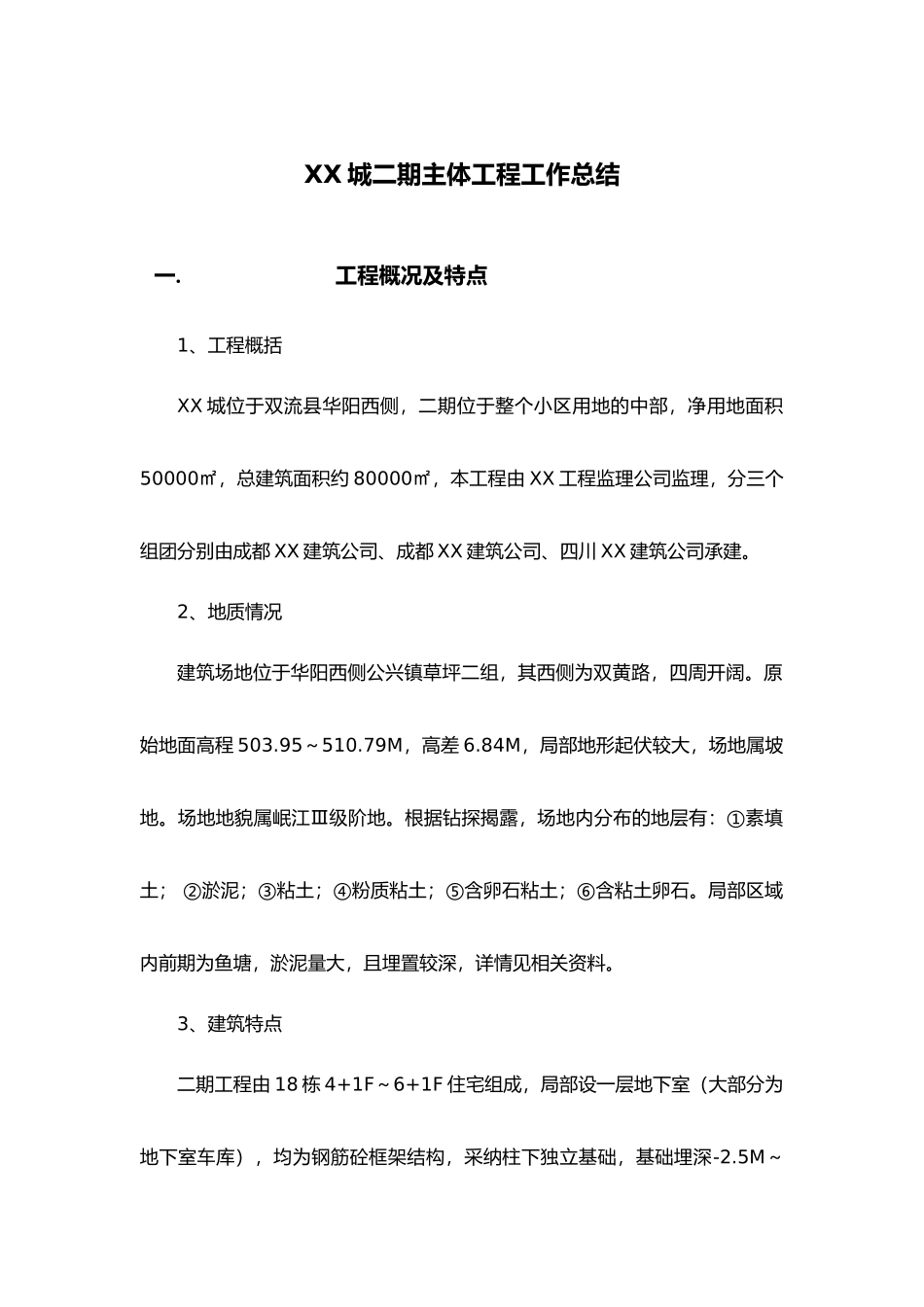

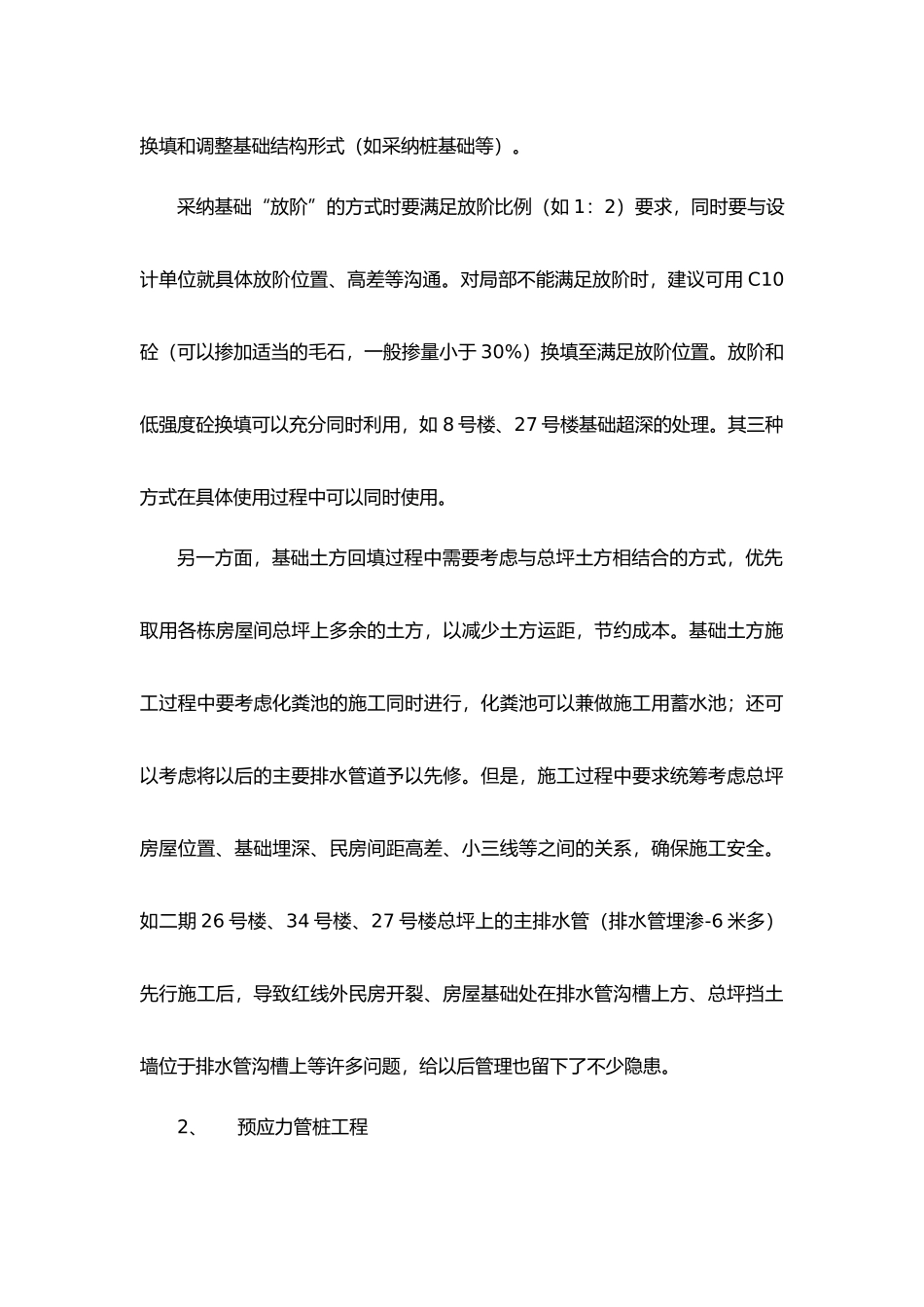

XX 城二期主体工程工作总结一.工程概况及特点1、工程概括XX 城位于双流县华阳西侧,二期位于整个小区用地的中部,净用地面积50000㎡,总建筑面积约 80000㎡,本工程由 XX 工程监理公司监理,分三个组团分别由成都 XX 建筑公司、成都 XX 建筑公司、四川 XX 建筑公司承建。2、地质情况建筑场地位于华阳西侧公兴镇草坪二组,其西侧为双黄路,四周开阔。原始地面高程 503.95~510.79M,高差 6.84M,局部地形起伏较大,场地属坡地。场地地貌属岷江Ⅲ级阶地。根据钻探揭露,场地内分布的地层有:①素填土; ②淤泥;③粘土;④粉质粘土;⑤含卵石粘土;⑥含粘土卵石。局部区域内前期为鱼塘,淤泥量大,且埋置较深,详情见相关资料。3、建筑特点二期工程由 18 栋 4+1F~6+1F 住宅组成,局部设一层地下室(大部分为地下室车库),均为钢筋砼框架结构,采纳柱下独立基础,基础埋深-2.5M~6.0 M。其中 27 号楼、28 号楼、29 号楼、30 号楼为预应力管桩独立基础。2.1 期外墙采纳“聚苯颗粒砂浆”外保温,2..2、2.3 期外墙采纳加气砼砌块。屋面为中波瓦屋面,采纳挂瓦钢筋网片座浆挂瓦。外墙面为涂料墙面,塑料门窗。二.质量控制1、施工的重点、难点由于场地起伏较大,各栋建筑基础、±0.00 高程均不同;场地土方调配量大,土方调配时间差较大;施工单位流动资金、施工技术、管理能力差异较大。1、基础土方工程由于整个项目分三期建设,每期单独设计,进度协同性较差,导致整个场地土方调配不能统筹完成,大量余土场外租地堆放(1000 余方),其成本相应增加不少。个别栋号(如 1 号楼、6 号楼、7 号楼、8 号楼、26 号楼、27 号楼、34号楼等)地勘资料不准确,基础下地基存在大量的软弱下卧层,导致基础超深(局部超深 2~5M)。对于基础超深部分的处理通常采纳“放阶”、低强度砼换填和调整基础结构形式(如采纳桩基础等)。采纳基础“放阶”的方式时要满足放阶比例(如 1:2)要求,同时要与设计单位就具体放阶位置、高差等沟通。对局部不能满足放阶时,建议可用 C10砼(可以掺加适当的毛石,一般掺量小于 30%)换填至满足放阶位置。放阶和低强度砼换填可以充分同时利用,如 8 号楼、27 号楼基础超深的处理。其三种方式在具体使用过程中可以同时使用。另一方面,基础土方回填过程中需要考虑与总坪土方相结合的方式,优先取用各栋房屋间总坪上多余的土方,以减少土方运距,节约成本。基础土方施工过程中要考虑化粪...
