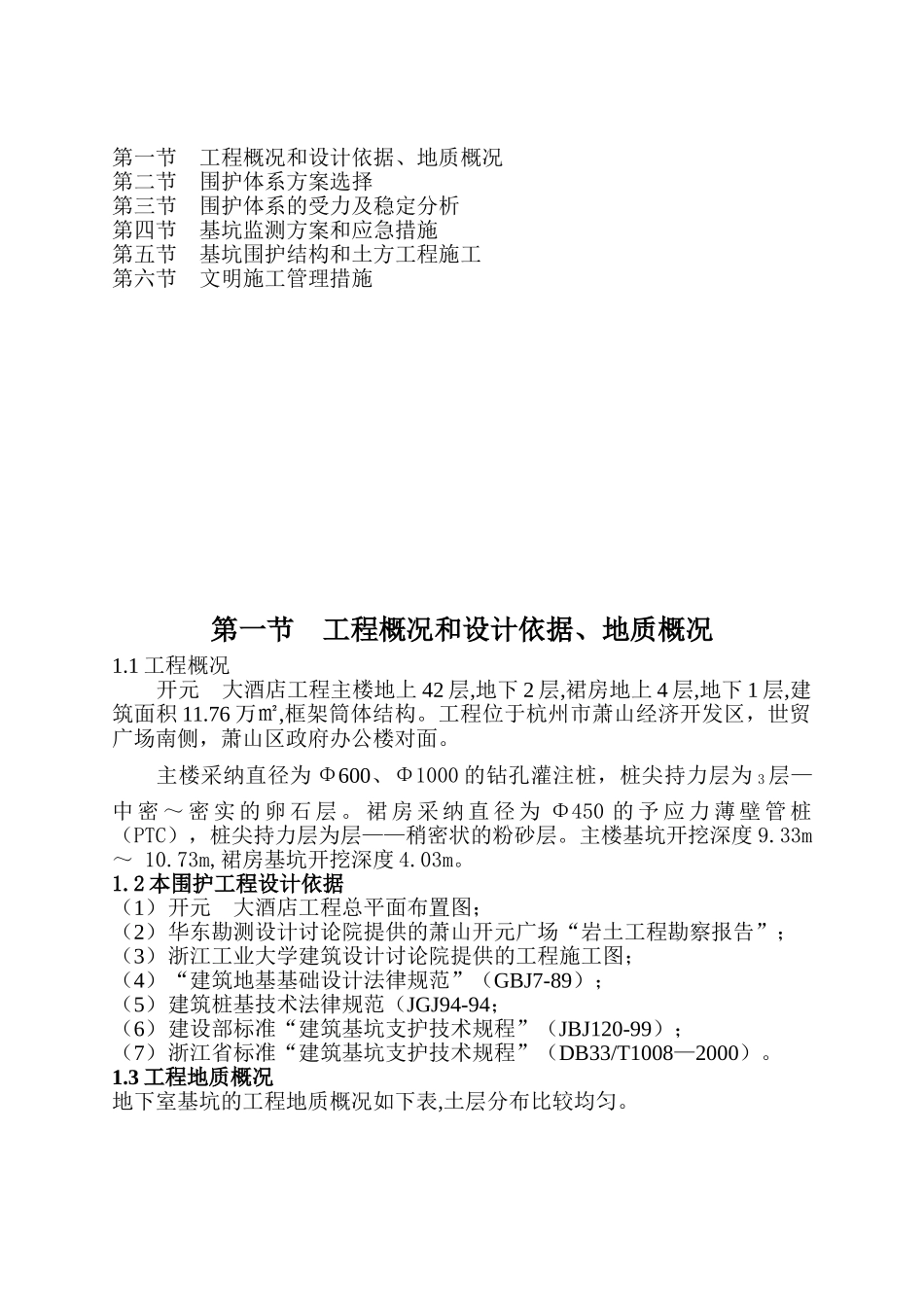

安全台帐之作业指导书( )萧山 大酒店编制: 审核: 2025 年 7 月目 录 第一节工程概况和设计依据、地质概况第二节围护体系方案选择第三节围护体系的受力及稳定分析第四节基坑监测方案和应急措施第五节基坑围护结构和土方工程施工第六节文明施工管理措施第一节 工程概况和设计依据、地质概况1
1 工程概况开元 大酒店工程主楼地上 42 层,地下 2 层,裙房地上 4 层,地下 1 层,建筑面积 11
76 万㎡,框架筒体结构
工程位于杭州市萧山经济开发区,世贸广场南侧,萧山区政府办公楼对面
主楼采纳直径为 Φ600、Φ1000 的钻孔灌注桩,桩尖持力层为 3 层—中 密 ~ 密 实 的 卵 石 层
裙 房 采 纳 直 径 为 Φ450 的 予 应 力 薄 壁 管 桩(PTC),桩尖持力层为层——稍密状的粉砂层
主楼基坑开挖深度 9
33m~ 10
73m,裙房基坑开挖深度 4
2 本围护工程设计依据(1)开元 大酒店工程总平面布置图;(2)华东勘测设计讨论院提供的萧山开元广场“岩土工程勘察报告”;(3)浙江工业大学建筑设计讨论院提供的工程施工图;(4)“建筑地基基础设计法律规范”(GBJ7-89);(5)建筑桩基技术法律规范(JGJ94-94;(6)建设部标准“建筑基坑支护技术规程”(JBJ120-99);(7)浙江省标准“建筑基坑支护技术规程”(DB33/T1008—2000)
3 工程地质概况地下室基坑的工程地质概况如下表,土层分布比较均匀

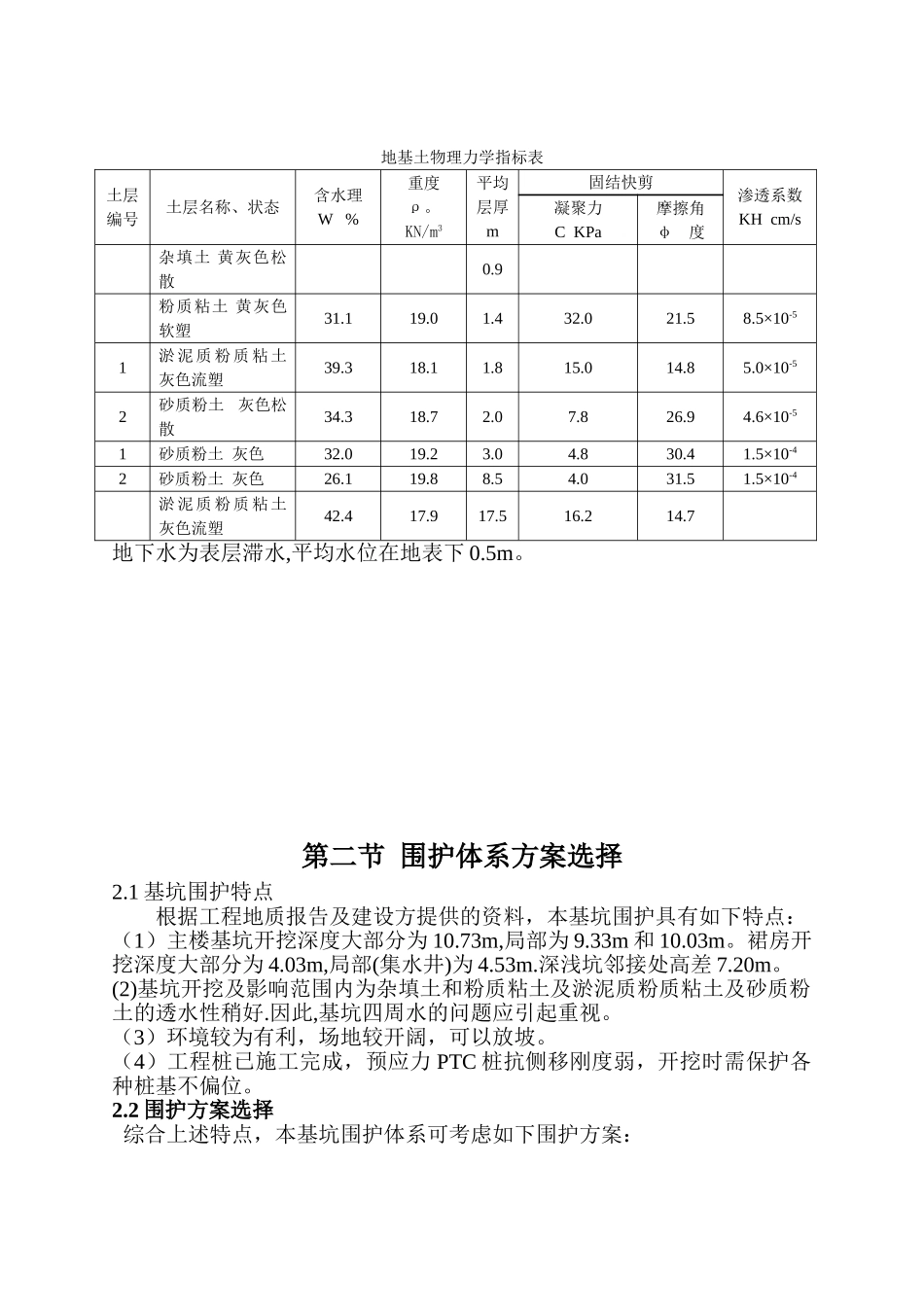

地基土物理力学指标表土层编号土层名称、状态含水理W %重度ρ
KN/m3平均层厚m固结快剪渗透系数KH cm/s凝聚力C KPa摩擦角φ 度杂填土 黄灰色松散0
9粉质粘土 黄灰色软塑31
5×10-51淤泥质粉质粘土灰色流塑39
0×10-52
