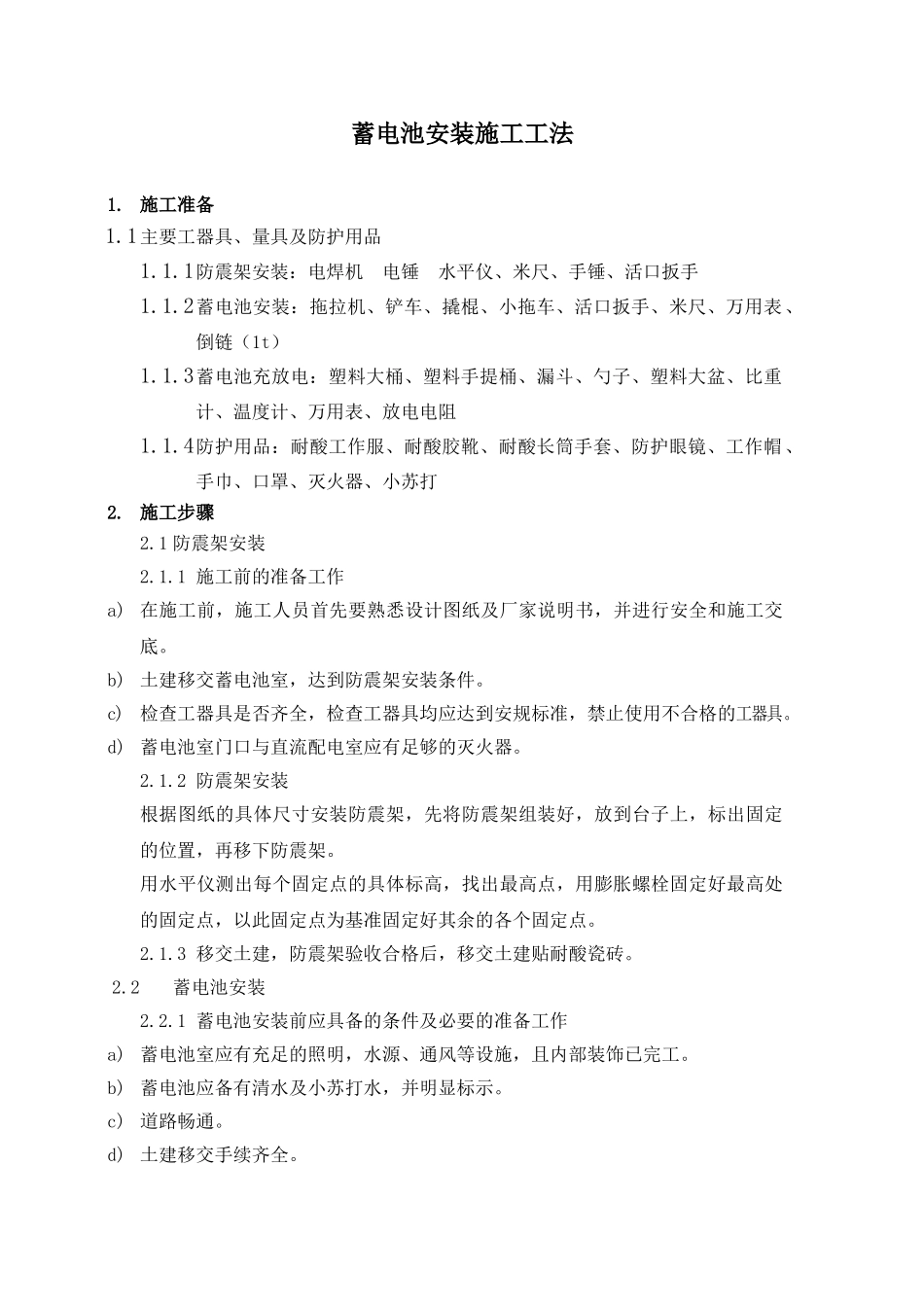

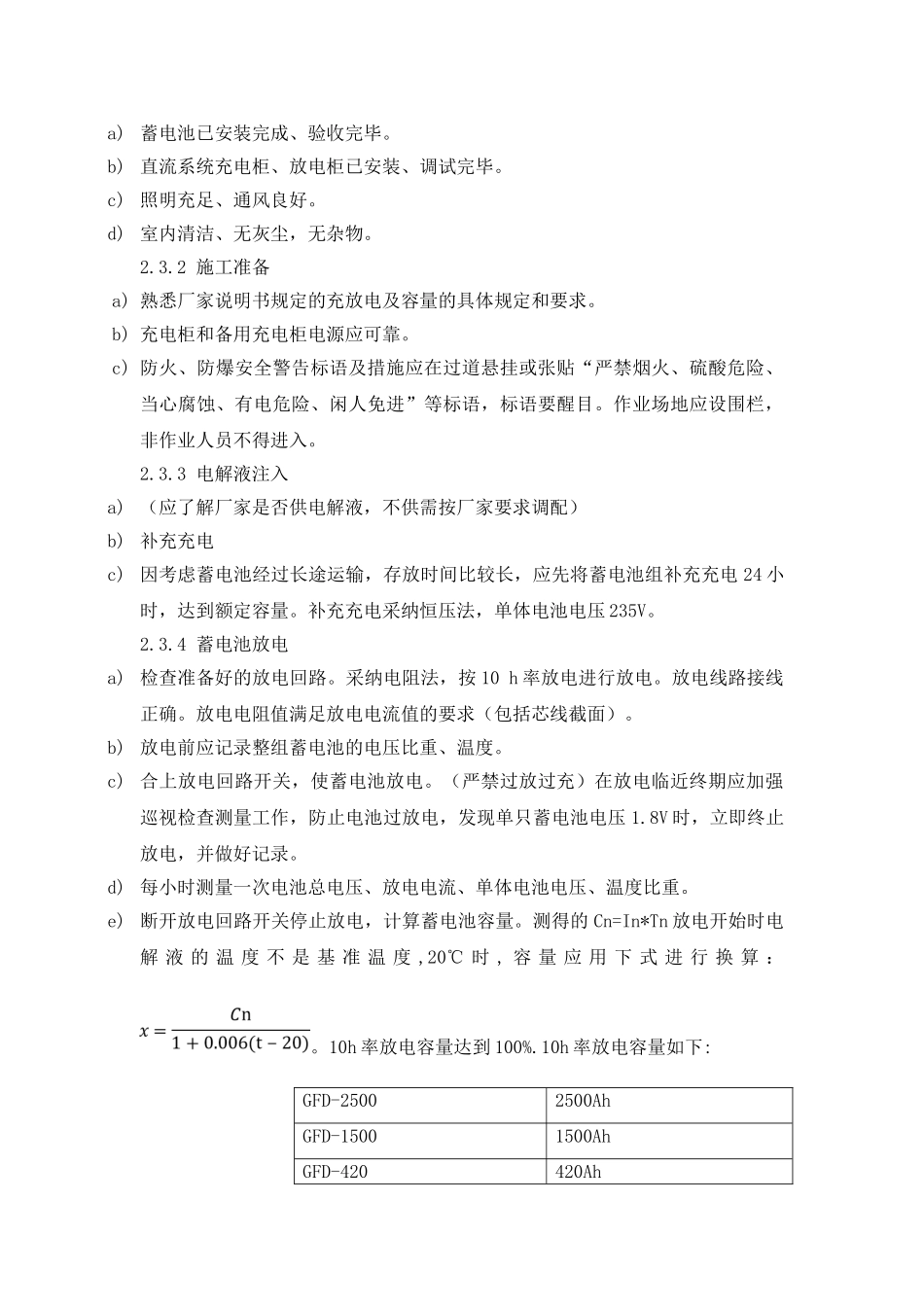

蓄电池安装施工工法1
1主要工器具、量具及防护用品1
1防震架安装:电焊机 电锤 水平仪、米尺、手锤、活口扳手1
2蓄电池安装:拖拉机、铲车、撬棍、小拖车、活口扳手、米尺、万用表、倒链(1t)1
3蓄电池充放电:塑料大桶、塑料手提桶、漏斗、勺子、塑料大盆、比重计、温度计、万用表、放电电阻1
4防护用品:耐酸工作服、耐酸胶靴、耐酸长筒手套、防护眼镜、工作帽、手巾、口罩、灭火器、小苏打2
1 防震架安装2
1 施工前的准备工作a) 在施工前,施工人员首先要熟悉设计图纸及厂家说明书,并进行安全和施工交底
b) 土建移交蓄电池室,达到防震架安装条件
c)检查工器具是否齐全,检查工器具均应达到安规标准,禁止使用不合格的工器具
d) 蓄电池室门口与直流配电室应有足够的灭火器
2 防震架安装根据图纸的具体尺寸安装防震架,先将防震架组装好,放到台子上,标出固定的位置,再移下防震架
用水平仪测出每个固定点的具体标高,找出最高点,用膨胀螺栓固定好最高处的固定点,以此固定点为基准固定好其余的各个固定点
3 移交土建,防震架验收合格后,移交土建贴耐酸瓷砖
2蓄电池安装2
1 蓄电池安装前应具备的条件及必要的准备工作a) 蓄电池室应有充足的照明,水源、通风等设施,且内部装饰已完工
b) 蓄电池应备有清水及小苏打水,并明显标示
c) 道路畅通
d) 土建移交手续齐全
e) 做一个门形架作为蓄电池就位的临时起吊设施
宽:1700mm
高:2200mm
承载重量:300kg 以上
2 蓄电池运输用铲车将蓄电池装上拖拉机,封车运至现场,再用铲车将蓄电池卸至小拖车上,运至蓄电池室内
3 开箱a) 施工人员用撬棍打开包装箱,注意撬棍的着力点及用力方向,不可损伤蓄电池
打开包装箱后,检查蓄电池的备件、连板、耐酸连接螺栓、合格证
