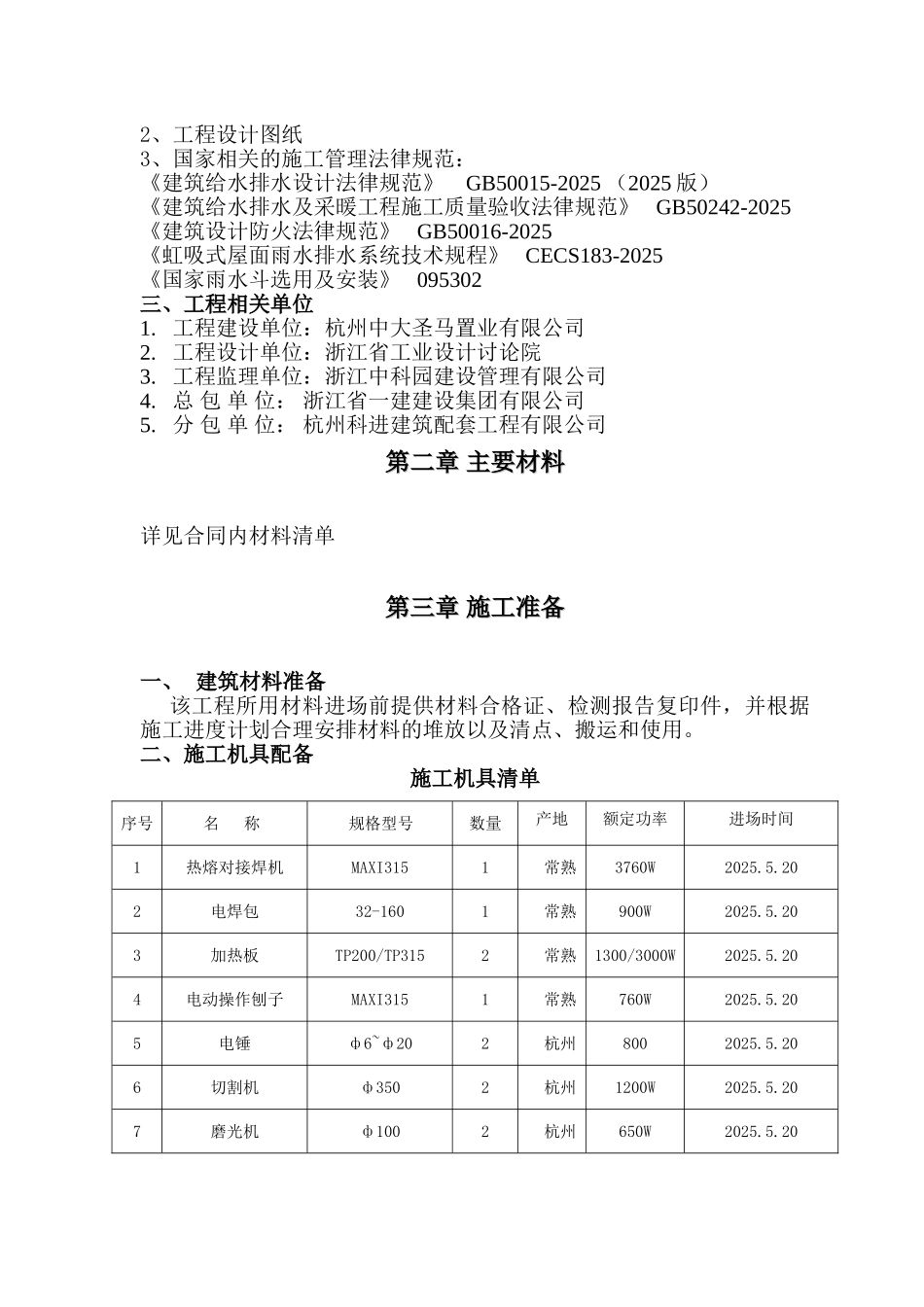

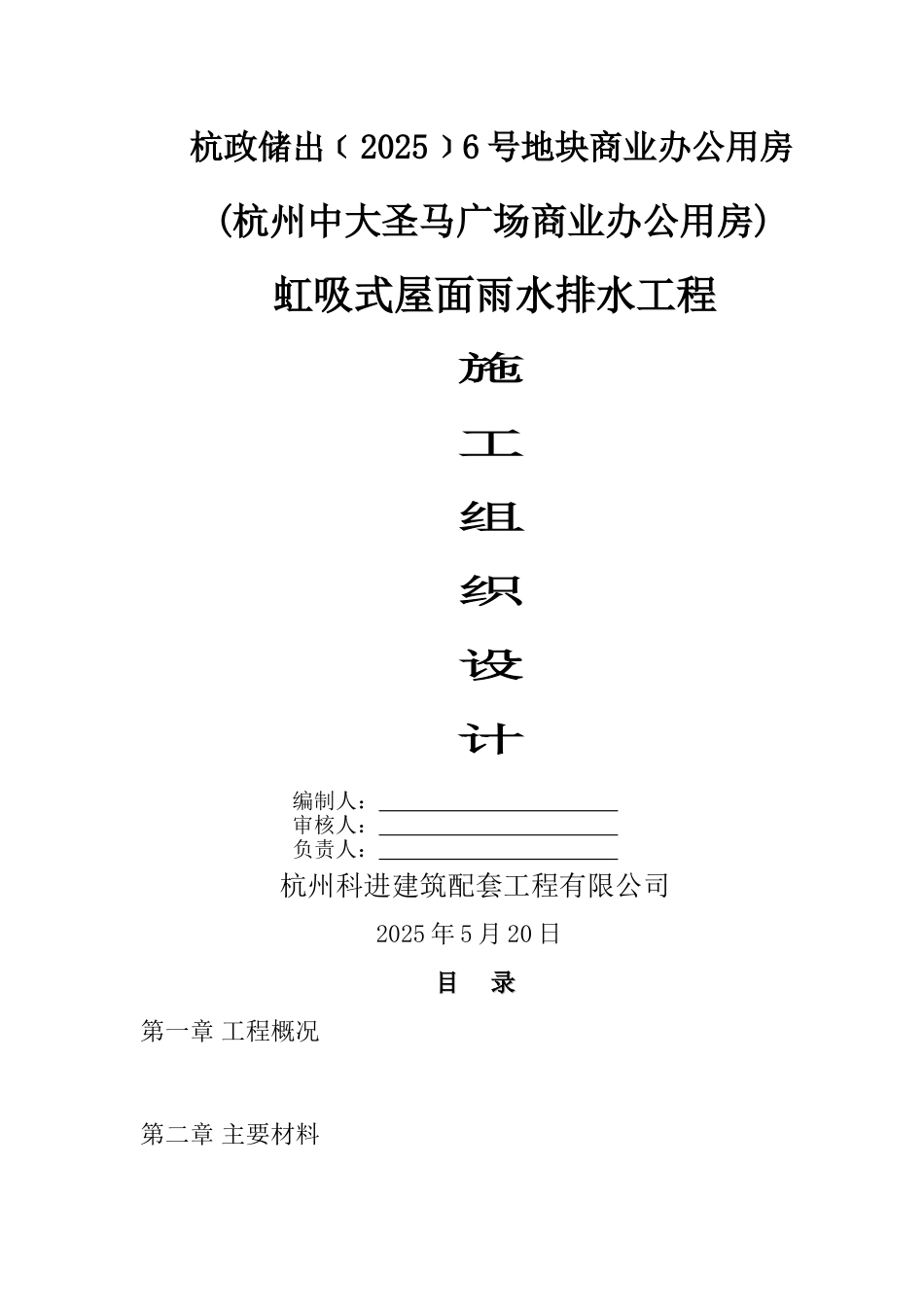

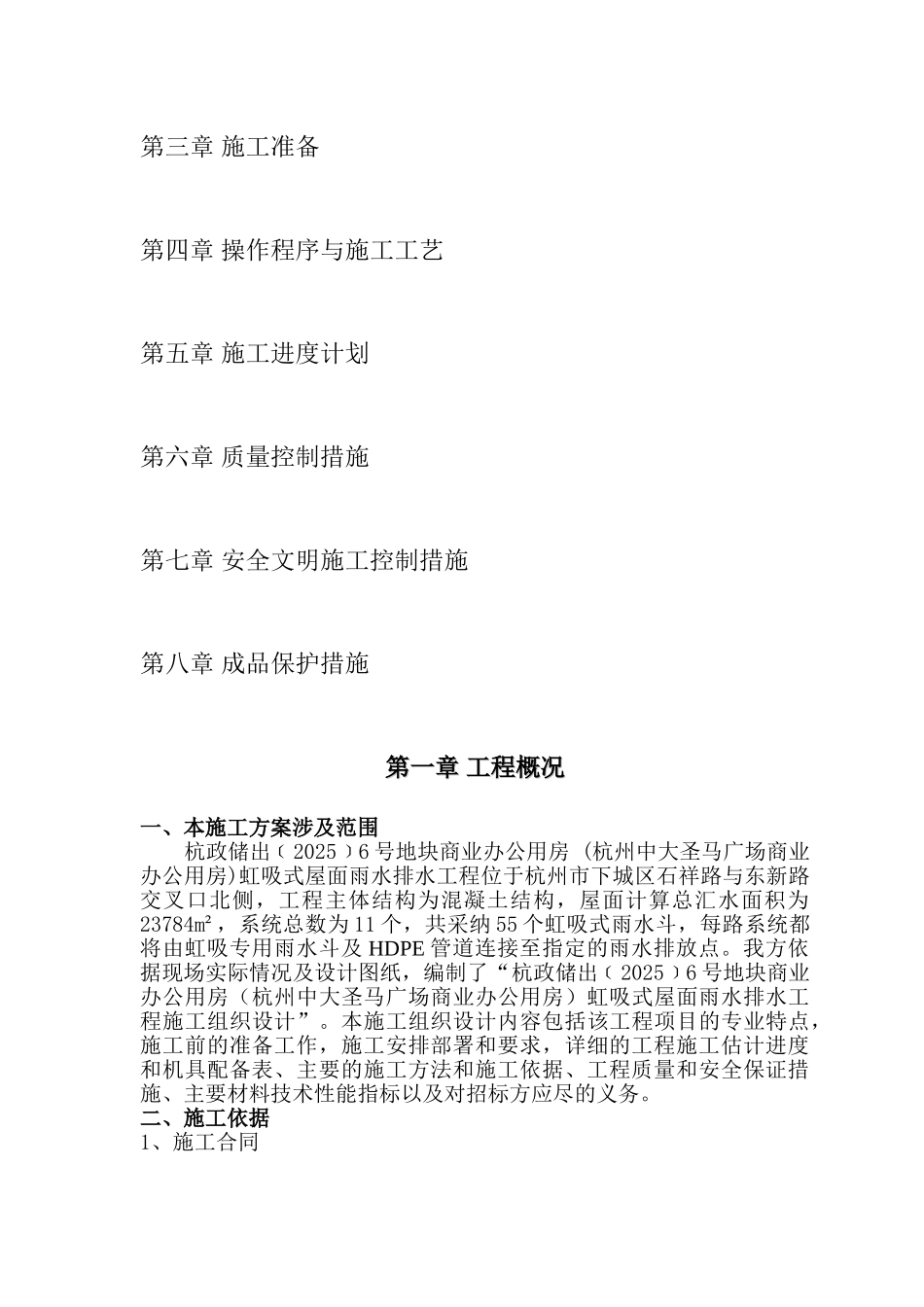

杭政储出﹝2025﹞6 号地块商业办公用房(杭州中大圣马广场商业办公用房) 虹吸式屋面雨水排水工程施工组织设计编制人: 审核人: 负责人: 杭州科进建筑配套工程有限公司2025 年 5 月 20 日目目 录录第一章 工程概况第二章 主要材料第三章 施工准备第四章 操作程序与施工工艺第五章 施工进度计划第六章 质量控制措施第七章 安全文明施工控制措施第八章 成品保护措施 第一章第一章 工程概况工程概况一、本施工方案涉及范围杭政储出﹝2025﹞6 号地块商业办公用房 (杭州中大圣马广场商业办公用房)虹吸式屋面雨水排水工程位于杭州市下城区石祥路与东新路交叉口北侧,工程主体结构为混凝土结构,屋面计算总汇水面积为23784m²,系统总数为 11 个,共采纳 55 个虹吸式雨水斗,每路系统都将由虹吸专用雨水斗及 HDPE 管道连接至指定的雨水排放点。我方依据现场实际情况及设计图纸,编制了“杭政储出﹝2025﹞6 号地块商业办公用房(杭州中大圣马广场商业办公用房)虹吸式屋面雨水排水工程施工组织设计”。本施工组织设计内容包括该工程项目的专业特点,施工前的准备工作,施工安排部署和要求,详细的工程施工估计进度和机具配备表、主要的施工方法和施工依据、工程质量和安全保证措施、主要材料技术性能指标以及对招标方应尽的义务。二、施工依据1、施工合同2、工程设计图纸3、国家相关的施工管理法律规范:《建筑给水排水设计法律规范》 GB50015-2025 (2025 版)《建筑给水排水及采暖工程施工质量验收法律规范》 GB50242-2025《建筑设计防火法律规范》 GB50016-2025《虹吸式屋面雨水排水系统技术规程》 CECS183-2025《国家雨水斗选用及安装》 095302三、工程相关单位1. 工程建设单位:杭州中大圣马置业有限公司2. 工程设计单位:浙江省工业设计讨论院3. 工程监理单位:浙江中科园建设管理有限公司4. 总 包 单 位: 浙江省一建建设集团有限公司5. 分 包 单 位: 杭州科进建筑配套工程有限公司第二章第二章 主要材料主要材料详见合同内材料清单第三章第三章 施工准备施工准备一、 建筑材料准备 该工程所用材料进场前提供材料合格证、检测报告复印件,并根据施工进度计划合理安排材料的堆放以及清点、搬运和使用。二、施工机具配备 施工机具清单序号名 称规格型号数量产地额定功率进场时间1热熔对接焊机MAXI3151常熟3760W2025.5.202电焊包32-1601常熟900W2025.5.203加热板TP200/TP3152常熟1300/3000W2...
