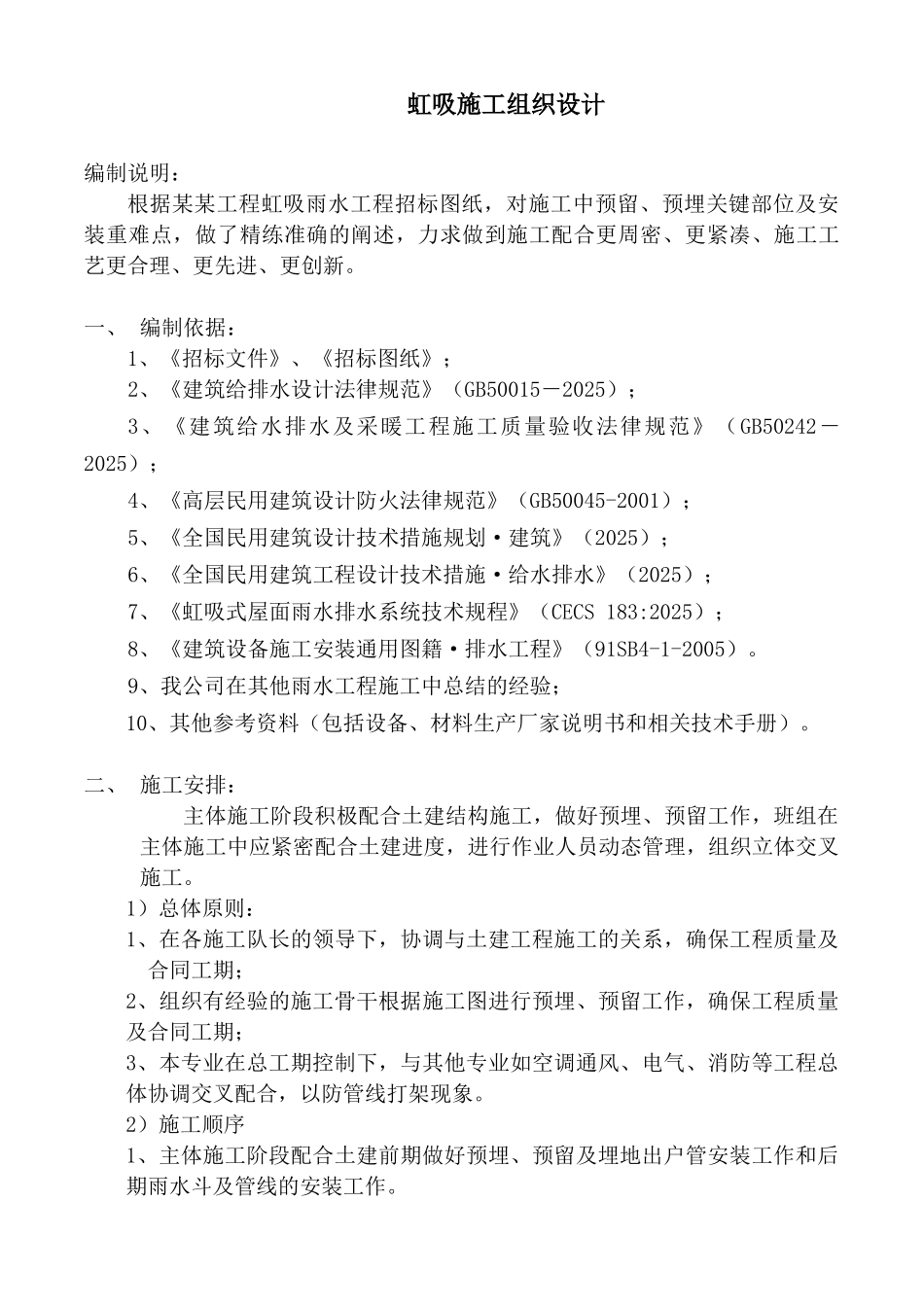

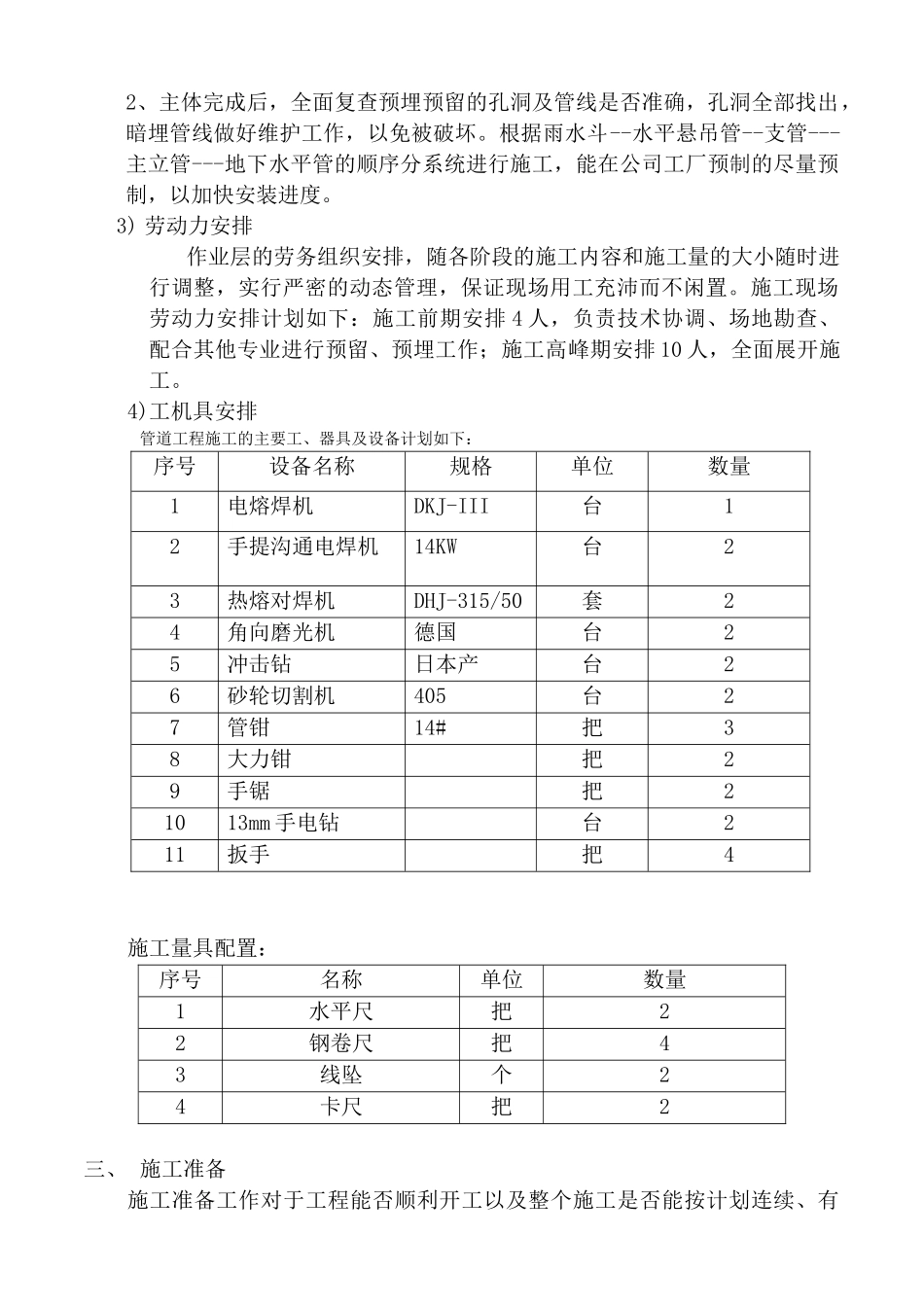

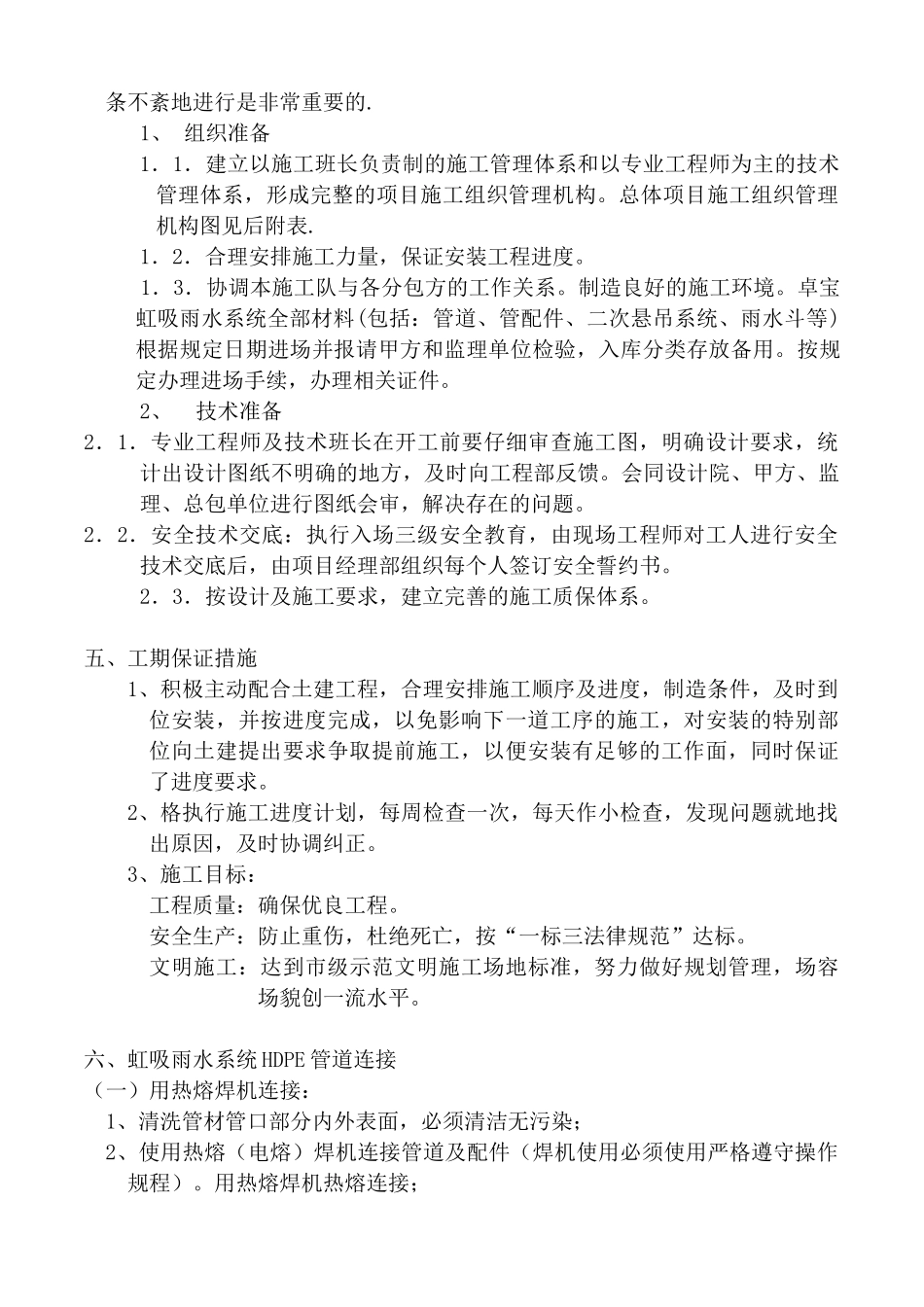

虹吸施工组织设计编制说明:根据某某工程虹吸雨水工程招标图纸,对施工中预留、预埋关键部位及安装重难点,做了精练准确的阐述,力求做到施工配合更周密、更紧凑、施工工艺更合理、更先进、更创新。一、 编制依据:1、《招标文件》、《招标图纸》;2、《建筑给排水设计法律规范》(GB50015-2025);3、《建筑给水排水及采暖工程施工质量验收法律规范》(GB50242-2025);4、《高层民用建筑设计防火法律规范》(GB50045-2001);5、《全国民用建筑设计技术措施规划·建筑》(2025);6、《全国民用建筑工程设计技术措施·给水排水》(2025);7、《虹吸式屋面雨水排水系统技术规程》(CECS 183:2025);8、《建筑设备施工安装通用图籍·排水工程》(91SB4-1-2005)。9、我公司在其他雨水工程施工中总结的经验;10、其他参考资料(包括设备、材料生产厂家说明书和相关技术手册)。二、 施工安排:主体施工阶段积极配合土建结构施工,做好预埋、预留工作,班组在主体施工中应紧密配合土建进度,进行作业人员动态管理,组织立体交叉施工。1)总体原则:1、在各施工队长的领导下,协调与土建工程施工的关系,确保工程质量及合同工期;2、组织有经验的施工骨干根据施工图进行预埋、预留工作,确保工程质量及合同工期;3、本专业在总工期控制下,与其他专业如空调通风、电气、消防等工程总体协调交叉配合,以防管线打架现象。2)施工顺序1、主体施工阶段配合土建前期做好预埋、预留及埋地出户管安装工作和后期雨水斗及管线的安装工作。2、主体完成后,全面复查预埋预留的孔洞及管线是否准确,孔洞全部找出,暗埋管线做好维护工作,以免被破坏。根据雨水斗--水平悬吊管--支管---主立管---地下水平管的顺序分系统进行施工,能在公司工厂预制的尽量预制,以加快安装进度。3) 劳动力安排作业层的劳务组织安排,随各阶段的施工内容和施工量的大小随时进行调整,实行严密的动态管理,保证现场用工充沛而不闲置。施工现场劳动力安排计划如下:施工前期安排 4 人,负责技术协调、场地勘查、配合其他专业进行预留、预埋工作;施工高峰期安排 10 人,全面展开施工。 4)工机具安排管道工程施工的主要工、器具及设备计划如下:序号设备名称规格单位数量1电熔焊机DKJ-III台12手提沟通电焊机14KW台23热熔对焊机DHJ-315/50套24角向磨光机德国台25冲击钻日本产台26砂轮切割机405台27管钳14#把38大力钳把29手锯把21013mm 手电钻台211扳手把4施工量具配置:序号...
