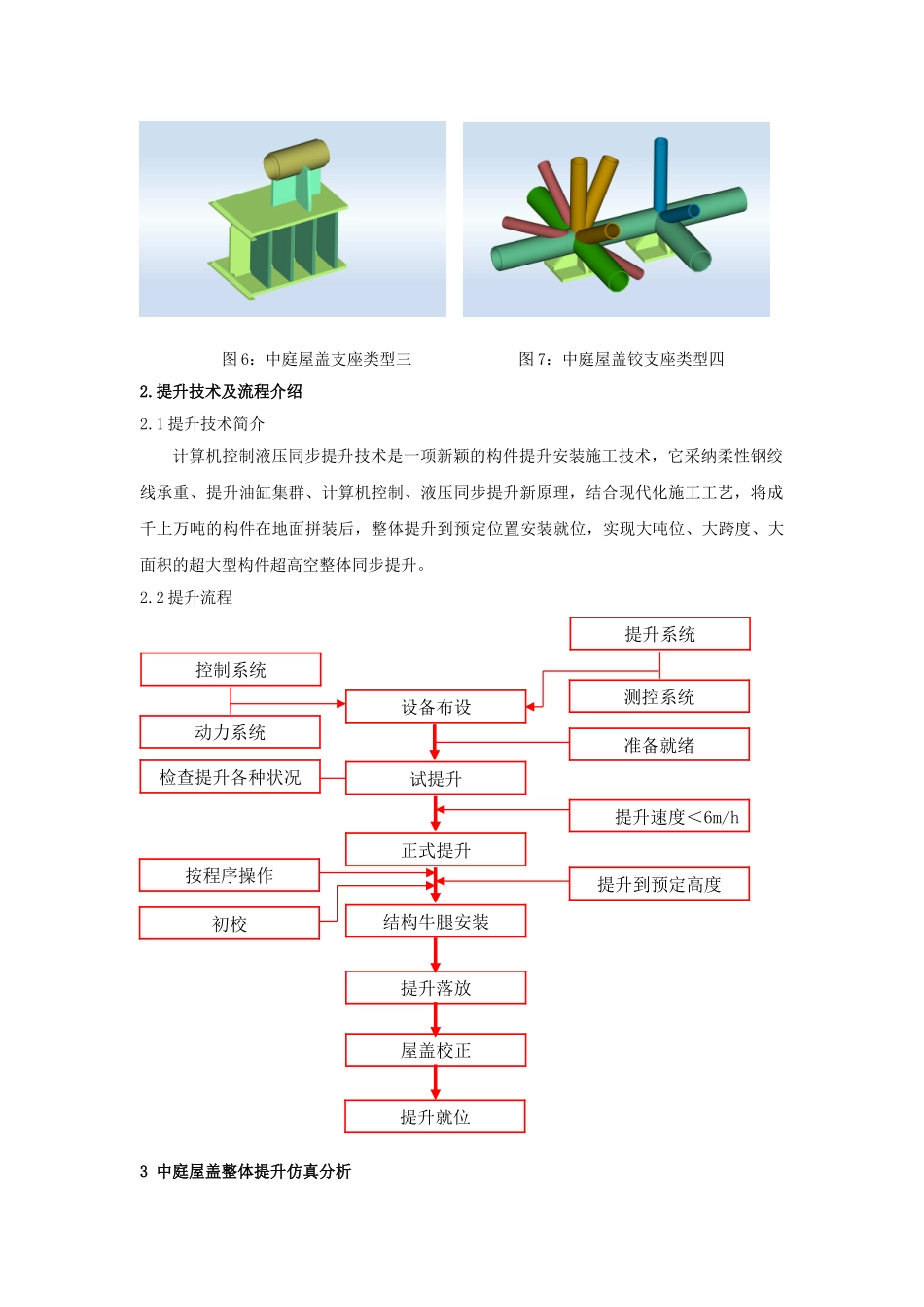

某管理服务中心中庭钢屋盖整体提升仿真分析摘要:针对某行政服务中心中庭钢屋盖整体提升具体施工方法和施工流程,在整体提升过程中,中庭钢屋盖的受力与设计状态截然不同。故有必要对中庭钢屋盖进行施工阶段的受力分析,并对中庭钢屋盖做必要的调整,且设计在施工过程中需要使用的支撑构件,确保施工阶段的安全。关键词:钢屋盖 整体提升 液压千斤顶 钢牛腿 同步控制1. 工程概况1.1 整体结构概况某管理服务中心位于某市东海组团核心区北部,西邻某师范学院新校区,与对岸的石狮在同一轴线上,东临作为旅游和客运码头的后渚港,是一个集教育、医疗、居住、休闲旅游和商务为一体的现代滨水行政中心。某管理服务中心 总建筑面积为 83017m2,长轴(东西向) 264.0m,短轴(南北向)102.2m,建筑总高度为 43.1m,地下室为 1 层,地面以上共 9 层。主体为钢筋混凝土框架剪力墙结构,上覆外挑式钢屋盖以及中部钢结构大幕墙。图 1:某管理服务中心俯视效果图图 2:钢结构分布范围1.2 钢屋盖概况中庭钢屋盖平面位置处于 2、5 号楼及 7、8 号楼之间,桁架有 600mm、1200mm 两种高度,底面标高均为 14.0m。中庭钢屋盖主要以管桁架为主,中部的穹顶则是 H 型钢。共有19 个支座支承中庭钢屋盖。支座形式为铰支座和滑动支座两种形式。图 3:中庭钢屋盖效果图1.3 屋盖支座类型 图 4 : 中 庭 屋 盖 铰 支 座 类 型 一 图 5:中庭屋盖铰支座类型二 图 6:中庭屋盖支座类型三 图 7:中庭屋盖铰支座类型四2.提升技术及流程介绍2.1 提升技术简介计算机控制液压同步提升技术是一项新颖的构件提升安装施工技术,它采纳柔性钢绞线承重、提升油缸集群、计算机控制、液压同步提升新原理,结合现代化施工工艺,将成千上万吨的构件在地面拼装后,整体提升到预定位置安装就位,实现大吨位、大跨度、大面积的超大型构件超高空整体同步提升。2.2 提升流程3 中庭屋盖整体提升仿真分析控制系统动力系统设备布设试提升正式提升结构牛腿安装提升落放屋盖校正准备就绪检查提升各种状况提升速度<6m/h按程序操作提升到预定高度初校提升就位提升系统测控系统针对福建某行政服务中心,中庭钢屋盖的具体施工方法和施工流程,在整体提升过程中,中庭钢屋盖的受力与设计状态截然不同。故有必要对中庭钢屋盖进行施工阶段的受力分析,并对中庭钢屋盖做必要的调整,且设计在施工过程中需要使用的支撑构件,确保施工阶段的安全。3.1 计算依...
