技 术 交 底 记 录 共 页 工程名称万达广场项目施工单位 交底提要: 大商业钢筋工程施工方案一、钢筋工程施工概况(1)钢材:本工程钢筋主要有直径 6~28 规格
一、二、三级抗震等级设计的框架和斜撑构件(含梯段)中的纵向受力钢筋应采纳 HRB335E、HRB400E 钢筋
(2)焊条:电弧焊所采纳的焊条,其性能应符合现行国家标准《碳钢焊条》GB5117或《低合金钢焊条》GB5118 的规定,E43 系列焊条用于焊接 HPB300 钢筋,Q235-B 钢板型钢;E55 系列焊条用于焊接 HRB400 钢筋
不同材质时,焊条应与低强度等级材质匹配,预埋件穿孔塞焊的焊条提高一级二、岗位职责1)项目部管理人员组织及职责分工:(1)项目技术负责人:负责项目部全面技术、质量工作
(2)项目钢筋工长:对钢筋工程进行技术交底;对施工过程进行监控;负责钢筋工程验收
(3)项目专职质检员:对钢筋工程质量进行监控、检查,督促不合格项目的整改;对建材质量进行检查、监控
(4)项目测量员:负责工程的全部放线工作、保护控制桩、水准点
(5)项目专职安全员:对满堂模板支架的支撑进行监控、检查,督促不合格项目的整改;对支撑的搭设质量及安全性进行现场检查、监控
2)施工队人员组织及职责分工(1)钢筋工长:对钢筋加工、安装向工人交底;对钢筋加工、安装进行现场指导
(2)质检员:对模板工程质量进行监控、检查,落实不合格项目的整改;负责模板工程自检
(3)测量员:配合项目部测量员进行墙、柱、门窗洞口放线工作
(4)安全员:对满堂模板支架的支撑进行监控、检查,落实不合格项目的整改;对支撑的搭设质量进行自检

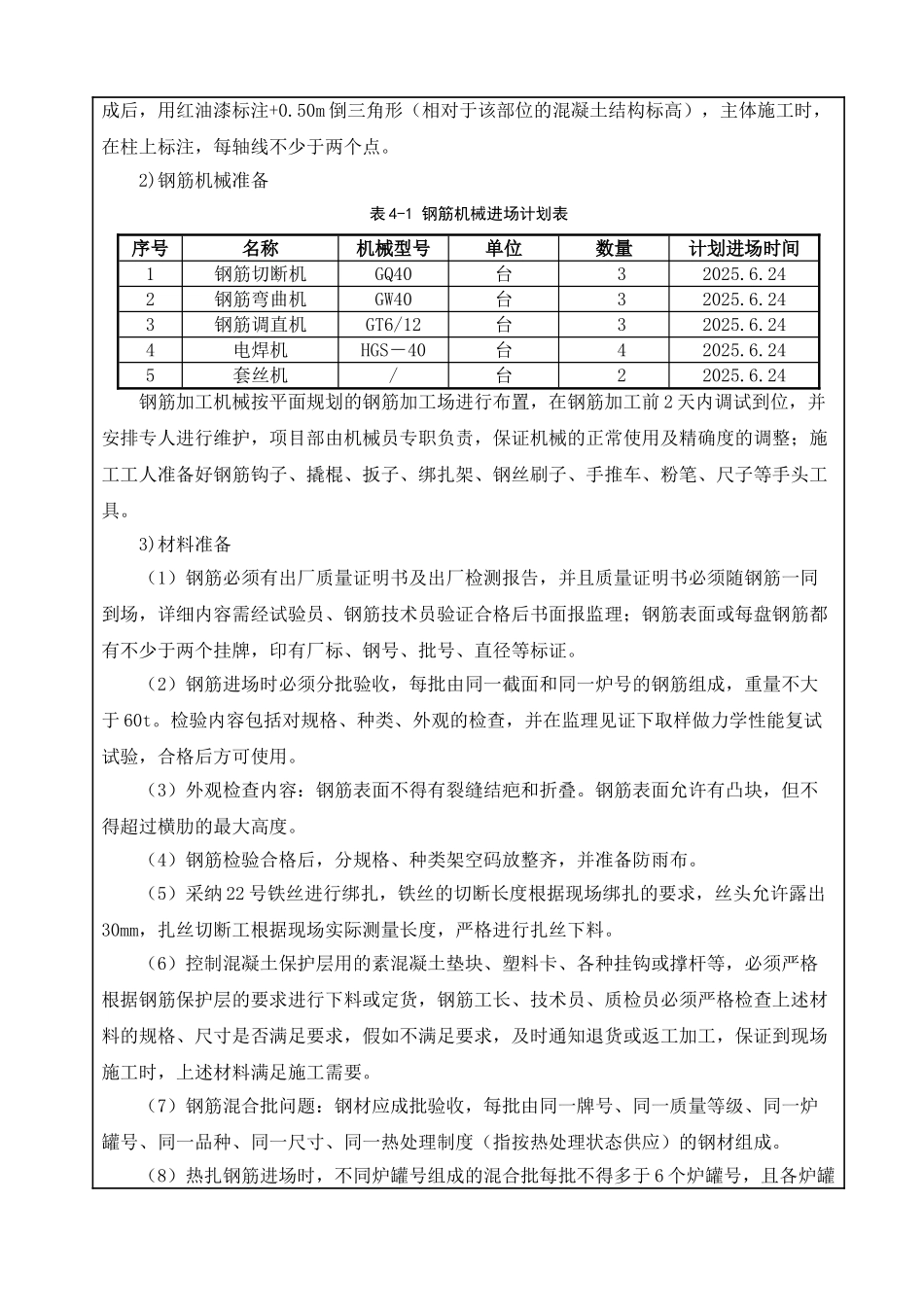

三、钢筋堆场及加工场布置地下室施工阶段在毛塘西路西侧及环城南路设置钢筋加工及堆放场地,由于场地限制,土方开挖时预留土方开挖完成后,砼垫层及结构底板紧随施工,其中 A、B、C 区底板各预留一块底板和顶板不做,
