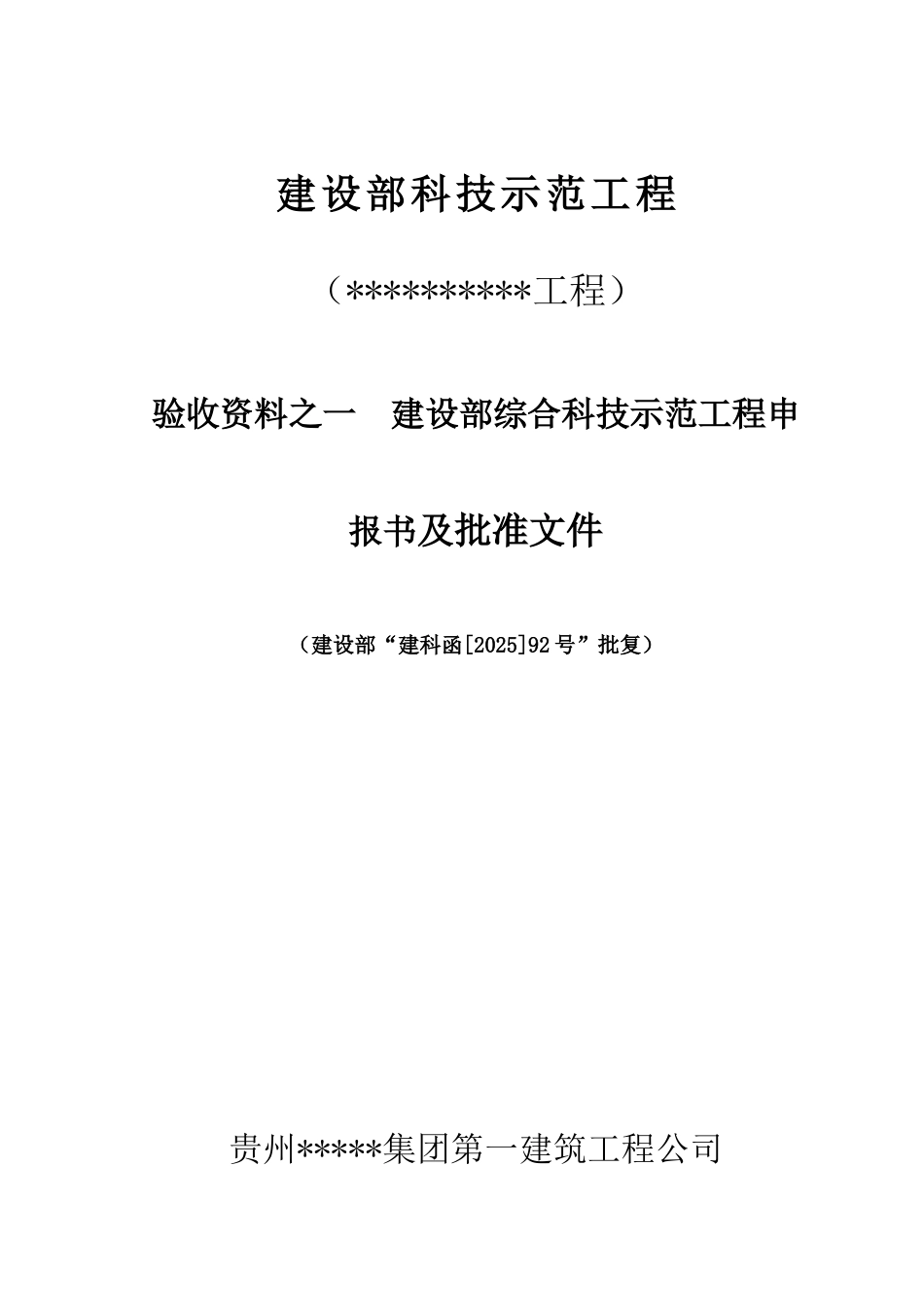

目 录验收资料之一 建设部综合科技示范工程申报书及批准文件验收资料之二 推广应用新技术综合报告验收资料之三 单项新技术应用总结第一章 结构与围护体系第一节 异形框架结构第二节 土钉墙深基坑支护技术第三节 柱、梁、板钢筋应新Ⅲ级钢筋第四节 异形空间网架屋架设计第二章 设备与管道体系第一节 新型塑料管材(PP-R 给水管、UPVC、PE 埋地排水管)第二节 屋面雨水虹吸排水系统第三章 信息技术第一节 消防报警及监控系统第二节 停车场管理系统第三节 广场灯光、音响、水景控制系统第四节 楼宇控制系统第五节 舞台机械系统验收资料之四 竣工验收备案表验收资料之五 单位(子单位)工程质量竣工验收记录验收资料之六 经济效益及社会效益证明验收资料之七 各类获奖证书验收资料之八 相关论文及专项方案建设部科技示范工程(**********工程)验收资料之一 建设部综合科技示范工程申报书及批准文件(建设部“建科函[2025]92 号”批复)贵州*****集团第一建筑工程公司二〇〇七年六月附件 1:建设部综合科技示范工程申报书附件 2:建设部综合科技示范工程批准文件及附件(建设部“建科函[2025]92 号”批复)建设部科技示范工程(**********工程)验收资料之二 推广应用新技术综合报告贵州*****集团第一建筑工程公司二〇〇七年六月**********应用新技术综合报告一、工程概况1、**********位于贵阳市*****,该工程占地面积 16415m2,建筑面积 36376m2,地下两层,上部局部六层,建筑物高 36m。大剧院以一座 1269 座剧院和一座 633 座音乐厅为主,兼有会议、电影、娱乐、展览、训练、宾馆、商场、餐饮、停车、露天景观等功能,是一个设备先进、功能齐全的现代文化综合体。**********于 2025 年 4 月经建设部批准列为科技示范工程,工程质量管理目标是创建“鲁班奖”精品工程。该工程于 2003 年 2 月 25 日破土动工, 2006 年 1 月 25 日完成工程整体竣工验收,历时 1064 天建成。现在**********以其独特的建筑风格造型和朝气蓬勃的姿态展现在林城人民面前,极大地改善了贵阳市文化基础设施,丰富了贵阳人民的文化生活,塑造了贵州对外宣传的亮丽窗口,同时它已成为贵阳市乃至贵州省的标志性建筑。“多彩贵州风”多次在此演出,社会反响良好。2、本工程的特点和难点(1)、基坑深,地质复杂,场地狭窄,基坑开挖面积 14962.1㎡,平均开挖深度 9.8M,拟建建筑物长 138.0m,宽 110.0m,建筑物基坑开...
