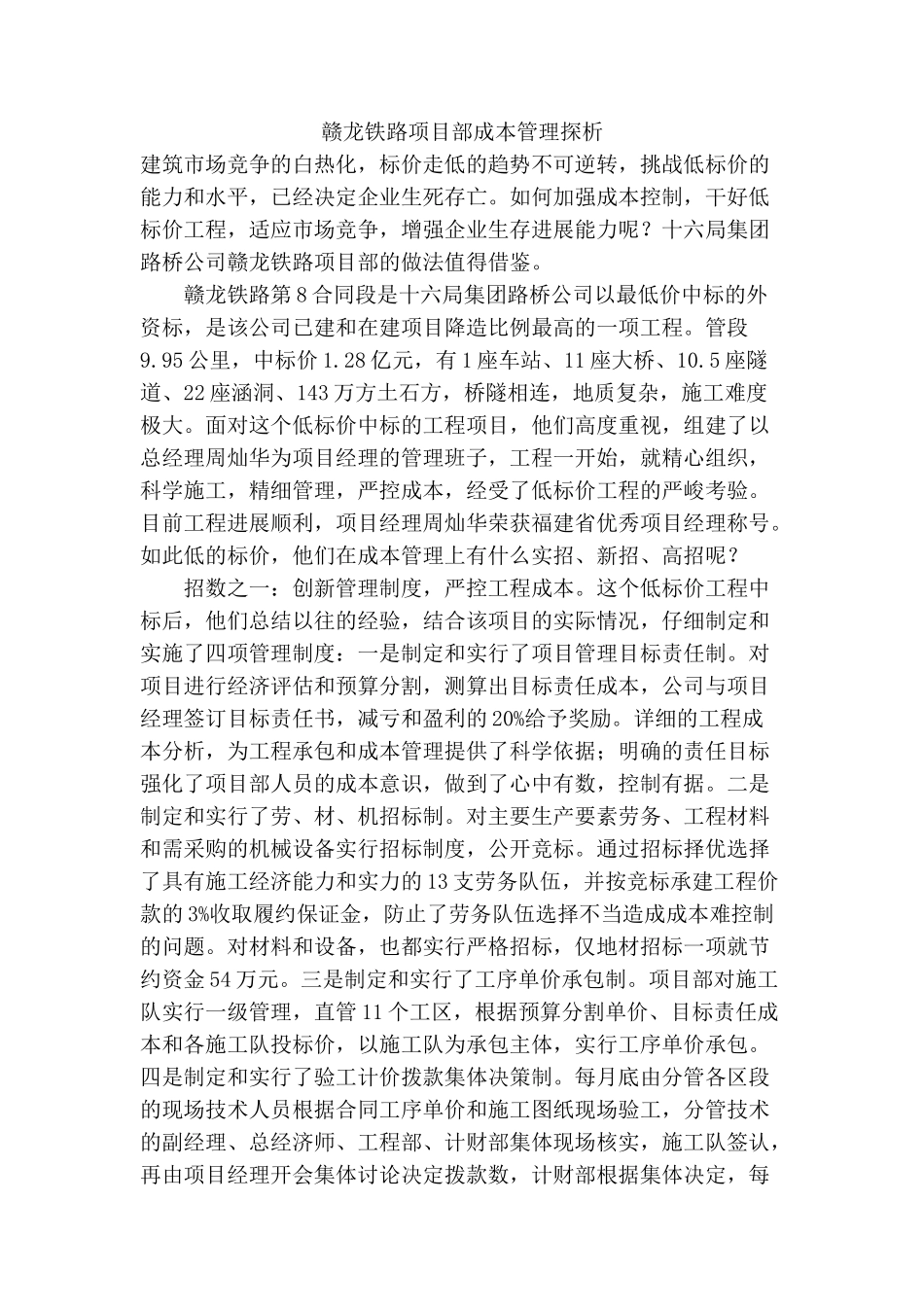

赣龙铁路项目部成本管理探析建筑市场竞争的白热化,标价走低的趋势不可逆转,挑战低标价的能力和水平,已经决定企业生死存亡
如何加强成本控制,干好低标价工程,适应市场竞争,增强企业生存进展能力呢
十六局集团路桥公司赣龙铁路项目部的做法值得借鉴
赣龙铁路第 8 合同段是十六局集团路桥公司以最低价中标的外资标,是该公司已建和在建项目降造比例最高的一项工程
95 公里,中标价 1
28 亿元,有 1 座车站、11 座大桥、10
5 座隧道、22 座涵洞、143 万方土石方,桥隧相连,地质复杂,施工难度极大
面对这个低标价中标的工程项目,他们高度重视,组建了以总经理周灿华为项目经理的管理班子,工程一开始,就精心组织,科学施工,精细管理,严控成本,经受了低标价工程的严峻考验
目前工程进展顺利,项目经理周灿华荣获福建省优秀项目经理称号
如此低的标价,他们在成本管理上有什么实招、新招、高招呢

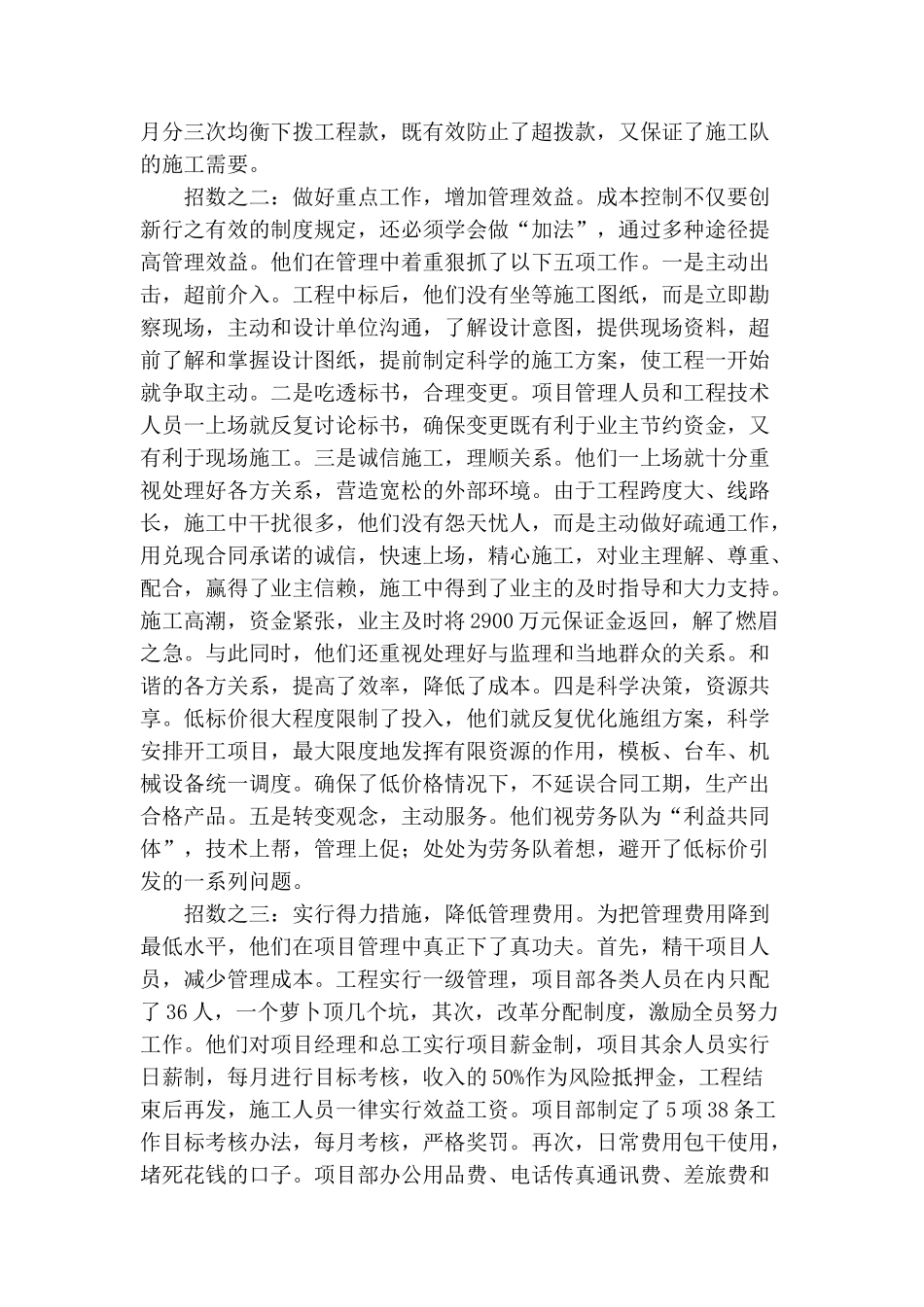

招数之一:创新管理制度,严控工程成本
这个低标价工程中标后,他们总结以往的经验,结合该项目的实际情况,仔细制定和实施了四项管理制度:一是制定和实行了项目管理目标责任制
对项目进行经济评估和预算分割,测算出目标责任成本,公司与项目经理签订目标责任书,减亏和盈利的 20%给予奖励
详细的工程成本分析,为工程承包和成本管理提供了科学依据;明确的责任目标强化了项目部人员的成本意识,做到了心中有数,控制有据
二是制定和实行了劳、材、机招标制
对主要生产要素劳务、工程材料和需采购的机械设备实行招标制度,公开竞标
通过招标择优选择了具有施工经济能力和实力的 13 支劳务队伍,并按竞标承建工程价款的 3%收取履约保证金,防止了劳务队伍选择不当造成成本难控制的问题
对材料和设备,也都实行严格招标,仅地材招标一项就节约资金 54 万元
三是制定和实行了工序单价承包制

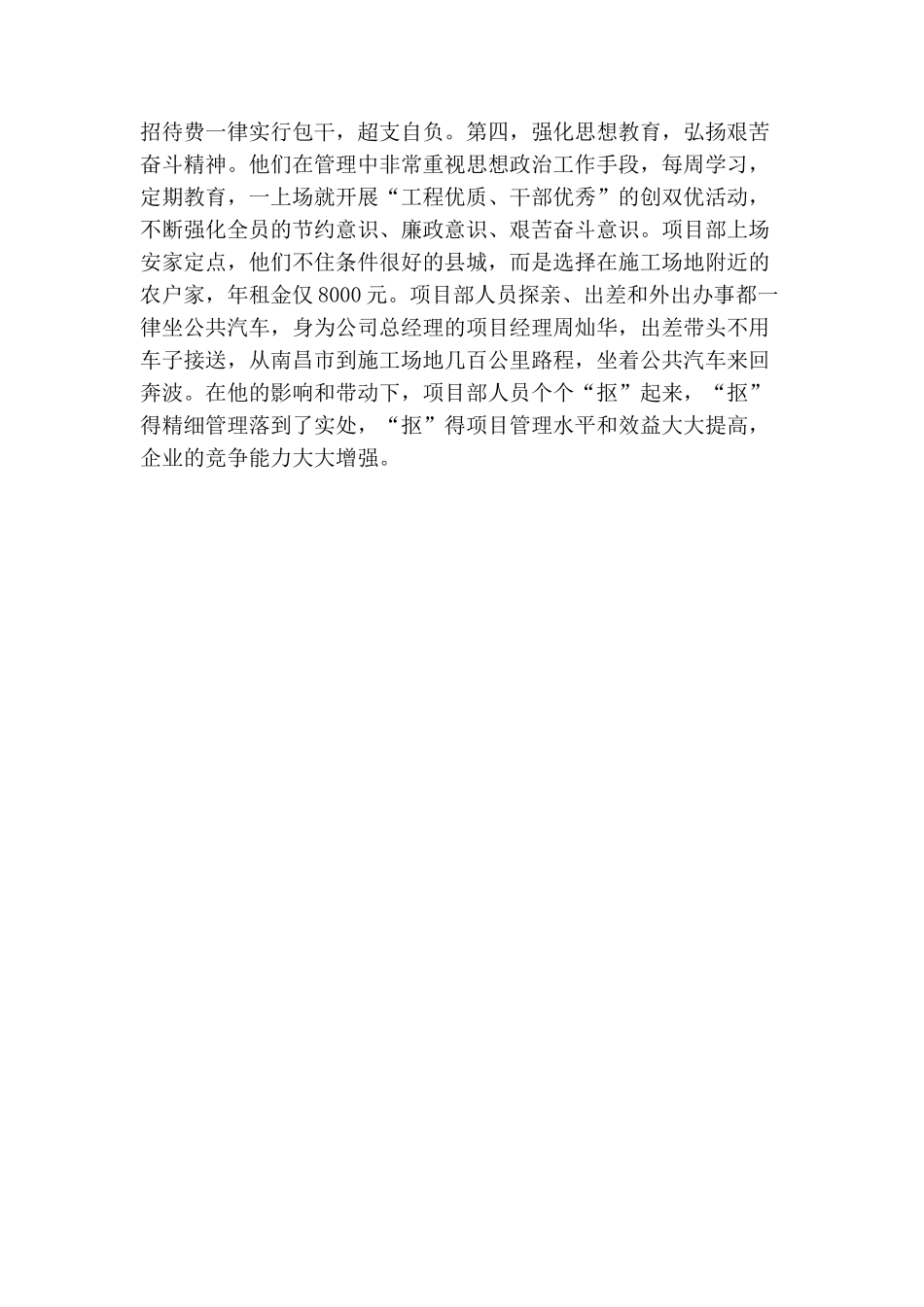

项目部对施工队实行一级管理,直管 11 个工区
