超大面积钢筋混凝土地坪施工技术机库 40000m2 钢筋混凝土地坪施工,采纳了一套大面积钢筋混凝土地坪找平压光施工工艺

施工过程中严格控制混凝土质量、标高控制及施 IJll~序,最终取得圆满成功,450mm 厚 40000m
钢筋混凝土地面,平整度实测达到优良,工期仅为 22d,确保**机库工程整体质量及工期要求
**机库地坪长 352.6m,宽 111m,混凝土厚 450mm,混凝土强度等级为C25,钢筋为双层双向 ф14@100,内布有辐射采暖管,管中心距地坪面90mm
辐射采暖管从西向东布设,管间距离 250mm
沿长度方向设计有 l3 道变形缝,将地面分成 l4 块(25~32.5)m×111m 东西向的长条

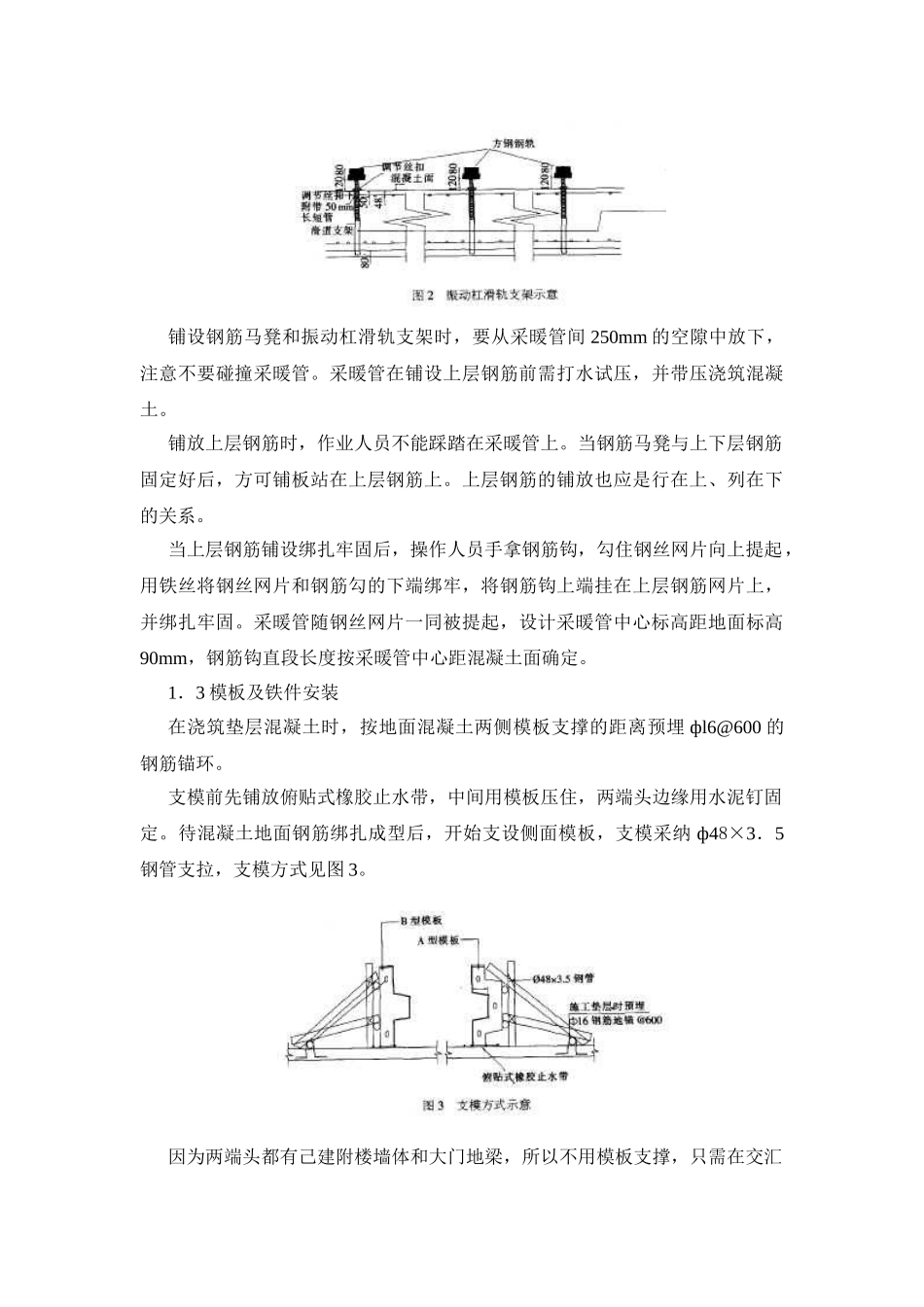

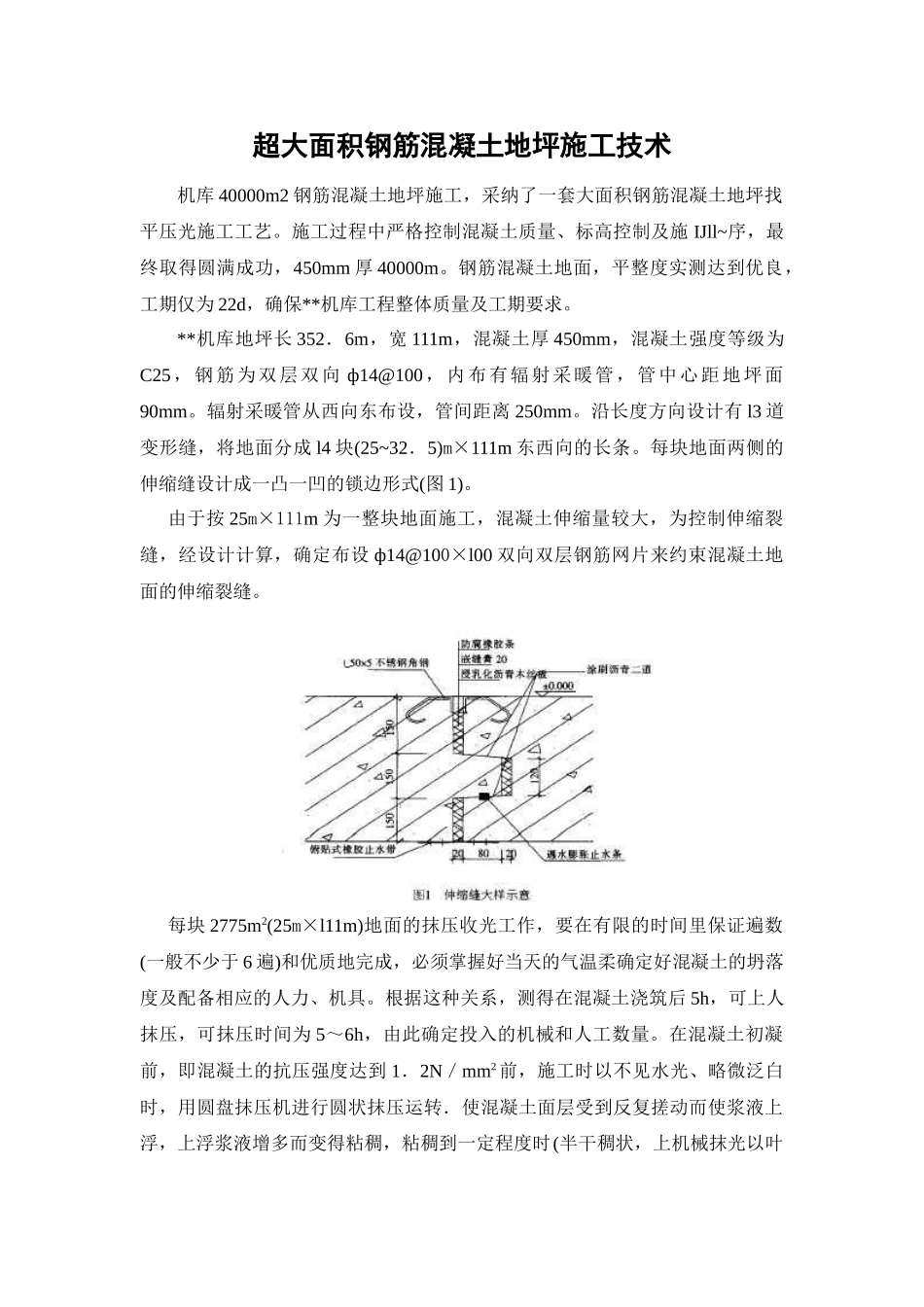

每块地面两侧的伸缩缝设计成一凸一凹的锁边形式(图 1)
由于按 25m×111m 为一整块地面施工,混凝土伸缩量较大,为控制伸缩裂缝,经设计计算,确定布设 ф14@100×l00 双向双层钢筋网片来约束混凝土地面的伸缩裂缝
每块 2775m2(25m×l11m)地面的抹压收光工作,要在有限的时间里保证遍数(一般不少于 6 遍)和优质地完成,必须掌握好当天的气温柔确定好混凝土的坍落度及配备相应的人力、机具
根据这种关系,测得在混凝土浇筑后 5h,可上人抹压,可抹压时间为 5~6h,由此确定投入的机械和人工数量
在混凝土初凝前,即混凝土的抗压强度达到 1.2N/mm2前,施工时以不见水光、略微泛白时,用圆盘抹压机进行圆状抹压运转.使混凝土面层受到反复搓动而使浆液上浮,上浮浆液增多而变得粘稠,粘稠到一定程度时(半干稠状,上机械抹光以叶片不甩浆为好),可用抹光机在作业区内来回交错抹光
因为混凝土终凝前,会出现大量的水化热反应,大量的能量外泄,而使混凝土产生收缩裂缝
抹光的作用就在于消除这些裂缝
因此,在大面积抹光后.在终凝前,都需要安排人员继续观察,一旦出现裂缝,立即
