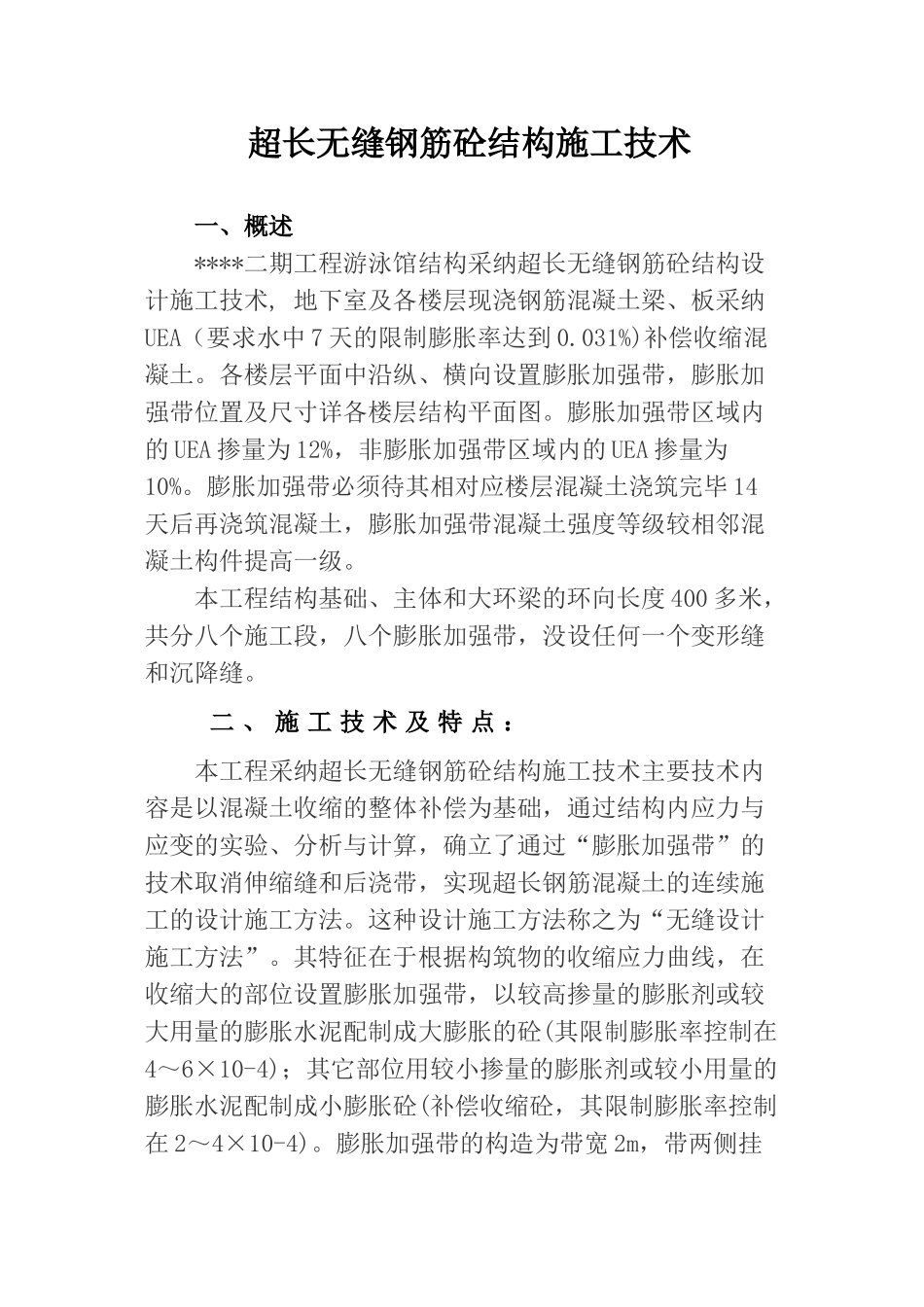

超长无缝钢筋砼结构施工技术一、概述****二期工程游泳馆结构采纳超长无缝钢筋砼结构设计施工技术, 地下室及各楼层现浇钢筋混凝土梁、板采纳UEA(要求水中 7 天的限制膨胀率达到 0
031%)补偿收缩混凝土
各楼层平面中沿纵、横向设置膨胀加强带,膨胀加强带位置及尺寸详各楼层结构平面图
膨胀加强带区域内的 UEA 掺量为 12%,非膨胀加强带区域内的 UEA 掺量为10%
膨胀加强带必须待其相对应楼层混凝土浇筑完毕 14天后再浇筑混凝土,膨胀加强带混凝土强度等级较相邻混凝土构件提高一级
本工程结构基础、主体和大环梁的环向长度 400 多米,共分八个施工段,八个膨胀加强带,没设任何一个变形缝和沉降缝
二 、 施 工 技 术 及 特 点 :本工程采纳超长无缝钢筋砼结构施工技术主要技术内容是以混凝土收缩的整体补偿为基础,通过结构内应力与应变的实验、分析与计算,确立了通过“膨胀加强带”的技术取消伸缩缝和后浇带,实现超长钢筋混凝土的连续施工的设计施工方法
这种设计施工方法称之为“无缝设计施工方法”
其特征在于根据构筑物的收缩应力曲线,在收缩大的部位设置膨胀加强带,以较高掺量的膨胀剂或较大用量的膨胀水泥配制成大膨胀的砼(其限制膨胀率控制在4~6×10-4);其它部位用较小掺量的膨胀剂或较小用量的膨胀水泥配制成小膨胀砼(补偿收缩砼,其限制膨胀率控制在 2~4×10-4)

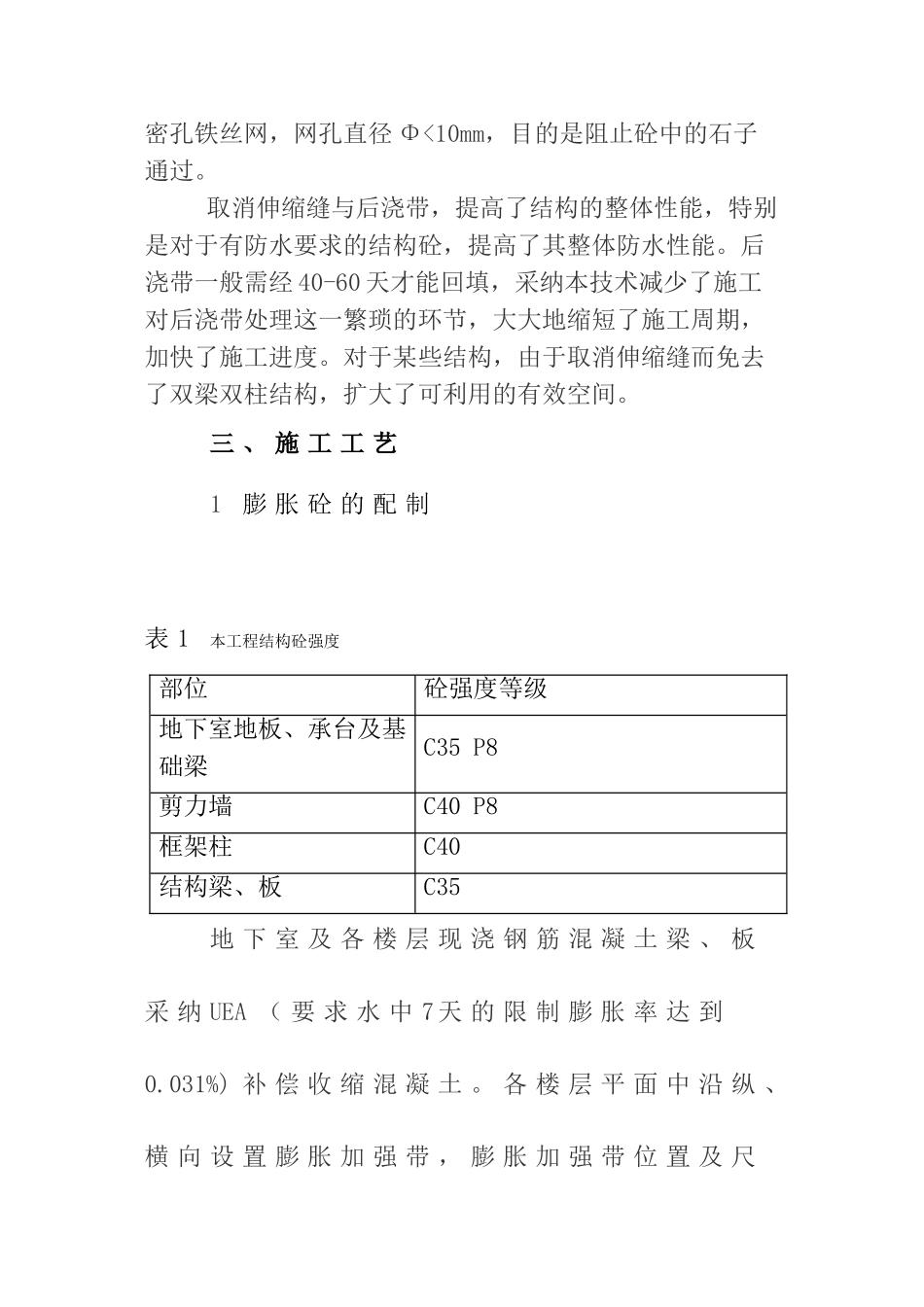

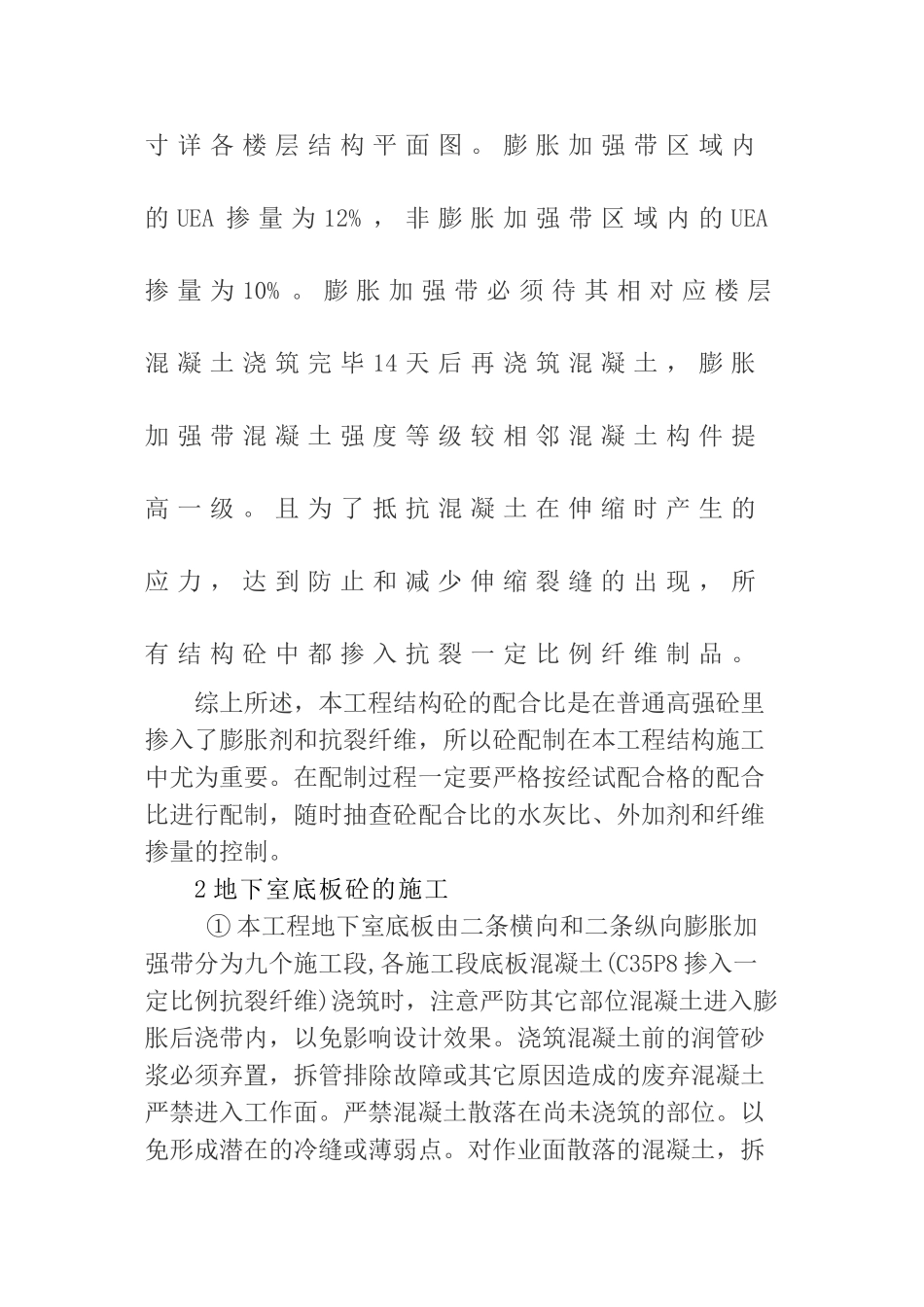

膨胀加强带的构造为带宽 2m,带两侧挂密孔铁丝网,网孔直径 Φ
