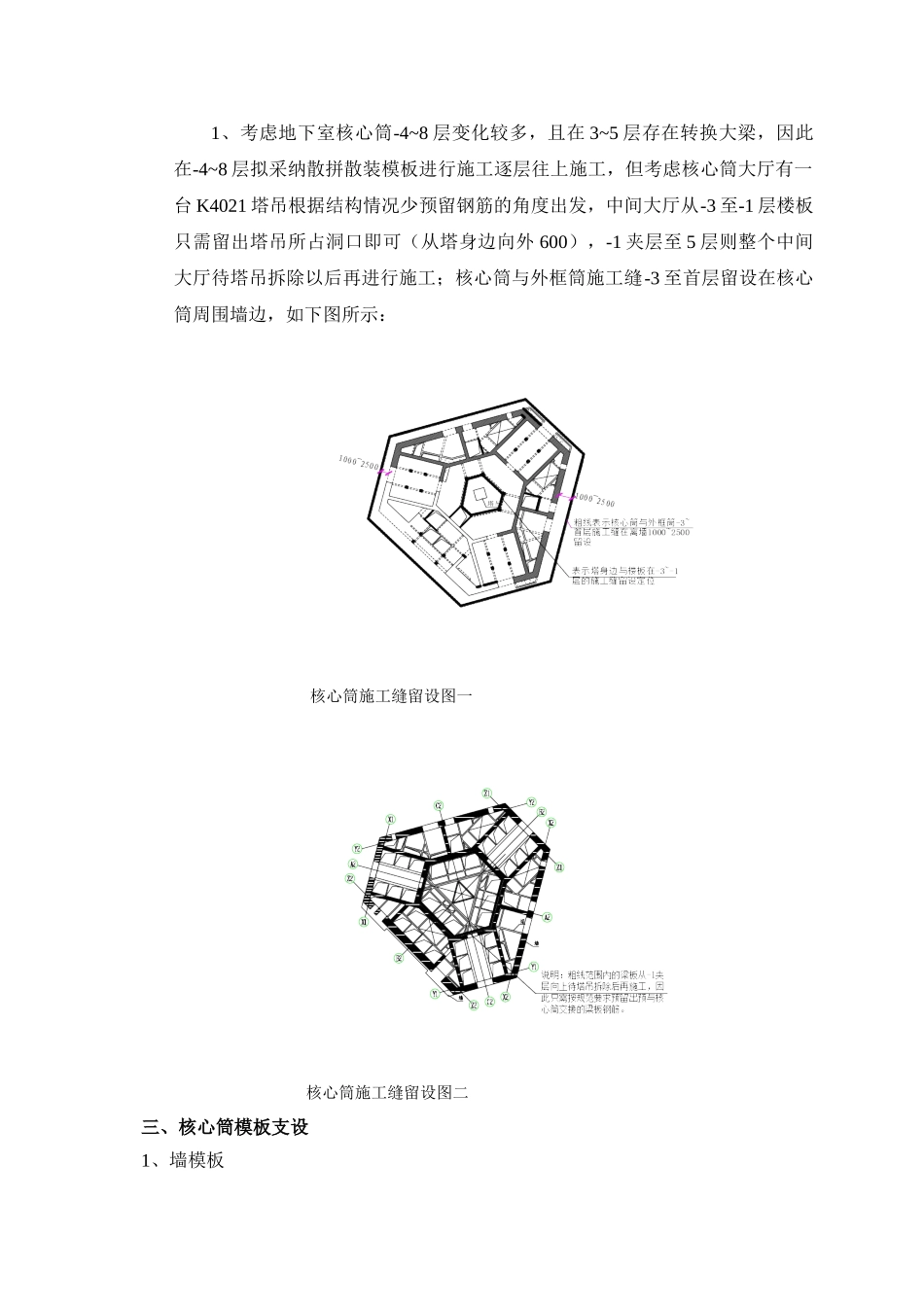

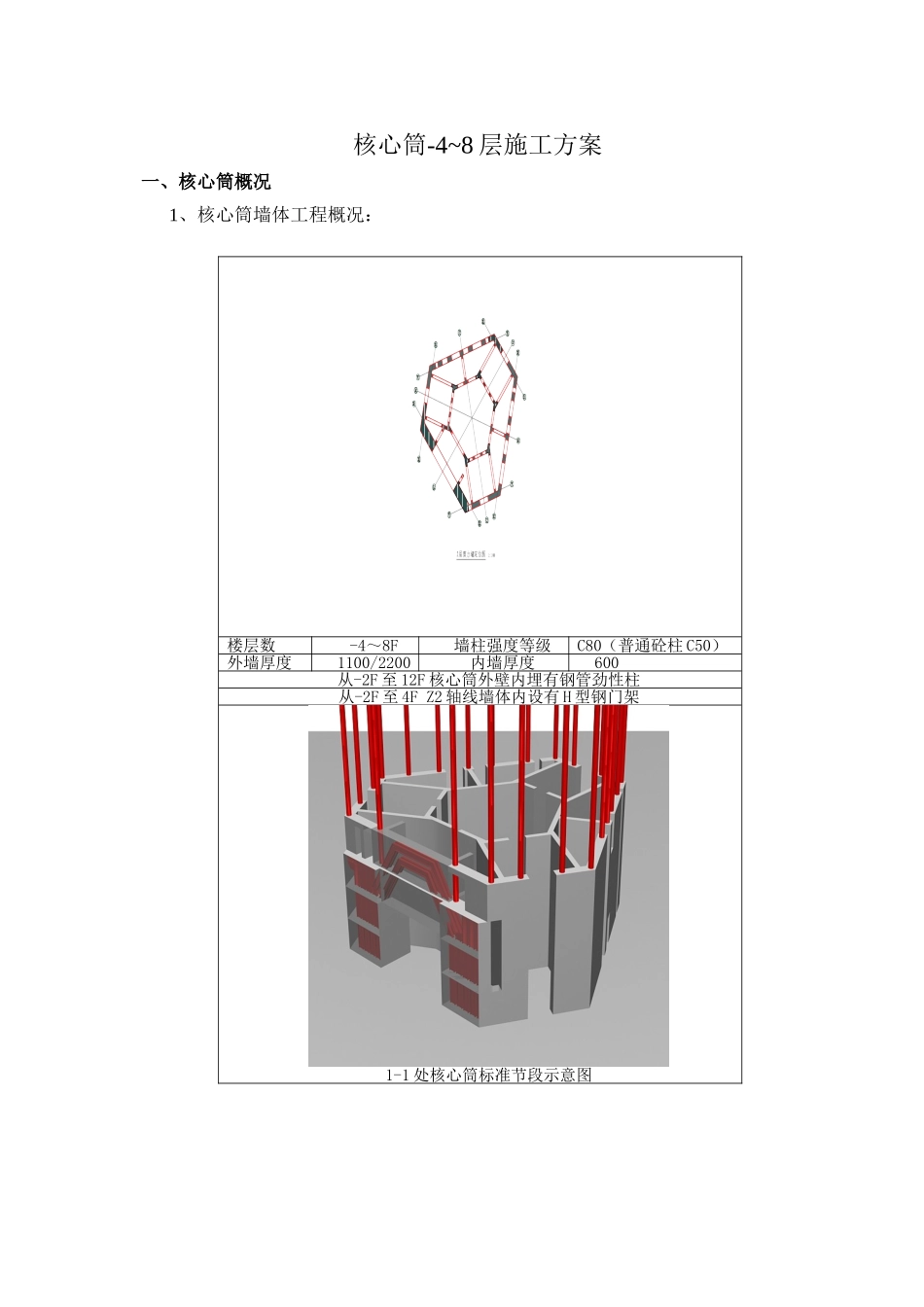

核心筒-4~8 层施工方案一、核心筒概况1、核心筒墙体工程概况:楼层数-4~8F墙柱强度等级C80(普通砼柱 C50)外墙厚度1100/2200内墙厚度600从-2F 至 12F 核心筒外壁内埋有钢管劲性柱从-2F 至 4F Z2 轴线墙体内设有 H 型钢门架1-1 处核心筒标准节段示意图楼层数-4~8F(各层梁板形式均有不同)楼盖强度等级普通层 C35、节点层 C50梁截面多种楼板厚度150/200/2502、核心筒内现有塔吊平面图:二、核心筒总体施工思路1、考虑地下室核心筒-4~8 层变化较多,且在 3~5 层存在转换大梁,因此在-4~8 层拟采纳散拼散装模板进行施工逐层往上施工,但考虑核心筒大厅有一台 K4021 塔吊根据结构情况少预留钢筋的角度出发,中间大厅从-3 至-1 层楼板只需留出塔吊所占洞口即可(从塔身边向外 600),-1 夹层至 5 层则整个中间大厅待塔吊拆除以后再进行施工;核心筒与外框筒施工缝-3 至首层留设在核心筒周围墙边,如下图所示: 核心筒施工缝留设图一 核心筒施工缝留设图二三、核心筒模板支设1、墙模板(1)墙模板布置原则:采纳 18 厚九夹板竖向木枋:墙厚=1100 时,间距 200;墙厚=2200 时,间距 170
横向钢管(φ48×3
5):横向使用 φ48×3
5 规格双钢管固定,当墙厚=2200、1100时,横向间距半层高以下 300,半层高以上 400
对拉螺杆:采纳 φ14 对拉螺杆,半层高以下纵横间距 300×300,半层高以上间距 400×400
注明:浇捣混凝土时,分层高度 1m
(2)、针对 2200 厚的有型钢的墙,因对拉螺杆不能穿墙,实行如下图示处理(可在型钢的空隙间调节螺栓间距以减少焊接量);但钢管不能焊接,采纳外部支撑的方法进行加固
2、梁模板(1)、针对 1100×700 此梁的模板支设,拟取立杆间距 550×55
