转换层大梁施工质量控制 [摘要]本文介绍了转换层大梁施工的一个实例,针对转换层大梁的特点,周密进行策划,在施工中采纳了多项技术,包括模板安装、大体积混凝土、钢筋剥肋滚压直螺纹连接等,综合解决了施工中的存在的难点,实行了有效的安全保障措施,使工程达到了预期的目标
1. 概述 “**明珠”公寓楼及商业中心,是一栋钢筋混凝土框剪体系的高层住宅楼
本工程 1#塔楼二层楼面(标高 9
60m)是转换层,转换层有 4 根特大梁,梁长 9000,断面为 800×2200,混凝土强度为 C35,下部配筋为 22~24 根 φ32 的 HRB400 级钢筋
这是一个技术复杂、质量与安全要求高的施工项目,需要考虑各种施工因素,特大梁的施工总施工荷载达到 60kN/m,属于危险性较大的模板安装工程,是施工要解决的关键技术问题
经过对模板及支撑体系仔细细致的设计,终于做到了既安全可靠,又经济合理;对本项目是否要根据大体积混凝土的要求施工,进行了分析和推断,在施工过程中采纳简易方法进行测温,动态地掌握了温度变化的情况,有效地控制了温差,防止了温度裂缝的出现
工程完成后,经检测,外观质量优良,断面尺寸误差不超过 2mm,没有出现可见的发丝状裂纹,试块强度达到设计强度值的 1
模板工程经过反复比较后,模板采纳如下构造:模板:底模为双层胶合板,即 36 厚;侧模为单层胶合板; 小楞:底模 4 根 60×80 木楞,纵向通长排列;侧模 60×80 木楞,间距 300; 大楞:底模为 φ48 钢管,@300;侧模共设 4 道 2φ48 钢管,间距约 400;对拉螺栓:采纳 φ12,间距 400×400;立柱:3 根 φ48 钢管立柱,@300
立柱的纵向按规定的要求,设置剪刀撑

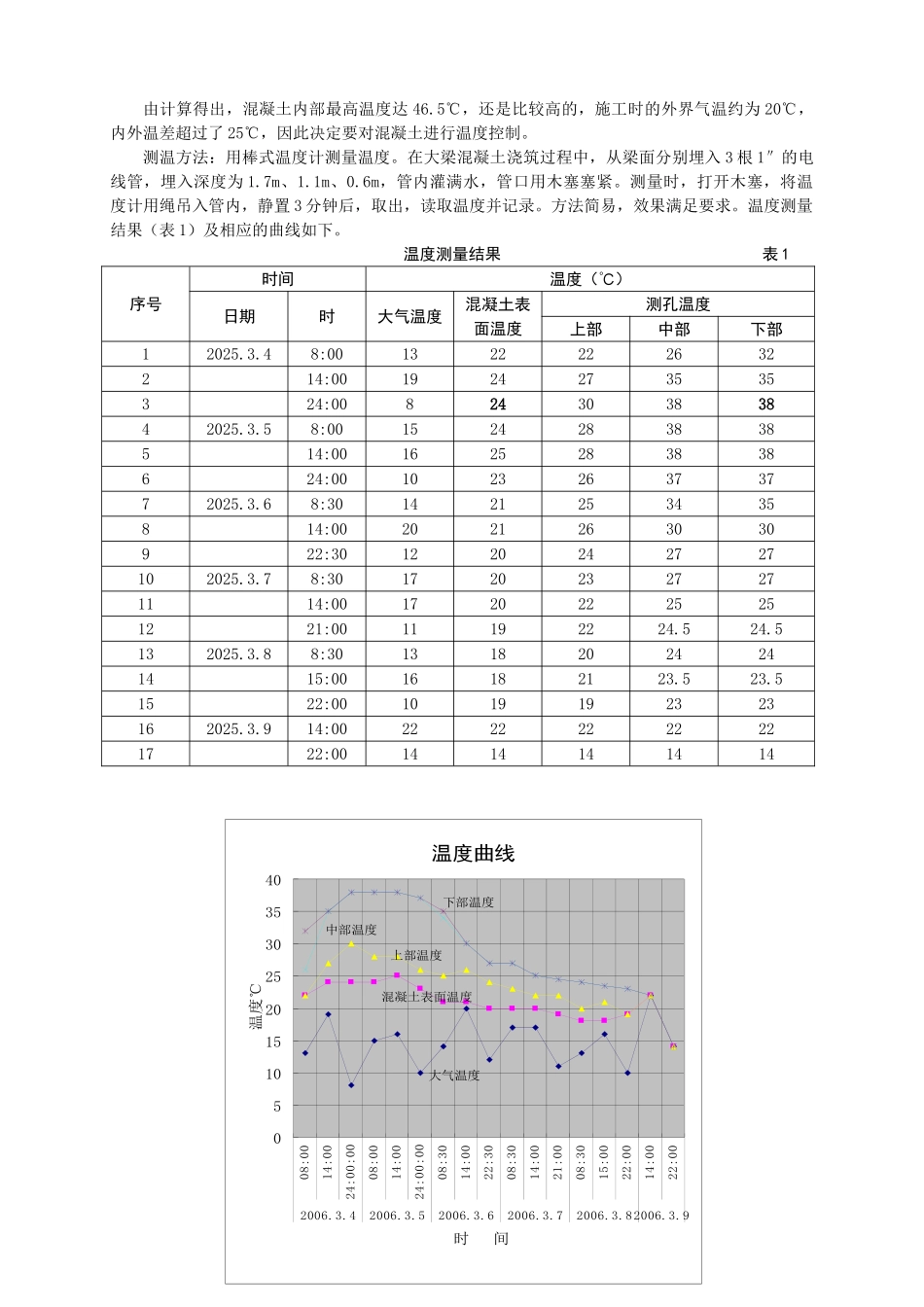

该大梁的施工荷载为(包括模板等)60kN/m,下层标高 5
10 层楼板无法承受如此大的施工荷载,因此在下一层,
