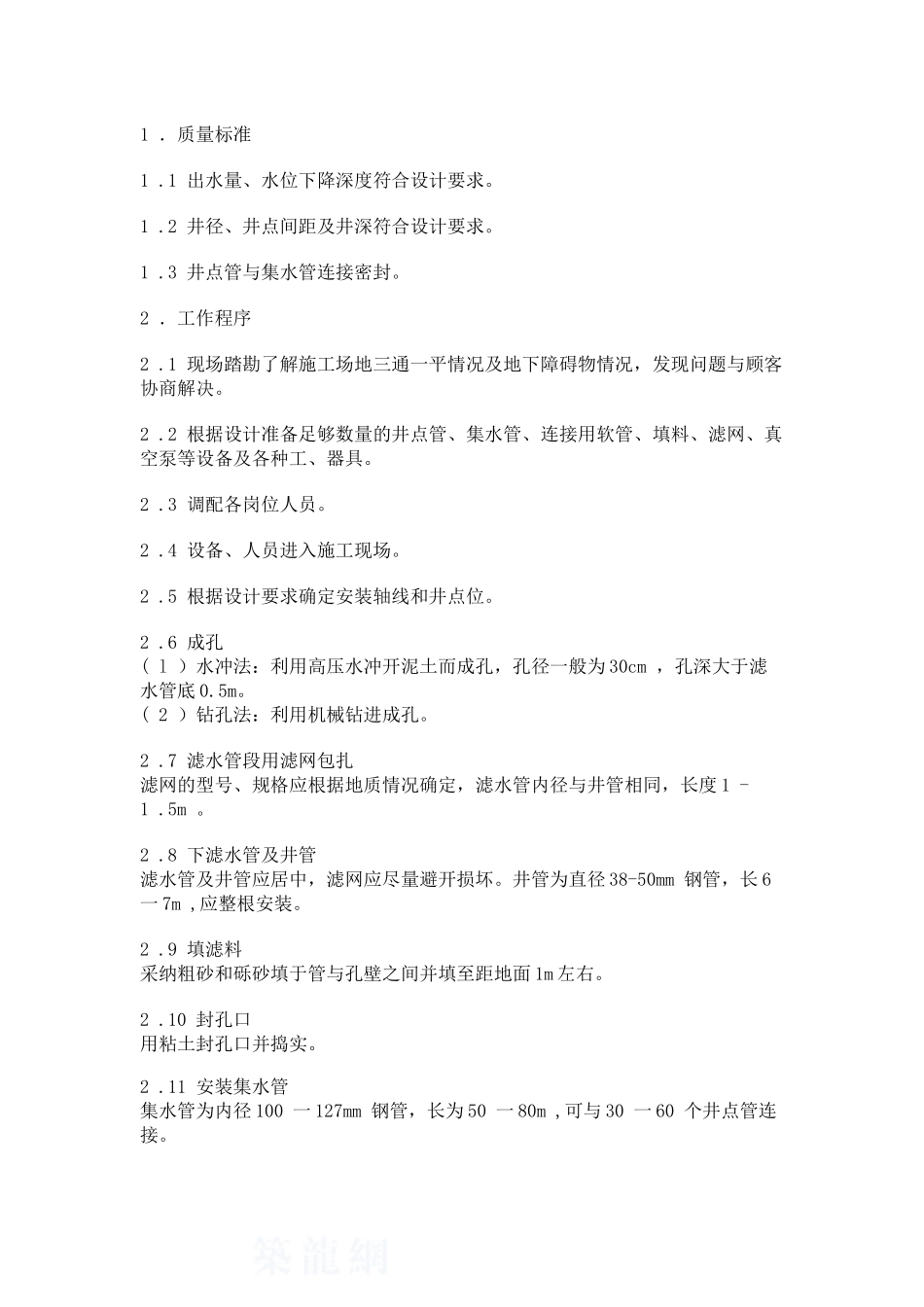

1 .质量标准1
1 出水量、水位下降深度符合设计要求
2 井径、井点间距及井深符合设计要求
3 井点管与集水管连接密封
2 .工作程序2
1 现场踏勘了解施工场地三通一平情况及地下障碍物情况,发现问题与顾客协商解决
2 根据设计准备足够数量的井点管、集水管、连接用软管、填料、滤网、真空泵等设备及各种工、器具
3 调配各岗位人员
4 设备、人员进入施工现场
5 根据设计要求确定安装轴线和井点位
6 成孔( l )水冲法:利用高压水冲开泥土而成孔,孔径一般为 30cm ,孔深大于滤水管底 0
( 2 )钻孔法:利用机械钻进成孔
7 滤水管段用滤网包扎滤网的型号、规格应根据地质情况确定,滤水管内径与井管相同,长度 1 - 1
8 下滤水管及井管滤水管及井管应居中,滤网应尽量避开损坏
井管为直径 38-50mm 钢管,长 6 一 7m ,应整根安装
9 填滤料采纳粗砂和砾砂填于管与孔壁之间并填至距地面 1m 左右
10 封孔口用粘土封孔口并捣实

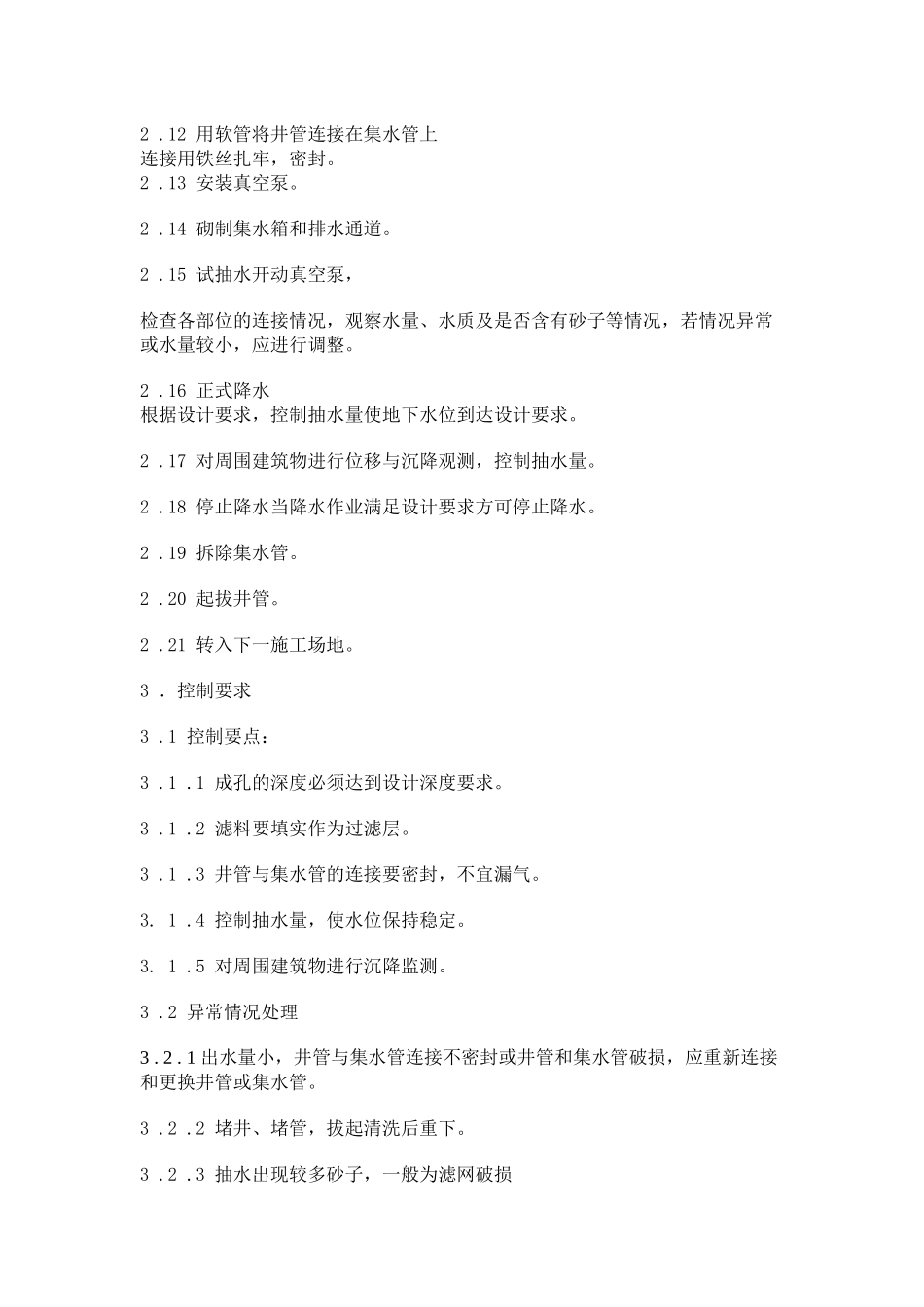

11 安装集水管集水管为内径 100 一 127mm 钢管,长为 50 一 80m ,可与 30 一 60 个井点管连接
12 用软管将井管连接在集水管上连接用铁丝扎牢,密封
13 安装真空泵
14 砌制集水箱和排水通道
15 试抽水开动真空泵,检查各部位的连接情况,观察水量、水质及是否含有砂子等情况,若情况异常或水量较小,应进行调整
16 正式降水根据设计要求,控制抽水量使地下水位到达设计要求
17 对周围建筑物进行位移与沉降观测,控制抽水量
18 停止降水当降水作业满足设计要求方可停止降水
19 拆除集水管
20 起拔井管
21 转入下一施工场地

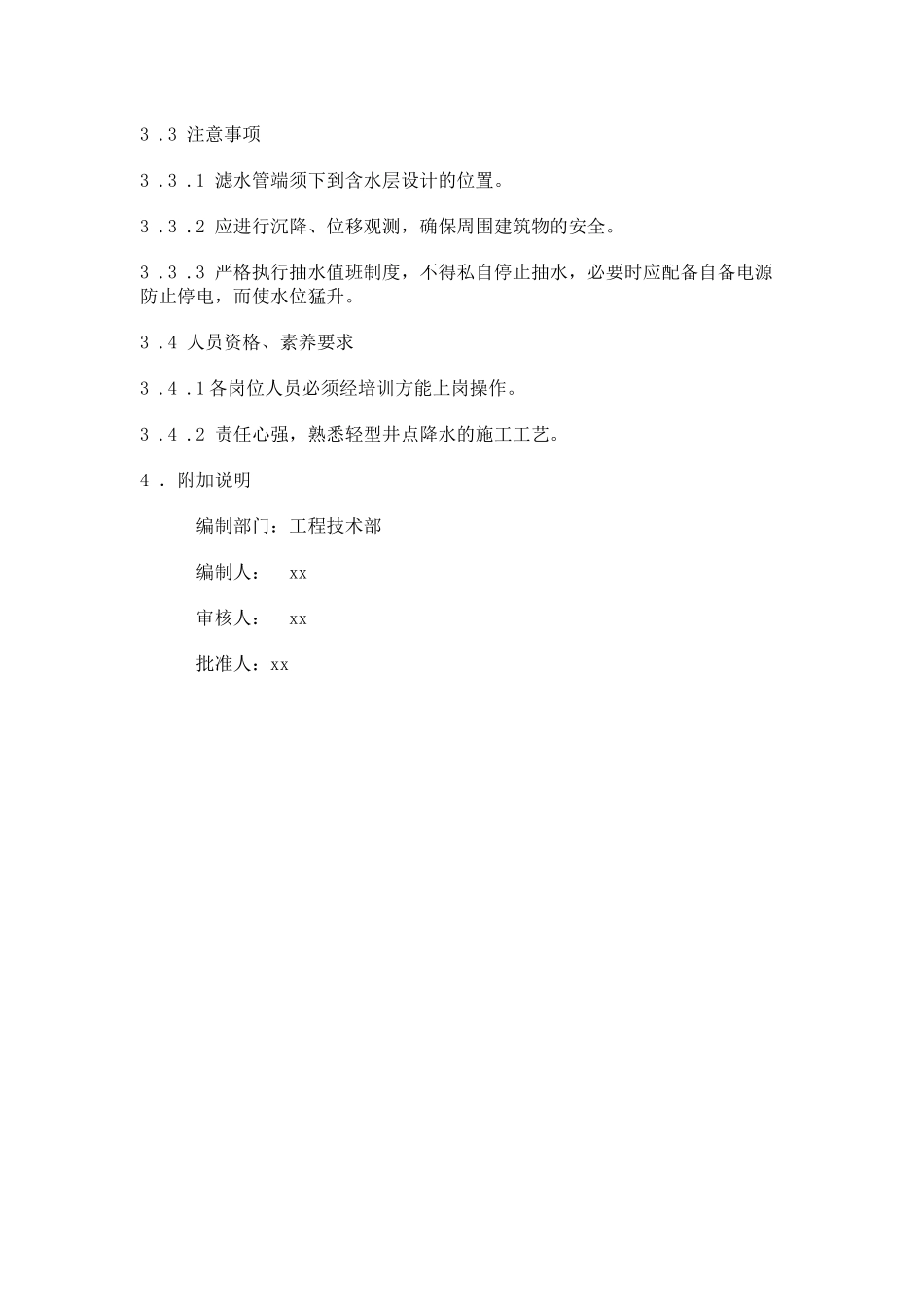

3 .控制要求3
1 控制要点:3
