边坡预应力高强钢筋锚杆施工工法RJGF(闽)—36—2025完成单位: 主要完成人: 1 前言福建地区是我国多山省份之一,一般地层风化深度较大,岩体结构破裂,覆盖层较厚,地质堆积广为分布,在切坡筑路过程中,常常遇到边坡变形和破坏问题,在山区高速公路建设中不可避开地遭遇路堑高边坡工程技术难题
为了解决这些边坡开挖后稳定性问题,在边坡防护中采纳预应力高强钢筋锚杆,可以使结构与地层连锁在一起,形成一种共同工作的复合体,使其能有效地承受拉力和剪力,并能提高潜在滑移面上的抗剪强度,有效地阻止坡体位移
通过预应力锚杆现场施工总结形成本工法
1 锚杆与土体结合在一起,使得岩土体结构稳定,通过高强钢筋的张拉施加预应力,可以有效的控制边坡的变形量
2 施工所需钻孔孔径小,不用大型机械,机具轻便简单、灵活
3 基本采纳机械化作业,工艺简便、施工安全
3 适用范围预应力锚杆可应用于建筑工程、道路交通等岩土边坡加固的施工
4 工艺原理预应力锚杆的一端与支档结构连接,另一端锚固在岩土体层内,并对其施加预应力,以锚固段的摩擦力形成抗拔力,承受岩土压力、水压力、抗浮、抗倾覆等所产生的结构拉力,用以维护岩土体的稳定
锚杆结构示意见图 4
图 4 锚杆结构示意图1——台座;2——锚具 3——承压板;4——腰梁;5——钻孔;6——自由隔离层;7——钢筋;8——注浆体;Lf——自由段长度;La——锚固段长度
5 施工工艺流程及操作要点5
1 施工工艺流程施工工艺流程见图 5
1 施工准备钻孔锚杆杆体安装压力灌浆腰梁施工预应力张拉与锁定锚杆杆体加工与制作封锚 5
1 施工工艺流程图5

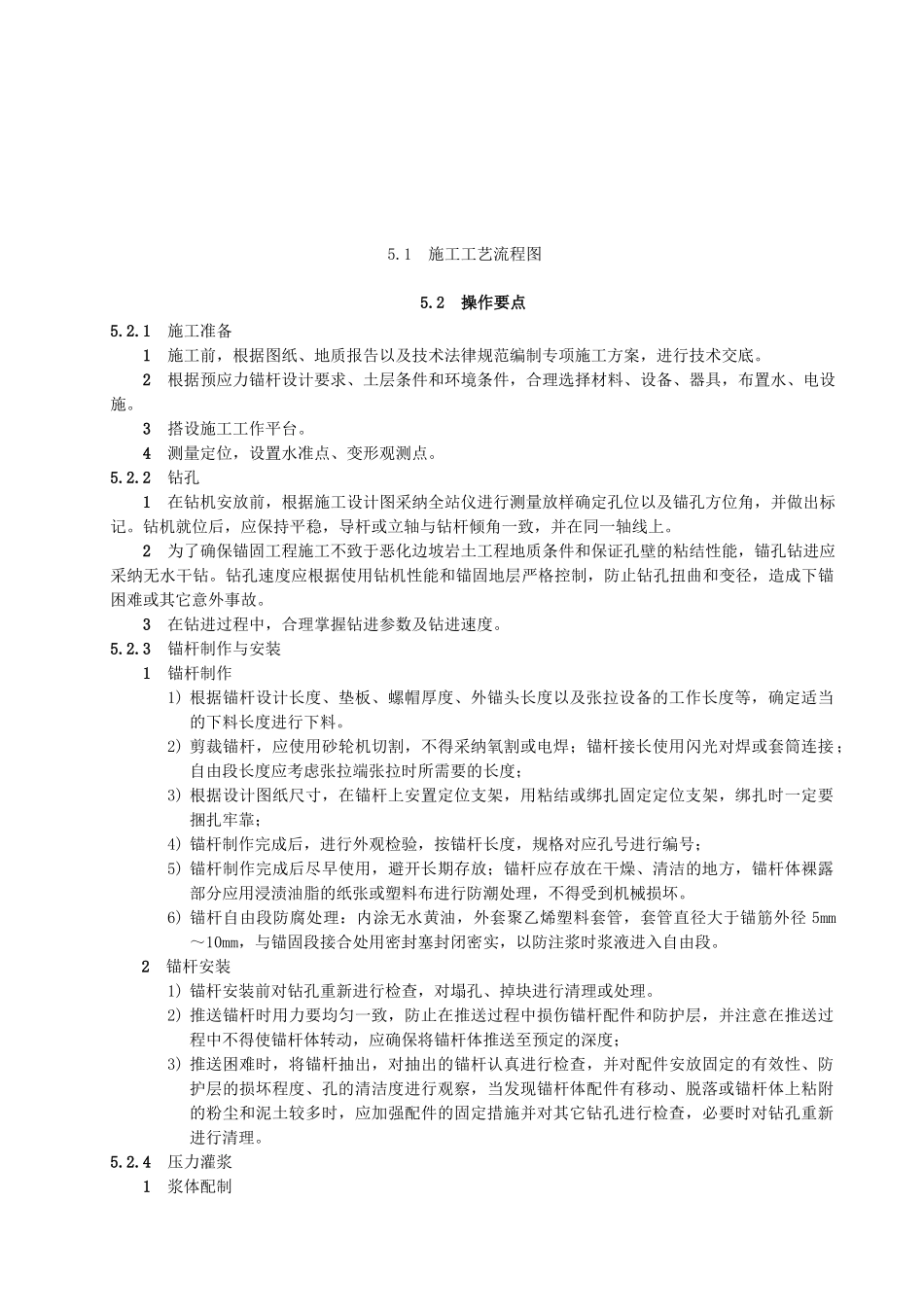

2 操作要点5
1 施工准备1 施工前,根据图纸、地质报告以及技术法律规范编制专项施工方案,进行技术交底

2 根据预应力锚杆设计要求、土层条件和环境条件,合理选择材料、设备、器具,布置水、电设施
